Chỉ hơn 1 năm nữa, nhà máy thuỷ điện lớn nhất miền Nam chính thức phát điện

Quang Anh 03/07/2026 22:00

Theo kế hoạch, tổ máy số 1 của nhà máy thuỷ điện này sẽ phát điện trong quý III/2027.

Sáng 2/7, tại công trường Dự án Nhà máy Thủy điện Trị An mở rộng (phường Trị An, TP. Đồng Nai), Tập đoàn Điện lực Việt Nam (EVN) tiếp tục tổ chức chương trình kiểm tra, họp giao ban quý II/2026 nhằm đánh giá kết quả thi công trong ba tháng qua, đồng thời triển khai nhiệm vụ trọng tâm cho quý III/2026. Buổi làm việc do Phó Tổng giám đốc EVN Phạm Hồng Phương chủ trì.

Tham dự cuộc họp có Kiểm soát viên EVN Trần Phú Cường; đại diện các ban chuyên môn của EVN; Ban Quản lý dự án Điện 3 (EVNPMB3); Công ty Cổ phần Tư vấn Xây dựng Điện 2 (PECC2); Công ty Thủy điện Trị An; Công ty Thủy điện Ialy cùng các đơn vị nhà thầu đang triển khai dự án.

Theo báo cáo của EVNPMB3, trong quý II/2026, dự án đã đạt nhiều kết quả tích cực. Đáng chú ý, hạng mục đê quây cửa nhận nước đã hoàn thành và đưa vào sử dụng; công tác đào tại khu vực nhà máy, cửa nhận nước và đoạn đường ống áp lực dưới khối đắp bù đã hoàn tất. Hạng mục nhà máy cũng chính thức bước sang giai đoạn thi công bê tông từ ngày 28/5/2026.

Chỉ hơn 1 năm nữa, nhà máy thuỷ điện lớn nhất miền Nam chính thức phát điện - Ảnh 1.
Quang cảnh buổi làm việc. Ảnh: evn

Song song với các hạng mục chính, hệ thống hạ tầng phục vụ thi công như lán trại, khu phụ trợ, cấp điện, cấp nước, camera giám sát, hai trạm trộn bê tông và hai phòng thí nghiệm hiện trường đều đã hoàn thành, đáp ứng yêu cầu tổ chức thi công trên công trường.

Công tác lựa chọn nhà thầu cũng cơ bản bám sát tiến độ khi EVNPMB3 đã hoàn tất ký kết hợp đồng đối với 28/31 gói thầu của dự án.

Tuy nhiên, EVNPMB3 cho biết một số hạng mục nằm trên đường găng tiến độ vẫn chưa đạt kế hoạch đề ra trong quý II. Cụ thể, hạng mục cửa nhận nước chưa thể hoàn thành đào hố móng để chuyển sang thi công bê tông do vướng mắc về thủ tục, buộc phải thay thế bằng biện pháp đào cơ giới với năng suất thấp hơn. Trong khi đó, hạng mục đường ống áp lực mới hoàn thành hơn 83% khối lượng đào, chưa đủ điều kiện triển khai gia cố và đổ bê tông theo kế hoạch.

Theo EVNPMB3, những tồn tại này chủ yếu xuất phát từ việc công tác giải phóng mặt bằng chưa được xử lý dứt điểm ngay từ thời điểm khởi công dự án vào ngày 19/8/2025 và kéo dài đến nay. Bên cạnh đó, tình trạng khan hiếm nguồn vật liệu, đặc biệt là cát và đá phục vụ bê tông, cùng diễn biến mưa lớn kéo dài trong nhiều ngày liên tiếp đã ảnh hưởng đáng kể đến công tác đào đắp, vận chuyển vật liệu và tiến độ thi công.

Chỉ hơn 1 năm nữa, nhà máy thuỷ điện lớn nhất miền Nam chính thức phát điện - Ảnh 2.

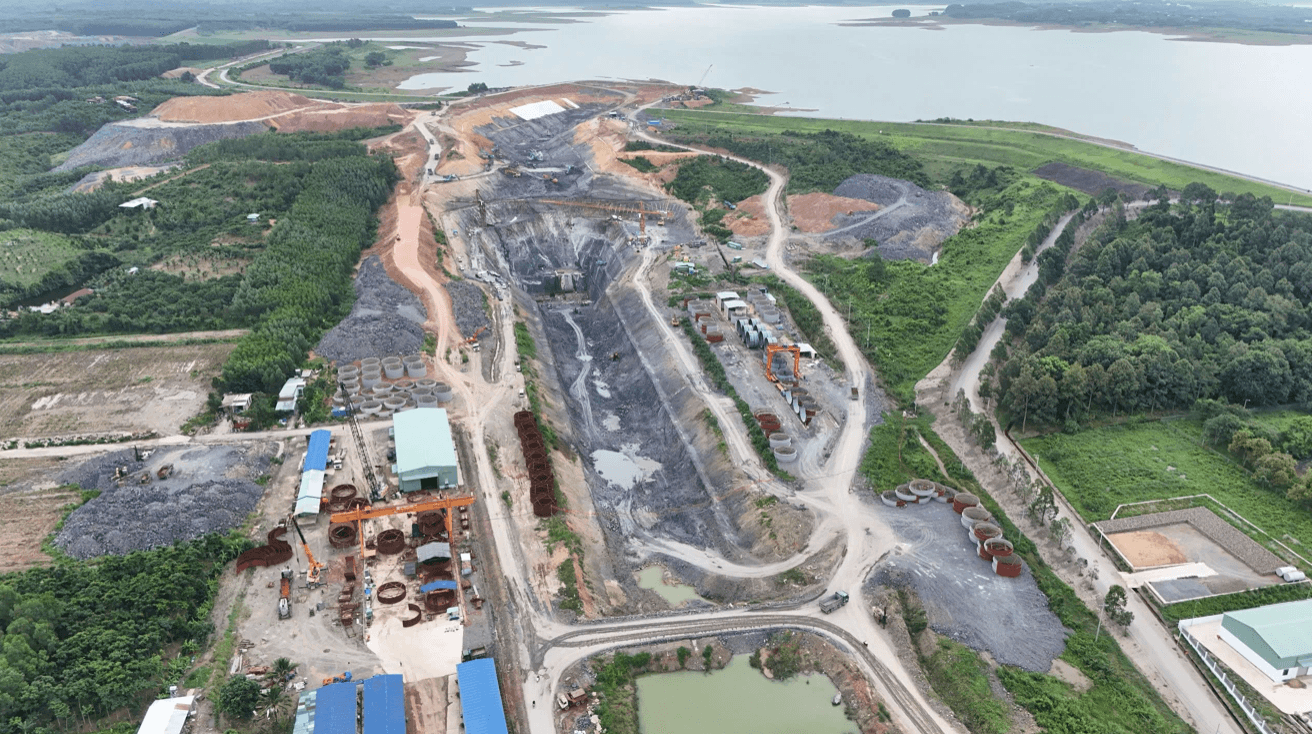

Khu vực thi công Nhà máy Thủy điện Trị An mở rộng. Ảnh: Ngọc Linh

Phát biểu tại cuộc họp, Kiểm soát viên EVN Trần Phú Cường cơ bản thống nhất với các kiến nghị của Ban điều hành dự án và các nhà thầu. Ông đề nghị các đơn vị nghiên cứu áp dụng các quy định mới về quản lý hợp đồng xây dựng để kịp thời xử lý những phát sinh ngoài hợp đồng. Đồng thời, ông kiến nghị chủ động đặt mua các bản tin, tài liệu dự báo của Trung tâm Dự báo Khí tượng Thủy văn Quốc gia trong mùa mưa bão nhằm nâng cao hiệu quả điều hành thi công, đồng thời tạo cơ sở pháp lý khi cần điều chỉnh phương án trước những diễn biến bất lợi của thời tiết.

Bên cạnh đó, các đơn vị liên quan được yêu cầu rà soát lại các điều khoản hợp đồng về thiết kế, chế tạo và cung ứng vật tư để thống nhất nguyên tắc xử lý các kiến nghị phát sinh từ phía nhà thầu.

Kết luận cuộc họp, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu tất cả các đơn vị tham gia dự án, từ EVNPMB3, đơn vị tư vấn đến các nhà thầu, tiếp tục kiện toàn tổ chức, nâng cao hiệu quả phối hợp nhằm bảo đảm tiến độ triển khai trong quý III/2026 diễn ra đồng bộ và hiệu quả hơn.

Lãnh đạo EVN yêu cầu các nhà thầu khẩn trương bổ sung nhân lực, tổ chức thi công liên tục 3 ca, 24/24 giờ để bù đắp tiến độ. EVNPMB3 được giao tăng cường bám sát hiện trường, duy trì họp giao ban hằng ngày để kịp thời tháo gỡ các vướng mắc phát sinh. Đồng thời, các nhà thầu cần sớm bổ sung đội ngũ cán bộ kỹ thuật và cán bộ quản lý môi trường - xã hội nhằm đáp ứng yêu cầu thi công trong giai đoạn cao điểm mùa mưa.

Ngoài ra, lãnh đạo EVN yêu cầu các đơn vị khẩn trương thống nhất nguồn gốc và chủng loại vật liệu như cát, đá, sỏi phục vụ công trường; chuẩn bị đầy đủ vật tư, thiết bị và các chi tiết đặt sẵn phục vụ lắp đặt thiết bị, bảo đảm chất lượng và tiêu chuẩn kỹ thuật. Các đơn vị cũng phải hoàn thành phương án phòng, chống lụt bão trước ngày 15/7, đặc biệt chú trọng công tác tiêu thoát nước hố móng, chiếu sáng, gia cố mái đào, rà soát bãi thải, bãi chứa tạm, khu lán trại và tổ chức diễn tập, ứng trực theo đúng quy định.

Dự án Nhà máy Thủy điện Trị An mở rộng là một trong ba công trình trọng điểm của EVN được Tổng Liên đoàn Lao động Việt Nam phối hợp với EVN phát động phong trào thi đua đẩy nhanh tiến độ đầu tư xây dựng trong năm 2026.

Chỉ hơn 1 năm nữa, nhà máy thuỷ điện lớn nhất miền Nam chính thức phát điện - Ảnh 3.

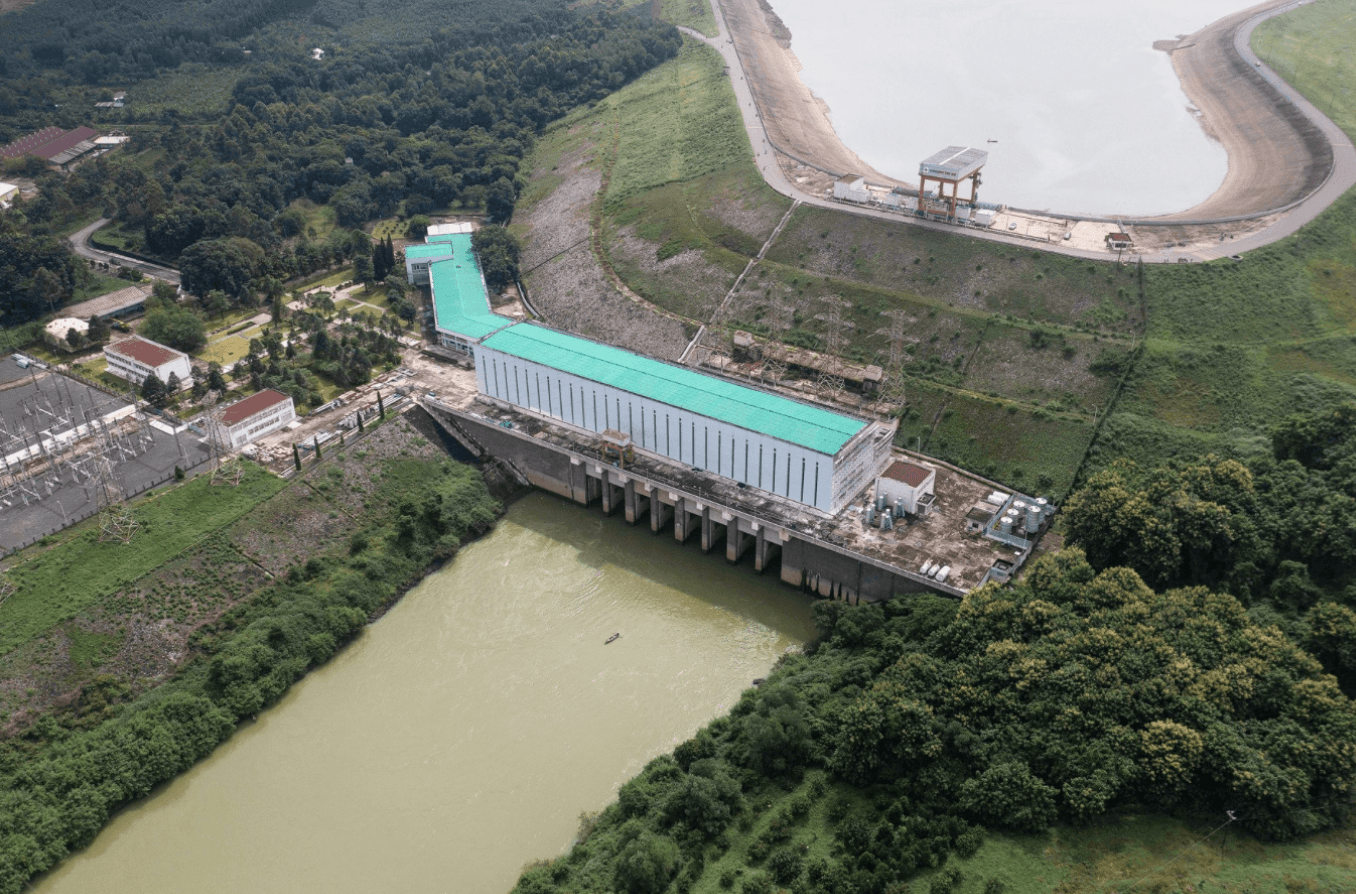

Nhà máy thủy điện Trị An vận hành từ năm 1991. Ảnh: Internet

Nhà máy Thủy điện Trị An nằm tại xã Trị An (tỉnh Đồng Nai), là một trong những công trình năng lượng trọng điểm lớn nhất khu vực phía Nam. Công trình được xây dựng trong 7 năm với sự hỗ trợ về vốn và công nghệ của Liên Xô, chính thức vận hành từ năm 1991 và nhiều năm qua giữ vai trò quan trọng trong bảo đảm an ninh năng lượng quốc gia.

Trước nhu cầu điện năng ngày càng tăng, năm 2020, UBND tỉnh Đồng Nai đã phê duyệt chủ trương đầu tư dự án mở rộng nhà máy. Đến tháng 8/2025, EVN chính thức khởi công hạng mục chính của dự án. Công trình do EVN làm chủ đầu tư, Ban Quản lý dự án Điện 3 trực tiếp quản lý với tổng mức đầu tư gần 3.965 tỷ đồng.

Theo thiết kế, dự án sẽ xây dựng thêm hai tổ máy với tổng công suất 200 MW, sử dụng nguồn nước từ hồ chứa hiện hữu. Các hạng mục chính gồm kênh dẫn nước, cửa lấy nước, đường ống áp lực, nhà máy và hệ thống xả sau tua-bin.

Khi hoàn thành, dự án dự kiến bổ sung khoảng 113 triệu kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần nâng cao khả năng đáp ứng phụ tải vào giờ cao điểm, khai thác hiệu quả nguồn nước mùa lũ và giảm phát thải khí nhà kính.

Theo kế hoạch, tổ máy số 1 sẽ phát điện trong quý III/2027, tổ máy số 2 phát điện vào quý IV/2027 và toàn bộ dự án sẽ hoàn thành vào cuối năm 2027.

Theo reatimes.vn | 2026-07-03 18:17
https://reatimes.vn/chi-hon-1-nam-nua-nha-may-thuy-dien-lon-nhat-mien-nam-chinh-thuc-phat-dien-202260703134620044.htm
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc tiếp
    Chỉ hơn 1 năm nữa, nhà máy thuỷ điện lớn nhất miền Nam chính thức phát điện
    POWERED BY ONECMS & INTECH
