Bất động sản

Đào 400.000m3 đất đá, xây 48.000m3 bê tông trong 3 tháng cuối năm 2026 để 'lên đời' nhà máy thủy điện hơn 35 năm tuổi lớn nhất miền Nam

Chi Chi • 02/10/2026 01:09

Dự án đặt mục tiêu trong quý IV/2026 đào 400.227m3 đất, đá, thực hiện 48.354m3 bê tông và lắp đặt 2.103 tấn thiết bị, hướng tới hoàn thành toàn bộ dự án vào cuối năm 2027.

Dự án Nhà máy Thủy điện Trị An mở rộng đang được các đơn vị tập trung đẩy nhanh tiến độ. Trong quý IV, dự án đặt mục tiêu đào khoảng 400.227m3 đất, đá, thực hiện 48.354m3 bê tông và lắp đặt 2.103 tấn thiết bị.

Tại chương trình giao ban công trường quý III/2026, đoàn công tác của Tập đoàn Điện lực Việt Nam (EVN) đã kiểm tra thực tế dự án tại phường Trị An, TP. Đồng Nai. Phó Tổng giám đốc EVN Phạm Hồng Phương sau đó làm việc với Ban Quản lý dự án Điện 3 (EVNPMB3), các đơn vị tư vấn và nhà thầu để đánh giá tiến độ, tháo gỡ khó khăn và triển khai nhiệm vụ quý IV.

nha may-1

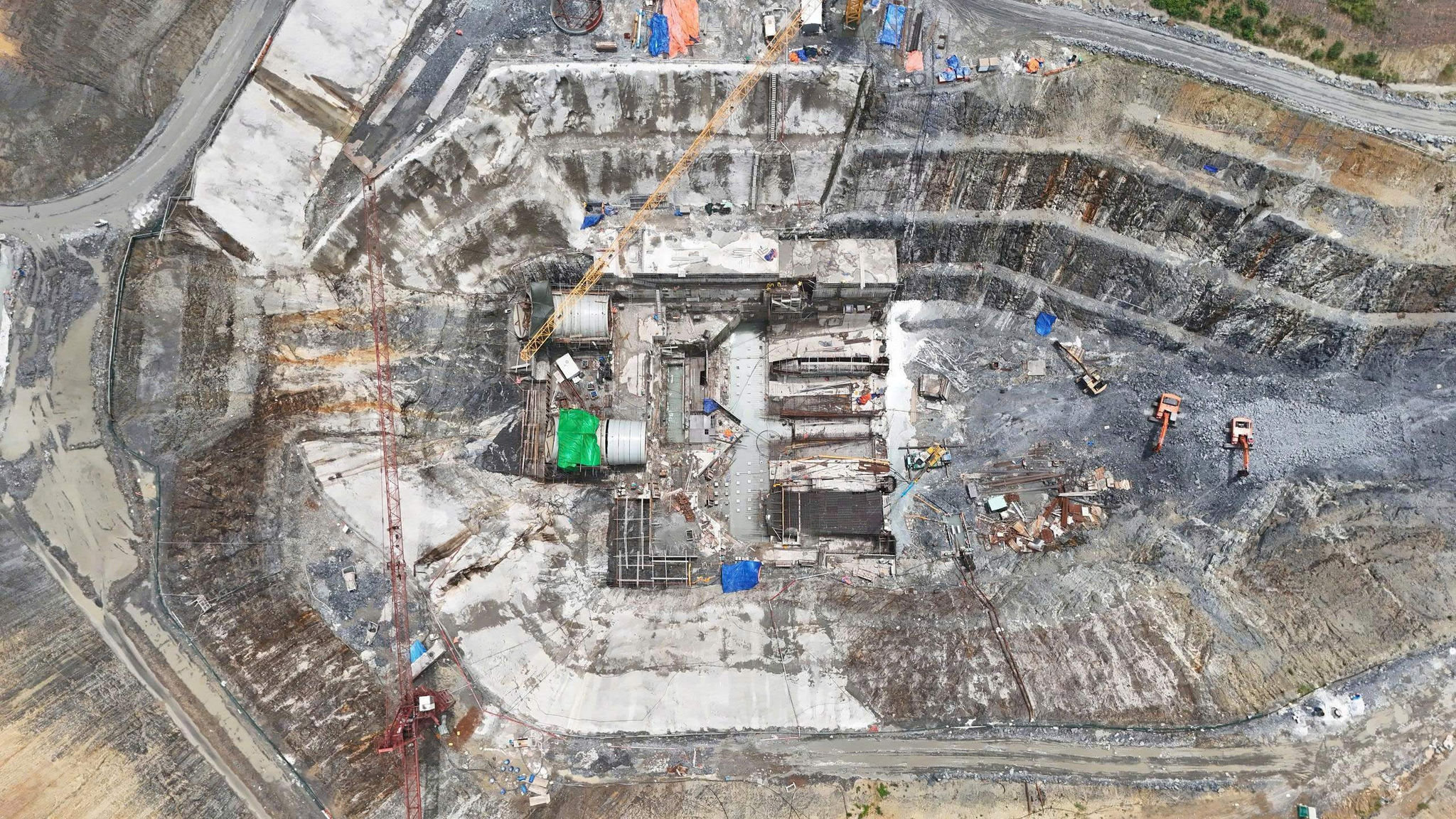

Thi công hố móng nhà máy từ trên cao. Ảnh: EVN

Theo EVNPMB3, trong quý III/2026, các nhà thầu vẫn duy trì thi công dù gặp điều kiện thời tiết bất lợi và nguồn vật liệu hạn chế. Một số hạng mục quan trọng đã hoàn thành như bê tông bản đáy cửa nhận nước, bản đáy 3 block số 1, 2, 3, mố néo số 2, mố đỡ đường ống áp lực và bê tông giai đoạn 1 nhà máy phục vụ lắp đặt côn khuỷu ống hút.

Lũy kế đến hết quý III, khối lượng đào đất, đá toàn công trường đạt khoảng 2,79 triệu m3, tương đương 85,2% khối lượng hợp đồng; khối lượng bê tông đạt 28.712m3, tương đương 20,1%. Riêng kênh dẫn vào đã đào 186.013/347.555m3 đất, đá, đạt 53,5% khối lượng hợp đồng; kênh xả đạt 870.272m3, tương đương 73,3%. Hạng mục đường ống áp lực đã hoàn thành toàn bộ 581.083m3 đào đất, đá.

Công tác chuẩn bị phục vụ thi công cũng được tăng cường với hệ thống cấp điện, cấp nước, camera giám sát, 4 trạm trộn bê tông và 2 trạm thí nghiệm hiện trường đã được đưa vào sử dụng.

Về mặt bằng, dự án đã hoàn thành chuyển mục đích sử dụng rừng, bố trí tái định cư cho 24/24 trường hợp và bàn giao 92,09ha/192 thửa đất. Tuy nhiên, còn 4 trường hợp với 6 thửa đất, diện tích 2,1ha chưa nhận tiền bồi thường, hỗ trợ; 13,82ha/15 thửa chưa được xác nhận đất sạch để hoàn tất thủ tục thuê đất. EVNPMB3 đã đề nghị UBND TP. Đồng Nai chỉ đạo xử lý các tồn tại này.

Đối với cầu Hiếu Liêm, nhà thầu cơ bản hoàn thành đắp đường dẫn và bê tông mặt cầu, đang hoàn thiện đường dẫn tại mố còn lại, kết cấu áo đường, khe co giãn và thảm nhựa. Mục tiêu là đủ điều kiện kiểm định, thử tải và nghiệm thu đưa vào sử dụng trước 10/10/2026.

thuy dien-2

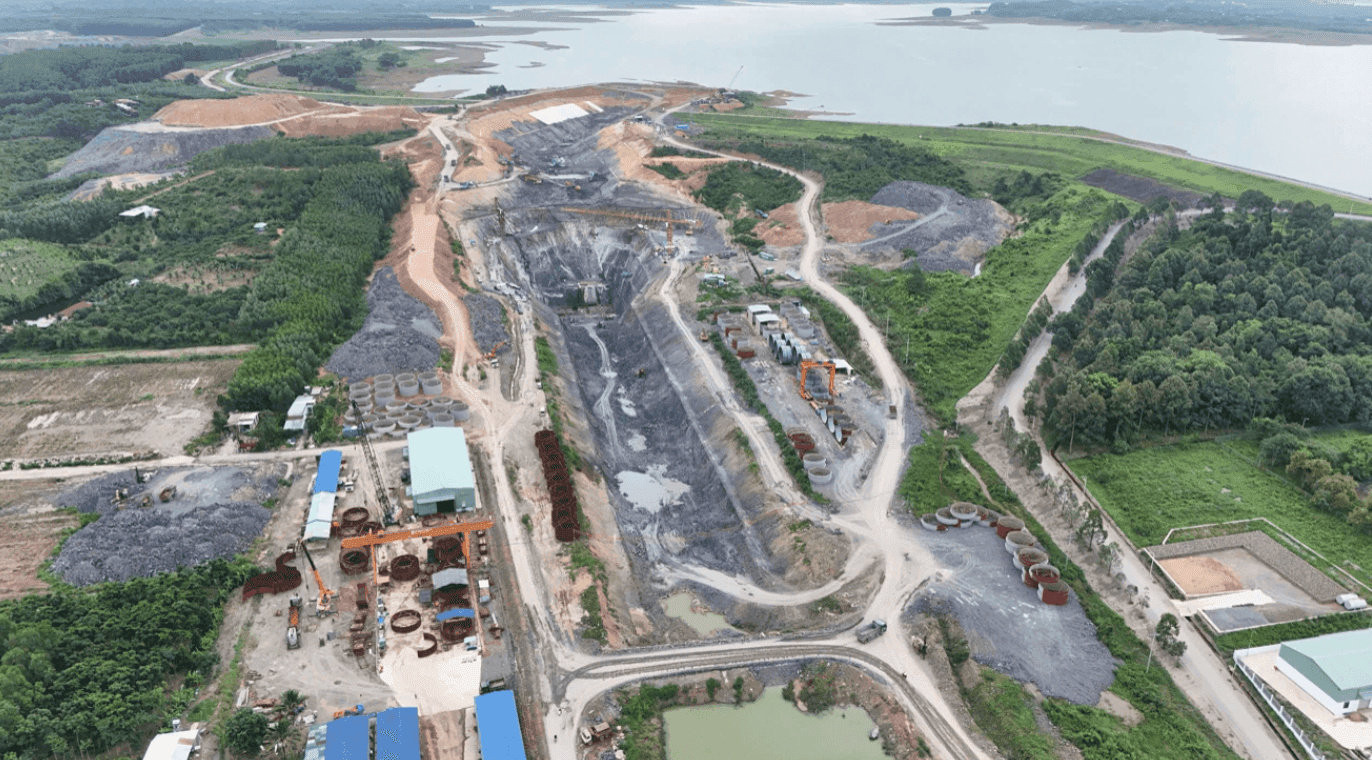

Khu vực triển khai dự án. Ảnh: Ngọc Linh

Trong quý IV/2026, EVNPMB3 và các nhà thầu phải xây dựng tiến độ chi tiết theo tháng, tuần, bám sát mục tiêu quý và kiểm soát chặt việc cung cấp thiết bị công nghệ. Công ty Thủy điện Ialy được yêu cầu bố trí đầy đủ lực lượng tư vấn giám sát, hỗ trợ nhà thầu đẩy nhanh công tác lắp đặt thiết bị.

Nhà máy Thủy điện Trị An mở rộng là dự án trọng điểm quốc gia do EVN làm chủ đầu tư, có tổng mức đầu tư gần 4.000 tỷ đồng, khởi công ngày 19/8/2025. Công trình gồm 2 tổ máy với tổng công suất 200MW, đấu nối vào trạm phân phối 220kV của Nhà máy Thủy điện Trị An hiện hữu.

Theo kế hoạch, tổ máy số 1 sẽ phát điện trong quý III/2027, tổ máy số 2 vận hành trong quý IV/2027 và toàn bộ dự án hoàn thành vào cuối năm 2027. Khi đi vào hoạt động, công trình dự kiến bổ sung khoảng 113 triệu kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần nâng cao độ tin cậy cung cấp điện, tăng hiệu quả vận hành hồ chứa và phát huy vai trò của cụm thủy điện Trị An trên lưu vực sông Đồng Nai.

Nhà máy Thủy điện Trị An hiện hữu có sản lượng trung bình khoảng 1,76 tỷ kWh mỗi năm vẫn là nhà máy thủy điện lớn nhất khu vực phía Nam. Sau hơn 35 năm vận hành, công trình không chỉ bảo đảm nguồn điện cho vùng kinh tế trọng điểm phía Nam mà còn đóng vai trò quan trọng trong điều tiết lũ, cấp nước sinh hoạt và phục vụ sản xuất nông nghiệp, công nghiệp cho khu vực hạ du sông Đồng Nai.

Theo Kiến thức Đầu tư | 2026-10-01 21:05
https://dautu.kinhtechungkhoan.vn/dao-400-000m3-dat-da-xay-48-000m3-be-tong-trong-3-thang-cuoi-nam-2026-de-len-doi-nha-may-thuy-dien-hon-35-nam-tuoi-lon-nhat-mien-nam-1468973.html
