Dự án thủy điện mở rộng có quy mô lớn nhất Việt Nam của EVN vừa đạt cột mốc quan trọng

Việt Hoàng 07/10/2025 20:00

Thời gian tới, công trường sẽ tập trung căn chỉnh tổ máy, thực hiện các thí nghiệm để đảm bảo phát điện tổ máy số 2 vào tháng 11 và hoàn thành toàn bộ dự án trong năm 2025.

10 giờ ngày 7/10, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng, rotor tổ máy số 2 đã được hạ đặt thành công, đánh dấu việc hoàn thành công tác lắp đặt rotor của toàn bộ dự án.

Trước đó, tổ máy số 1 đã hoàn thành lắp đặt và phát điện hòa lưới thành công vào đúng ngày 19/8/2025, chào mừng kỷ niệm 80 năm Cách mạng Tháng Tám và Quốc khánh 2/9.

Rotor tổ máy số 1 và số 2 của dự án Thủy điện Hòa Bình mở rộng có trọng lượng khoảng 585 tấn, là phần quay của máy phát.

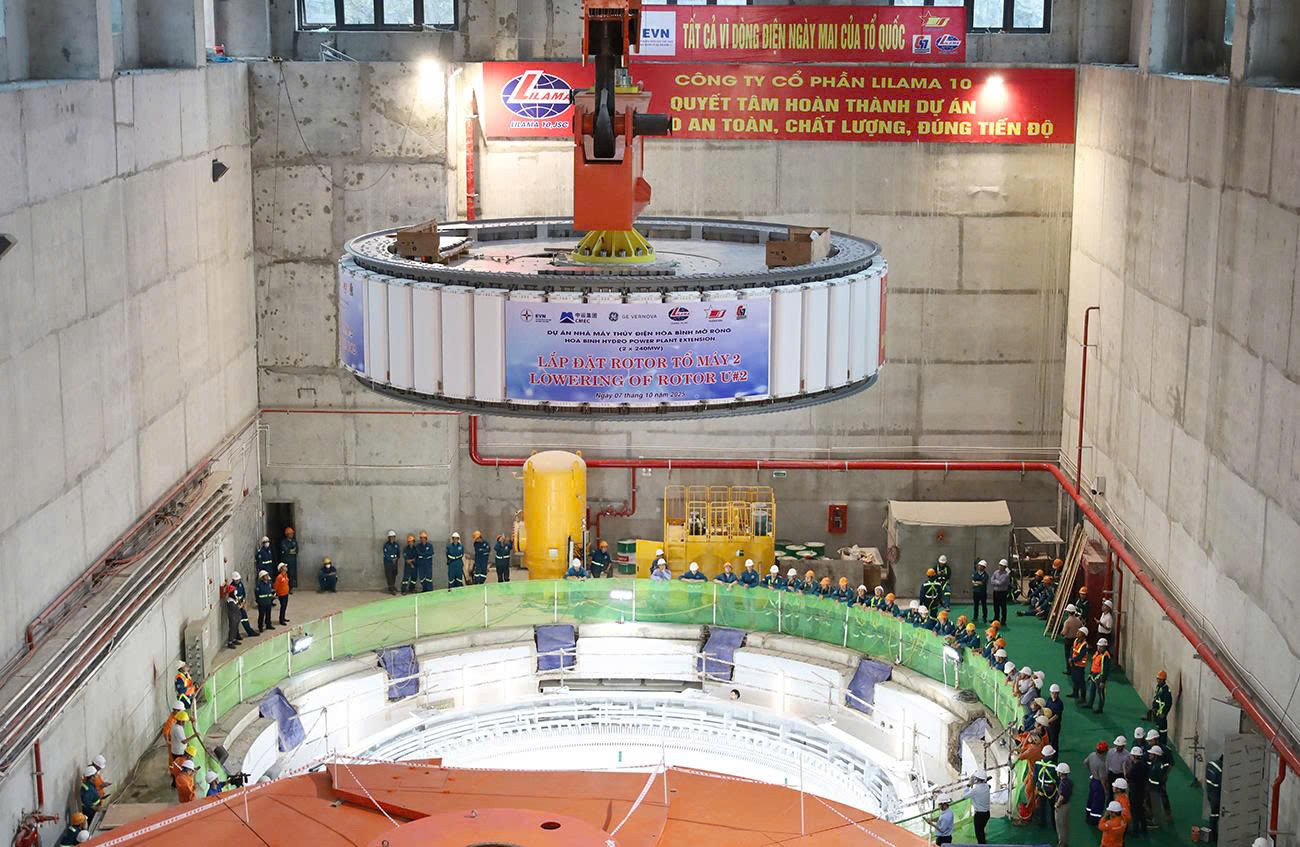

Hình ảnh tại hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng. Nguồn ảnh: EVN
Hình ảnh tại hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng. Nguồn ảnh: EVN

Để đảm bảo tiến độ, toàn bộ công tác tổ hợp stator, rotor của hai tổ máy cũng như lắp đặt tua-bin đều được chủ đầu tư, đơn vị tư vấn giám sát và nhà thầu lắp máy tính toán kỹ lưỡng, kiểm tra cẩn trọng từng chi tiết trong suốt quá trình thi công.

Ông Bùi Phương Nam - Giám đốc Ban Quản lý Dự án Điện 1 (EVNPMB1) cho biết, với việc hạ đặt thành công rotor tổ máy số 2, dự án hiện đã hoàn thành khoảng 90% khối lượng công việc.

Thời gian tới, công trường sẽ tập trung căn chỉnh tổ máy, thực hiện các thí nghiệm để đảm bảo phát điện tổ máy số 2 vào tháng 11 và hoàn thành toàn bộ dự án trong năm 2025.

Được biết, Nhà máy Thủy điện Hòa Bình - biểu tượng của ngành năng lượng Việt Nam được khởi công năm 1979 và khánh thành năm 1994 với 8 tổ máy, tổng công suất 1.920 MW. Đây từng là công trình thủy điện lớn nhất Đông Nam Á trong thế kỷ XX.

Dự án mở rộng là công trình quan trọng cấp quốc gia do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, Ban Quản lý Dự án Điện 1 đại diện quản lý.

Liên danh Tổng công ty Xây dựng Trường Sơn - CTCP Xây dựng 47 - CTCP LILAMA 10 đảm nhận thi công; trong đó, LILAMA 10 chịu trách nhiệm lắp đặt toàn bộ đường ống áp lực, thiết bị cơ khí thủy công và hệ thống cơ - điện của nhà máy.

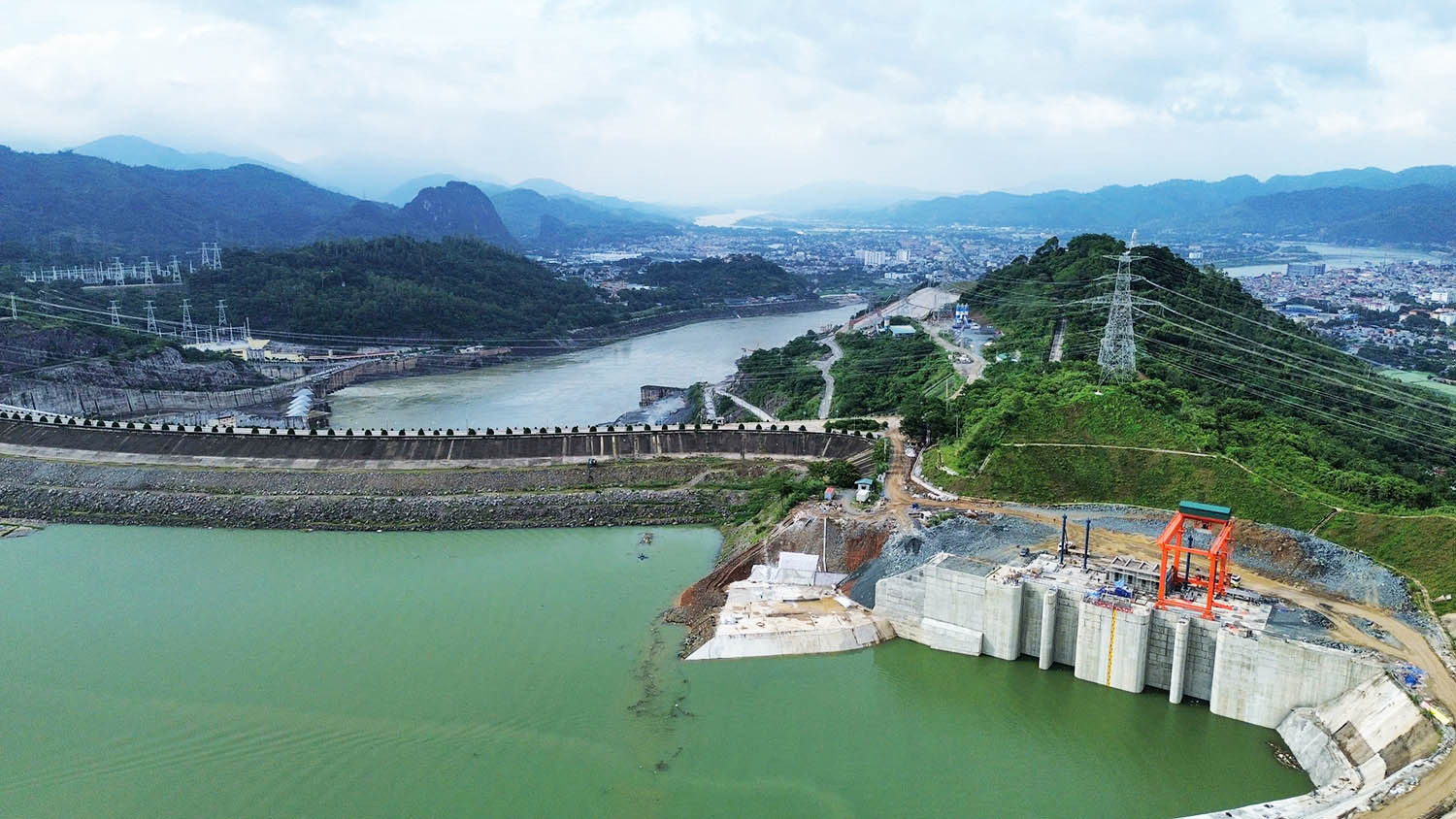

Nhà máy thủy điện Hòa Bình. Nguồn ảnh: Báo Chính phủ
Nhà máy thủy điện Hòa Bình. Nguồn ảnh: Báo Chính phủ

Ngoài vai trò cung cấp điện chủ lực cho hệ thống điện quốc gia, nhà máy còn có nhiệm vụ chống lũ cho Hà Nội và hạ du sông Hồng, điều tiết nước phục vụ nông nghiệp và sinh hoạt cho vùng đồng bằng Bắc Bộ.

Sau hơn một thập kỷ nghiên cứu, dự án mở rộng nhà máy chính thức được EVN khởi công vào tháng 1/2021 với tổng vốn đầu tư hơn 9.220 tỷ đồng.

Công trình nằm trong Quy hoạch phát triển điện lực quốc gia giai đoạn 2021-2030, tầm nhìn đến 2050, nhằm đáp ứng nhu cầu điện ngày càng tăng của nền kinh tế - xã hội.

Dự án được xây dựng trên bờ phải tuyến đập hiện hữu, gồm 2 tổ máy với tổng công suất thiết kế 480MW. Khi hoàn thành, tổng công suất cụm Nhà máy Thủy điện Hòa Bình sẽ đạt 2.400MW, ngang bằng với Nhà máy Thủy điện Sơn La - hiện là thủy điện lớn nhất Đông Nam Á.

Theo reatimes.vn
https://reatimes.vn/du-an-thuy-dien-mo-rong-co-quy-mo-lon-nhat-viet-nam-cua-evn-vua-dat-cot-moc-quan-trong-202251007151330603.htm
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc tiếp
    Dự án thủy điện mở rộng có quy mô lớn nhất Việt Nam của EVN vừa đạt cột mốc quan trọng
    POWERED BY ONECMS & INTECH
