Hoàn thành sau 6 tháng, dự án hơn 7.400 tỷ đồng lập kỳ tích về tốc độ thi công, trở thành biểu tượng mới của ngành điện Việt Nam
Dự án đường dây 500 kV Lào Cai – Vĩnh Yên hoàn thành sau hơn 6 tháng thi công, rút ngắn gần 8 tháng tiến độ, góp phần bảo đảm an ninh năng lượng quốc gia.

Dự án đường dây 500 kV Lào Cai - Vĩnh Yên vừa chính thức khánh thành. Điều đáng nói là, dự án này hoàn thành chỉ sau hơn 6 tháng triển khai, rút ngắn gần 8 tháng so với tiến độ được phê duyệt. Đây là dự án trọng điểm quốc gia, được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư và giao Tập đoàn Điện lực Việt Nam(EVN) làm chủ đầu tư, Ban Quản lý dự án điện 1 (EVNPMB 1) trực tiếp điều hành.
Dự án có tổng mức đầu tư hơn 7.410 tỷ đồng, trong đó 80% là vốn vay của Vietcombank và 20% là vốn đối ứng của EVN. Tuyến đường dây 500 kV mạch kép có tổng chiều dài 229,5 km, gồm 468 vị trí móng cột, đi qua địa phận hai tỉnh Lào Cai và Phú Thọ (trước đây là bốn tỉnh: Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc). Điểm đầu là Trạm biến áp 500 kV Lào Cai, điểm cuối là Trạm biến áp 500 kV Vĩnh Yên.
Dự án được khởi công ngày 3/3/2025, hoàn thành và đóng điện thành công vào 30/9/2025, chỉ sau hơn 6 tháng thi công, trở thành công trình lập kỷ lục tiến độ của ngành điện Việt Nam.

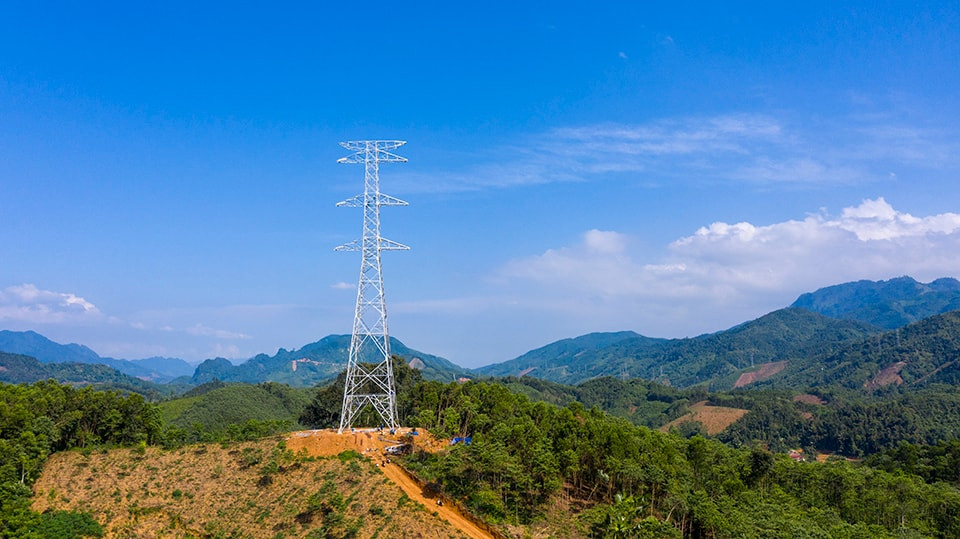

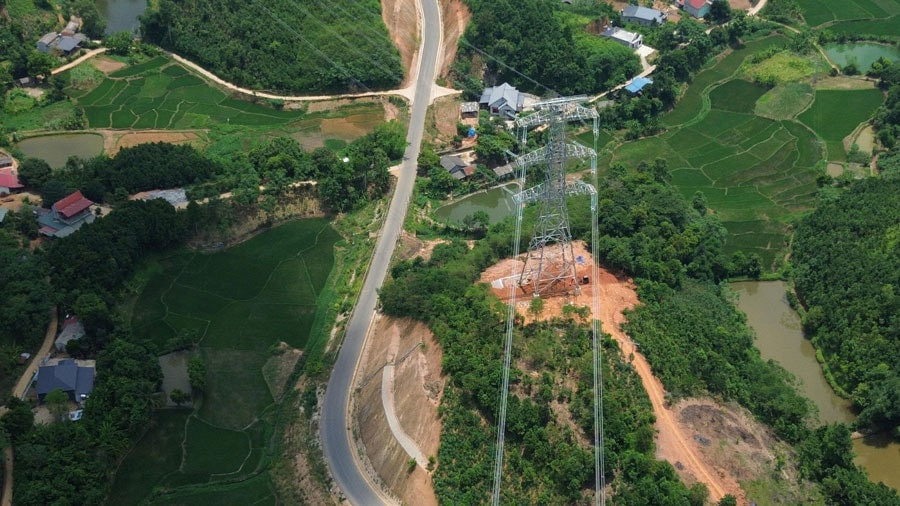

Những ngày đầu triển khai, hàng trăm tấn thép, dây dẫn và thiết bị siêu trường được vận chuyển giữa địa hình rừng núi hiểm trở, dốc cao, suối sâu. Ở xã Thượng Hà (tỉnh Lào Cai), xe chuyên dụng 3 cầu phải ì ạch leo dốc, có đoạn máy xúc đi trước gạt bùn, kéo cáp trợ lực, nhiều đoạn đường chỉ vừa đủ bánh xe, hai bên là vực sâu.
Tại các vị trí cột số 56, 78, 79, móng đặt trên đỉnh núi hình nón, mặt bằng hẹp, vật liệu phải vận chuyển rải rác từng phần, chia nhỏ từng chuyến. Mỗi khi trời mưa, bùn dày cả gang tay, xe chỉ “bò” được từng mét, nhưng các kỹ sư và công nhân vẫn bám công trường ngày đêm, kiên trì thi công “3 ca, 4 kíp”, “xuyên lễ, Tết, ngày nghỉ” để kịp tiến độ.
Phó Tổng Giám đốc EVN Phạm Hồng Phương cho biết, để đạt được kết quả này, EVN và các đơn vị đã tổ chức thi công theo phương châm “4 tại chỗ”, đồng thời áp dụng hàng loạt sáng kiến, công nghệ tiên tiến lần đầu xuất hiện tại Việt Nam.
Trong quá trình thi công, các nhà thầu đã cơ giới hóa toàn bộ công tác đào, đúc móng bằng thiết bị chuyên dụng, đảm bảo chính xác kỹ thuật và chất lượng cao. Đặc biệt, thiết bị bay không người lái (drone) được ứng dụng để kéo rải dây mồi, kết hợp hệ thống kéo – hãm thủy lực đồng bộ, cho phép thi công đồng thời 4 dây dẫn kích thước lớn ở các khoảng néo dài. Giải pháp này giúp rút ngắn thời gian, bảo đảm an toàn, bảo vệ môi trường và chất lượng công trình, nhất là tại các địa hình phức tạp như rừng núi, sông hồ hay khu vực giao thông cắt ngang.
Sau hơn nửa năm thi công, dự án đã đào gần 1,8 triệu m³ đất, đá hố móng; đổ hơn 110.000 m³ bê tông; lắp dựng 55.000 tấn cột thép và kéo rải hơn 6.000 km cáp các loại.
Theo ông Phan Văn Anh, Phó Chủ tịch Tổng Liên đoàn Lao động Việt Nam, đây không chỉ là một dự án kỹ thuật lớn mà còn là biểu tượng của phong trào thi đua yêu nước. Công trình gắn với phong trào “Ba tiên phong – Hai trách nhiệm”, khơi dậy tinh thần đoàn kết, sáng tạo và quyết tâm của hàng vạn cán bộ, kỹ sư, công nhân với khát vọng “Hoàn thành sớm nhất, an toàn nhất, hiệu quả nhất”.
Phong trào thi đua lan tỏa khắp các công trường đã trở thành ngọn lửa truyền cảm hứng, giúp đội ngũ thi công vượt qua mọi trở ngại về thời tiết, địa hình, vật tư để đưa công trình về đích sớm gần 8 tháng.
Phát biểu tại lễ khánh thành mới đây, Phó Thủ tướng Hồ Đức Phớc cũng ghi nhận sự nỗ lực và quyết tâm của EVN, Ban Quản lý dự án điện 1, các nhà thầu tư vấn, thi công xây lắp, cung cấp vật tư thiết bị và các đơn vị liên quan; biểu dương lực lượng công an, quân đội tại chỗ, Quân khu 2, lực lượng dân quân tự vệ và các đoàn viên đã tham gia hỗ trợ ngành điện trong nhiều tháng để bảo đảm chất lượng, tiến độ dự án với tinh thần "đã ra quân là chiến thắng".
Phó Thủ tướng ghi nhận và cảm ơn đồng bào, nhân dân các dân tộc tại các địa phương đã đồng tình ủng hộ, nhường chỗ ở, đất canh tác... để công trình được thi công thuận lợi, vượt tiến độ và đưa vào hoạt động.
Khi vận hành, tuyến đường dây này sẽ truyền tải khoảng 3.000 MW từ các nhà máy thủy điện khu vực Tây Bắc và các tỉnh lân cận lên lưới điện quốc gia, góp phần tăng khả năng nhập khẩu điện, giảm tổn thất truyền tải, và nâng cao độ ổn định, an toàn cho hệ thống điện toàn quốc.
Phó Thủ tướng nhấn mạnh, đây là dự án có ý nghĩa chiến lược trong đảm bảo an ninh năng lượng quốc gia, hiện thực hóa cam kết của Chính phủ “không để thiếu điện trong bất kỳ tình huống nào”, tạo nền tảng vững chắc để đạt mục tiêu tăng trưởng kinh tế trên 8% năm 2025 và hướng tới tăng trưởng hai con số trong các năm tiếp theo.
Trong bối cảnh Việt Nam cần tăng công suất phát điện 15-18% mỗi năm (tương ứng 8.000-10.000 MW) để đáp ứng nhu cầu phát triển, thu hút đầu tư và bảo đảm an ninh năng lượng, dự án 500 kV Lào Cai - Vĩnh Yên là bước đi quan trọng, khẳng định năng lực thi công, quản trị và tinh thần đổi mới của ngành điện Việt Nam.
