Nhà máy điện 29.500 tỷ của Việt Nam bước vào cột mốc quan trọng khi ứng dụng siêu công nghệ của Nga
Công nghệ của Nga không chỉ giúp nâng cao hiệu suất phát điện mà còn mở ra kỳ vọng giảm phát thải và nâng tầm năng lực nội địa hóa kỹ thuật trong ngành năng lượng

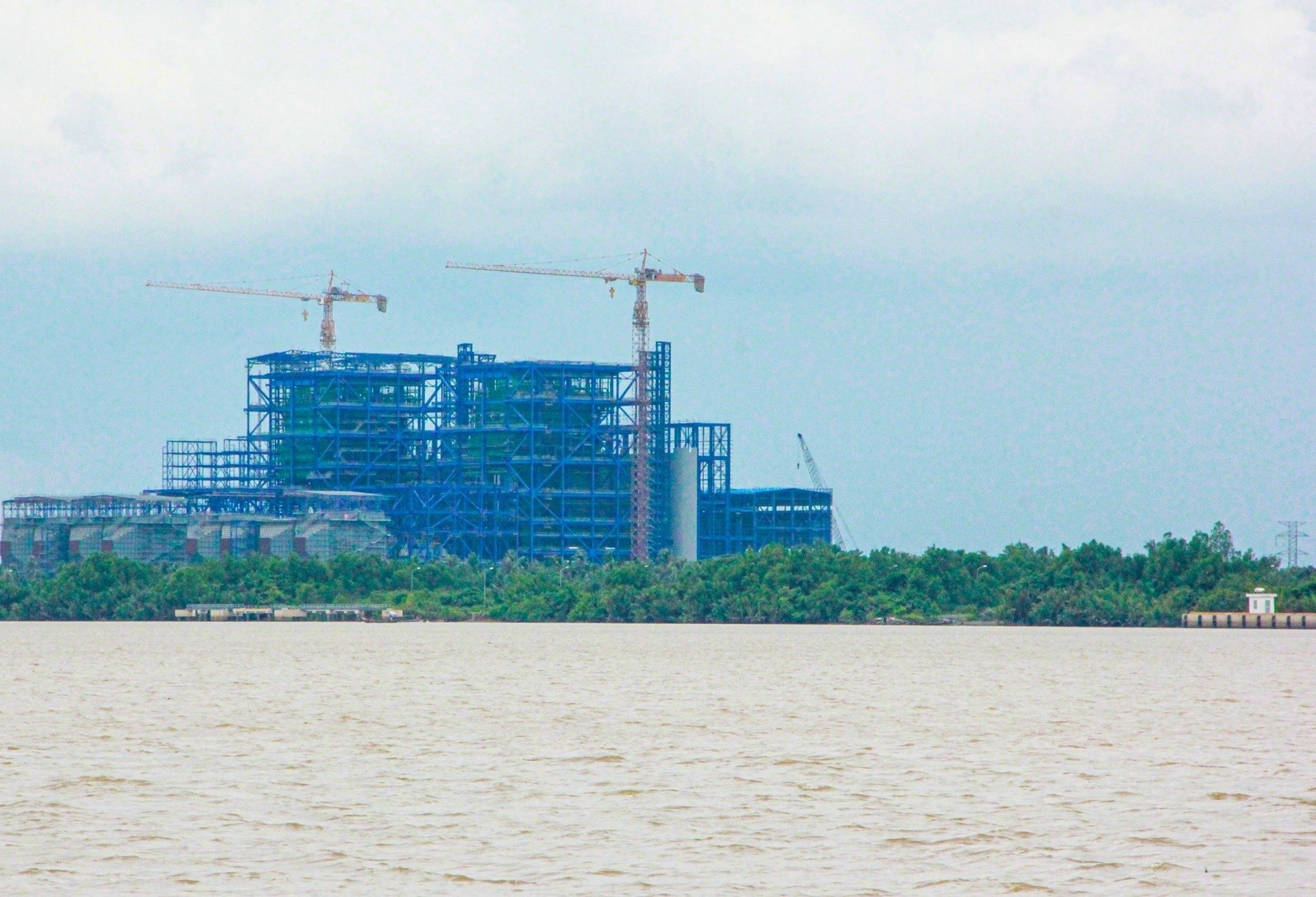

Dự án Nhà máy Nhiệt điện Long Phú 1 là một trong những công trình trọng điểm quốc gia trong lĩnh vực năng lượng, do Tập đoàn Dầu khí Việt Nam (PVN) làm chủ đầu tư. Ngày 5/6/2025, Dự án Nhà máy Nhiệt điện Long Phú 1 đã đạt cột mốc quan trọng khi chính thức tiến hành lắp đặt Lò hơi số 1, công suất 600MW. Đây là loại lò hơi siêu tới hạn do Nga sản xuất, đòi hỏi yêu cầu kỹ thuật cao cùng độ chính xác tuyệt đối và đảm bảo an toàn tối đa trong suốt quá trình lắp đặt.
Theo kế hoạch, Lò hơi số 1 sẽ hoàn tất lắp đặt và thử áp vào ngày 15/5/2026, tiến hành đốt lửa lần đầu trong tháng 12/2026 và chính thức phát điện vào tháng 9/2027 với sản lượng điện dự kiến đạt 7.800 tỷ kWh/năm.

Lò hơi số 1 được thiết kế và chế tạo bởi Nhà máy chế tạo lò hơi Taganrog (TKZ) của Nga – một đơn vị uy tín với nhiều thập kỷ kinh nghiệm trong lĩnh vực chế tạo thiết bị nhiệt điện. Lò hơi này tích hợp nhiều hệ thống hiện đại như kết cấu thép chịu lực, ống sinh hơi - quá nhiệt, bộ hâm nước, bộ thu hồi nhiệt, cyclone, thiết bị thu hồi bụi, hệ thống cấp nhiên liệu và buồng đốt. Điểm vượt trội lớn nhất của lò hơi này chính là việc ứng dụng công nghệ siêu tới hạn (supercritical) – một trong những công nghệ tiên tiến hàng đầu trong lĩnh vực nhiệt điện than.
>> Hai dự án tại thủ phủ công nghiệp miền Bắc sắp hoạt động trở lại sau 20 năm hoang phế
Trong điều kiện chưa có chuyên gia của nhà thầu TKZ hỗ trợ trực tiếp tại công trường, chủ đầu tư đã huy động chuyên gia trong và ngoài ngành, cùng đội ngũ kỹ sư, giám sát của Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 (LP1PP) và nhà thầu Tổng công ty CP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) chủ động nghiên cứu thiết kế, áp dụng giải pháp thi công linh hoạt, phù hợp thực tế, bảo đảm tiến độ, kỹ thuật và an toàn trong từng công đoạn lắp đặt.
Việc lắp đặt thành công Lò hơi số 1 đánh dấu bước tiến quan trọng trong quá trình triển khai Dự án Nhà máy Nhiệt điện Long Phú 1, thể hiện nỗ lực vượt qua khó khăn và quyết tâm hoàn thành dự án đúng tiến độ, góp phần vào sự phát triển bền vững của ngành năng lượng Việt Nam.
Dự án nhiệt điện Long Phú với tổng mức đầu tư 29.500 tỷ đồng tọa lạc tại xã Long Đức, huyện Long Phú, tỉnh Sóc Trăng, thuộc Trung tâm Điện lực Long Phú. Với quy mô gồm hai tổ máy có tổng công suất 1.200MW, nhà máy dự kiến cung cấp khoảng 7–7,8 tỷ kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần đáp ứng nhu cầu năng lượng ngày càng tăng của khu vực Đồng bằng sông Cửu Long và cả nước.
