Đặc khu lớn thứ 4 Việt Nam đón tin vui lớn
Dòng điện đầu tiên từ điện lưới quốc gia sẽ chính thức được dẫn ra đặc khu Côn Đảo bằng hệ thống cáp ngầm xuyên biển.
Nguồn tin mới nhất trên báo Lao Động cho biết, mới đây, Ủy ban Nhân dân (UBND) đặc khu Côn Đảo, TP. HCM đã có thông báo gửi đến Ban Quản lý dự án Điện 3 cùng các cơ quan, đơn vị và lực lượng vũ trang trên địa bàn về việc đóng điện thử nghiệm đường dây 100kV cấp điện từ lưới điện quốc gia ra đảo.
Theo đó, việc đóng điện thử nghiệm không chỉ đánh ghi dấu mốc quan trọng trong quá trình đưa điện lưới quốc gia ra Côn Đảo mà còn mở ra kỳ vọng mới cho sự phát triển kinh tế - xã hội, đặc biệt trong lĩnh vực du lịch, dịch vụ cũng như đời sống của người dân trên đảo.

Theo ghi nhận mới nhất trên báo Đầu Tư, một trong những thách thức lớn nhất đối với gói thầu 06 XL-CZCĐ - thi công, xây dựng, lắp đặt thiết bị trạm biến áp 110kV Côn Đảo chính là thời tiết và việc vận chuyển vật tư thiết bị ra đảo.
Do thời gian thi công bắt đầu từ tháng 12/2024, trùng với giai đoạn mùa gió chướng ở Côn Đảo đã khiến sóng biển to, gió mạnh, những phương tiện ra Côn Đảo cũng sẽ bị hạn chế do biển động mạnh.

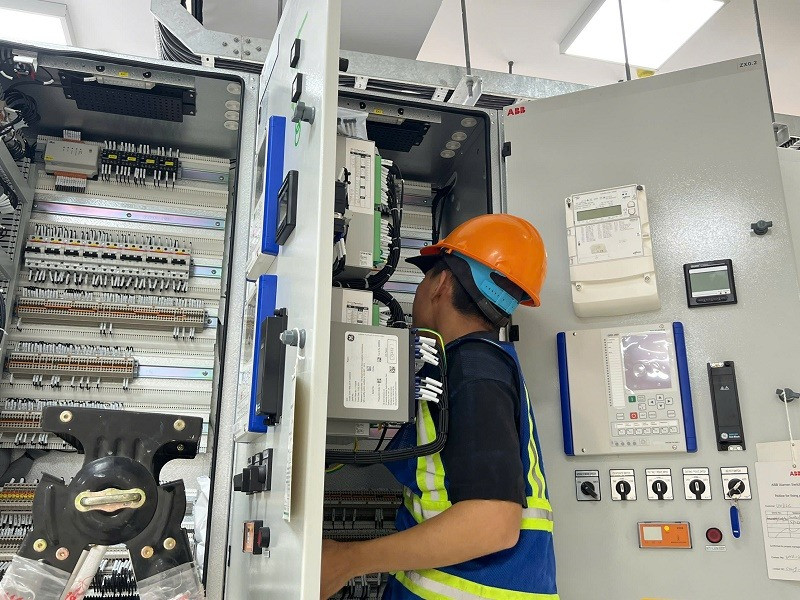

Để khắc phục tình trạng này, nhà thầu đã quyết định tăng ca, kéo dài thời gian làm việc đến 22h hàng ngày, bổ sung thêm nhân lực so với kế hoạch ban đầu, lên đến 60 người/ca.
UBND đặc khu Côn Đảo đã đề nghị các cơ quan, đơn vị cũng như người dân cùng phối hợp và tạo điều kiện thuận lợi để đơn vị thi công tiến hành triển khai dự án.

Một trong những yêu cầu đặt ra là việc không được xâm phạm hành lang an toàn lưới điện cao áp nhằm đảm bảo an toàn tuyệt đối trong quá trình đóng điện thử nghiệm.
Lãnh đạo đặc khu Côn Đảo khẳng định quá trình thử nghiệm sẽ được giám sát chặt chẽ với những biện pháp đảm bảo an toàn đầy đủ.
Dự án Cấp điện từ lưới điện quốc gia cho Côn Đảo được khởi công vào tháng 3/2025, do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, Ban Quản lý dự án Điện 3 triển khai dự án.

Dự án này có tổng mức đầu tư 4.923 tỷ đồng với chiều dài 103,7km; quy mô cấp điện áp 110kV.

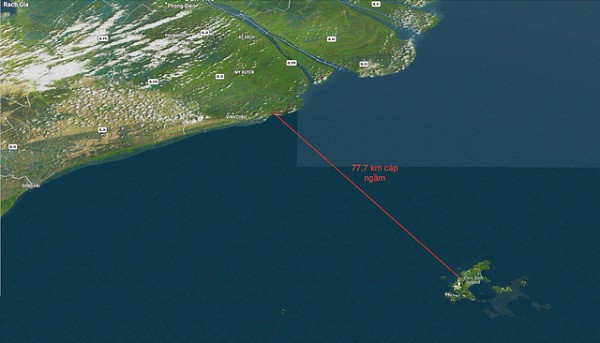

Trong số đó, có 17,4km đường dây trên không qua địa phận tỉnh Sóc Trăng cũ (nay là TP. Cần Thơ); có 77,7km cáp ngầm xuyên biển, kết nối từ đất liền ra đảo; 8,5km cáp ngầm trên đặc khu Côn Đảo và mở rộng trạm biến áp 220kV Vĩnh Châu (TP. Cần Thơ), tiến hành xây mới trạm 110/22kV GIS tại đặc khu Côn Đảo.
Từ ngày 1/7/2025, TP. HCM, tỉnh Bình Dương và tỉnh Bà Rịa - Vũng Tàu được sáp nhập, hợp nhất dưới tên gọi mới là TP. HCM.
Sau sáp nhập, TP. HCM mới có diện tích tự nhiên hơn 6.772km2, dân số trên 14 triệu người, gồm 168 đơn vị hành chính cấp xã, trong đó có 113 phường, 54 xã và một đặc khu kinh tế - đặc khu Côn Đảo (trước đây là huyện Côn Đảo thuộc tỉnh Bà Rịa - Vũng Tàu).
Theo chia sẻ trên báo Dân trí của ông Phan Trọng Hiền - Chủ tịch UBND đặc khu Côn Đảo, địa phương hiện có diện tích tự nhiên là 75,79km2 với quy mô dân số hơn 6.500 người. Hiện, Côn Đảo đang là đặc khu lớn thứ 4 trong số các đặc khu hành chính - kinh tế tại Việt Nam, sau Phú Quốc, Vân Đồn và Cát Hải.
