Mời chuyên gia Trung Quốc và Nhật Bản hỗ trợ, nhà máy nhiệt điện lớn nhất miền Trung 'bấm giờ' hòa lưới trước 14/10

Thu Huyền • 28/09/2026 - 10:30

Hiện tổ máy số 1 của Nhà máy Nhiệt điện Vũng Áng 1 đã hoàn thành 30% khối lượng công việc, hướng tới mục tiêu hòa lưới trước 14/10.

Theo Báo Hà Tĩnh, từ ngày 15/9/2026, hơn 600 chuyên gia, kỹ sư, công nhân kỹ thuật của hơn 10 nhà thầu bắt đầu thực hiện công tác trùng tu tổ máy số 1, Nhà máy Nhiệt điện Vũng Áng 1, công suất 600 MW.

Theo chu kỳ 3 năm, tổ máy được đưa vào trùng tu nhằm kiểm tra, bảo dưỡng, sửa chữa và thay thế các thiết bị theo yêu cầu kỹ thuật, qua đó nâng cao độ tin cậy trong quá trình vận hành.

1790347488973-3586203567518237069-3586203567518237069-967a6499174681270bd663080587d22c.jpg

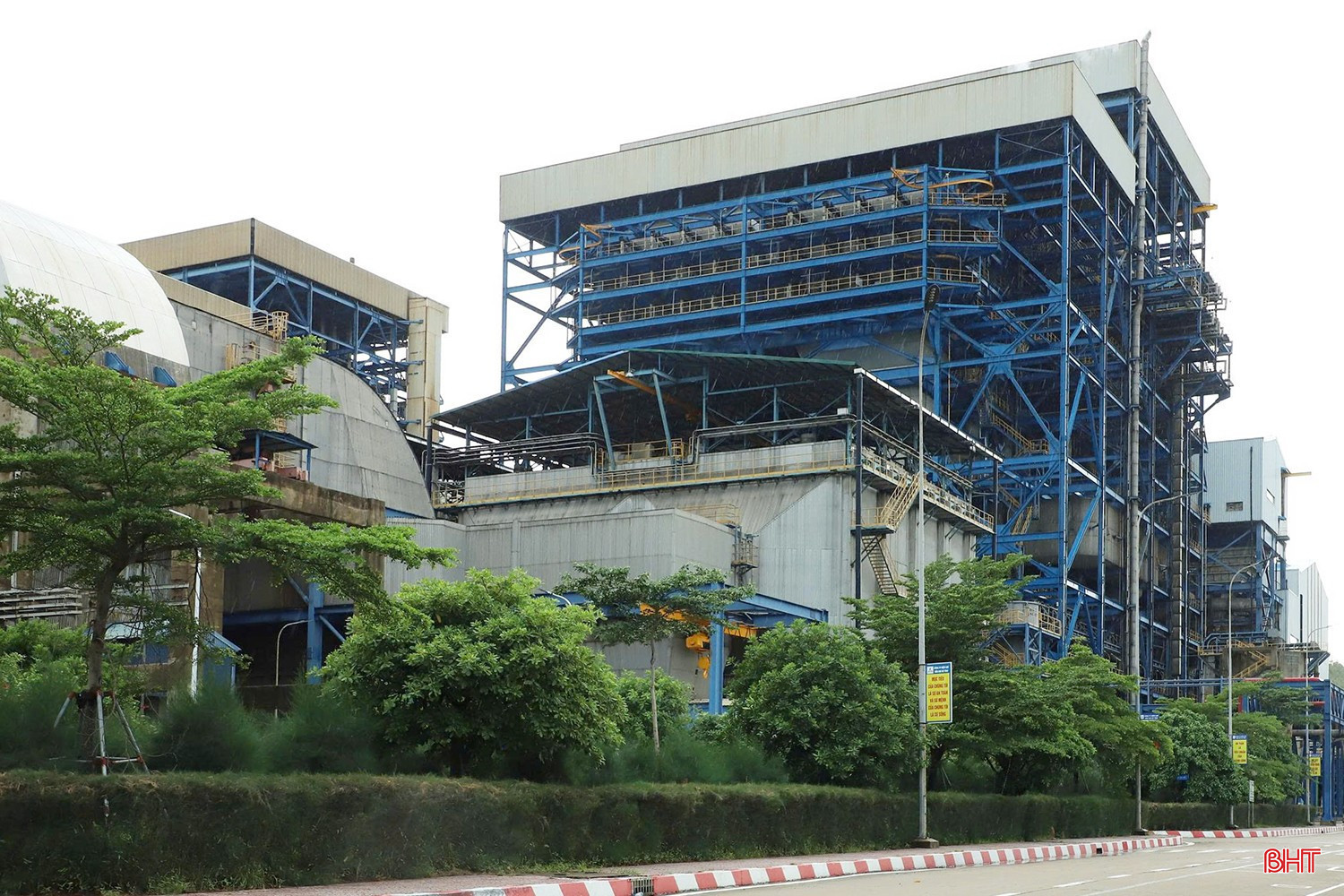

Từ 15/9/2026, Nhà máy Nhiệt điện Vũng Áng 1 thực hiện trùng tu tổ máy số 1 (Ảnh: Báo Hà Tĩnh)

Ông Thái Văn Quang - Phó Giám đốc Công ty Điện lực Dầu khí Hà Tĩnh cho biết: “Kế hoạch trùng tu tổ máy số 1, Nhà máy Nhiệt điện Vũng Áng 1 đã được Tổng Công ty Điện lực Dầu khí Việt Nam (HoSE: POW), Công ty Điện lực Dầu khí Hà Tĩnh và các đơn vị liên quan chuẩn bị từ 2 năm trước. Trên cơ sở rà soát, đánh giá tổng thể, nhà máy đã mua sắm thiết bị từ các nước G7; phối hợp bố trí nhân lực; xây dựng các phương án kỹ thuật, an toàn.

Trong quá trình trùng tu, các chuyên gia đến từ Nhật Bản và Trung Quốc cũng tham gia hỗ trợ, tham vấn và xử lý các vấn đề kỹ thuật phát sinh. Nhà máy đang hỗ trợ tối đa các nhà thầu về kỹ thuật, an toàn và điều kiện thi công, nhằm bảo đảm các hạng mục được triển khai thuận lợi, đúng chất lượng”.

Là đơn vị trực tiếp quản lý, giám sát kỹ thuật, Trung tâm Dịch vụ Kỹ thuật đã phối hợp với các nhà thầu thực hiện công tác trùng tu tại hệ thống tua-bin, máy phát, lò hơi, hệ thống bơm, hệ thống quạt và các thiết bị phụ trợ. Đây đều là những hệ thống có yêu cầu kỹ thuật cao, liên quan trực tiếp đến khả năng vận hành của tổ máy.

Do đó, từng thông số của thiết bị được kiểm tra, giám sát chặt chẽ để xác định phương án bảo dưỡng, sửa chữa hoặc thay thế phù hợp.

Theo ông Nguyễn Văn Tùng - Phó Giám đốc Trung tâm Dịch vụ Kỹ thuật, sau hơn 10 ngày triển khai, công tác trùng tu đã hoàn thành 30% khối lượng công việc. Các hạng mục được kiểm soát đồng thời về tiến độ, chất lượng và an toàn, hướng tới mục tiêu hoàn thành chạy thử và đưa tổ máy số 1, Nhà máy Nhiệt điện Vũng Áng 1 hòa lưới quốc gia trước ngày 14/10/2026.

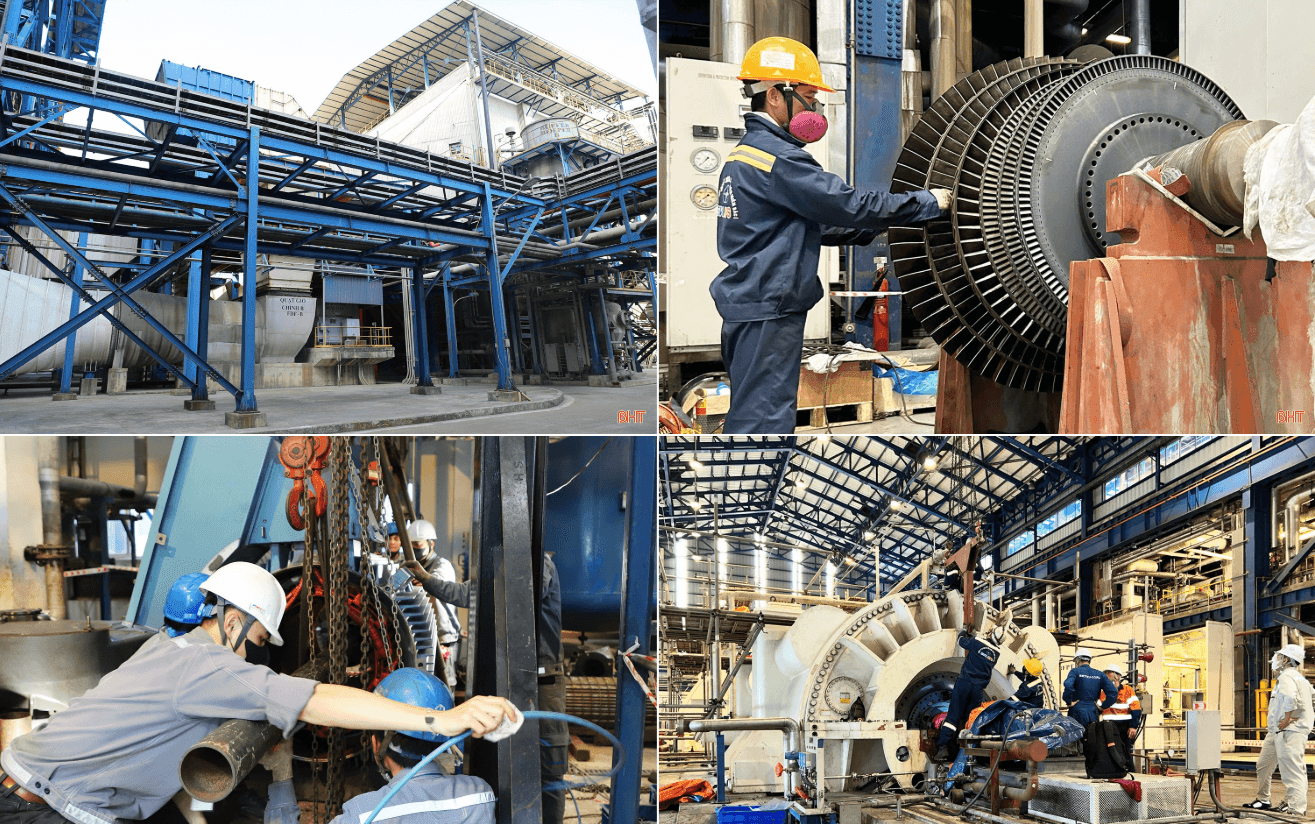

2026-09-28 09 35 30
Đến nay, các nhà thầu đã hoàn thành 30% khối lượng trùng tu tổ máy số 1 (Ảnh: Báo Hà Tĩnh)

Trong thời gian tổ máy số 1 tạm dừng hoạt động để trùng tu, tổ máy số 2 trở thành nguồn phát điện chủ lực của Nhà máy Nhiệt điện Vũng Áng 1. Vì vậy, yêu cầu đặt ra là phải duy trì tổ máy vận hành an toàn, ổn định, đáp ứng nhu cầu huy động của hệ thống điện.

Theo ông Vũ Trần Thanh Hải, Phó Quản đốc Phân xưởng Nhiên liệu, Nhà máy Nhiệt điện Vũng Áng 1 hiện phát lên lưới khoảng 13 triệu kWh điện/ngày, tiêu thụ khoảng 5.500 tấn than/ngày. Cùng với việc nhập mới nhiên liệu, đơn vị đang duy trì lượng than tồn kho khoảng 290.000 tấn, bảo đảm nguồn nhiên liệu phục vụ phát điện trong mọi thời điểm.

Trong 9 tháng năm 2026, Nhà máy Nhiệt điện Vũng Áng 1 đã phát lên lưới khoảng 5,7 tỷ kWh, đạt doanh thu 10.607 tỷ đồng. Với sự hỗ trợ của PV Power, nhà máy đang tập trung đưa tổ máy số 1 trở lại vận hành thương mại, đồng thời duy trì vận hành an toàn tổ máy số 2, hướng tới mục tiêu sản xuất 6,5 tỷ kWh trong năm nay.

Nhà máy Nhiệt điện Vũng Áng 1 là dự án nhiệt điện lớn nhất miền Trung, tọa lạc tại Hà Tĩnh, được quản lý và vận hành bởi Công ty Điện lực Dầu khí Hà Tĩnh - đơn vị thuộc Tổng Công ty Điện lực Dầu khí Việt Nam (PV Power - POW).

Nhà máy có tổng công suất 1.200MW với 2 tổ máy phát điện, mỗi tổ công suất 600MW, sử dụng công nghệ đốt than phun trực tiếp, thông số hơi cận tới hạn, với các thiết bị chính đến từ các nước G7. Công nghệ này được giới chuyên gia trong và ngoài nước đánh giá cao về hiệu suất và khả năng đáp ứng các tiêu chuẩn bảo vệ môi trường. Sản lượng điện bình quân hằng năm đạt khoảng 7,2 tỷ kWh.

Theo Kiến thức Đầu tư
https://dautu.kinhtechungkhoan.vn/moi-chuyen-gia-trung-quoc-va-nhat-ban-ho-tro-nha-may-nhiet-dien-lon-nhat-mien-trung-bam-gio-hoa-luoi-truoc-14-10-1468328.html
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc tiếp
    Mời chuyên gia Trung Quốc và Nhật Bản hỗ trợ, nhà máy nhiệt điện lớn nhất miền Trung 'bấm giờ' hòa lưới trước 14/10
    POWERED BY ONECMS & INTECH
