Năm sau, nhà máy thuỷ điện lớn nhất miền Nam Việt Nam chính thức vận hành
Theo kế hoạch, nhà máy thuỷ điện này sẽ vận hành toàn bộ vào cuối năm 2027.
Dự án Nhà máy Thủy điện Trị An mở rộng với tổng mức đầu tư gần 4.000 tỷ đồng đang được đẩy nhanh thi công, phấn đấu phát điện tổ máy số 1 trong quý III/2027 và hoàn thành toàn bộ công trình vào cuối năm 2027.
Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN), dù gặp khó khăn về giải phóng mặt bằng, thời tiết và nguồn cung vật liệu, tiến độ dự án hiện cơ bản đáp ứng yêu cầu. Các nhà thầu đang triển khai đồng bộ những hạng mục xây lắp chính.

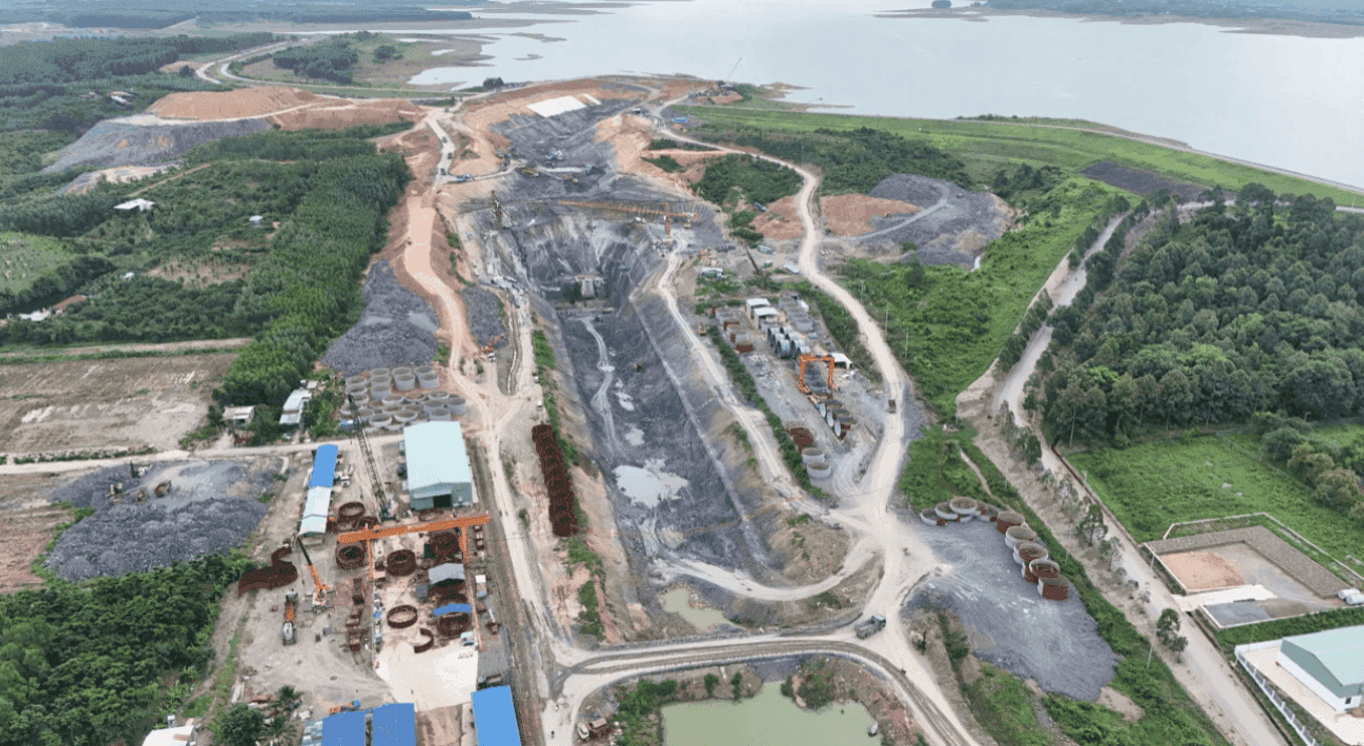

Cụ thể, công tác đào hố móng tại cửa nhận nước, đường ống áp lực và nhà máy đã hoàn thành. Nhà thầu cũng hoàn thành bê tông bản đáy cửa nhận nước và khoan phụt chống thấm tại hai khối B, C, tạo điều kiện triển khai lắp đặt thiết bị. Hạng mục nhà máy tiếp tục được đổ bê tông theo kế hoạch, trong khi kênh xả và đường ống áp lực được đẩy nhanh thi công.
Đối với gói thầu cung cấp thiết bị cơ khí thủy công, khối lượng chế tạo đường ống áp lực đạt 3.788,42 tấn, trong đó 2.296,83 tấn đã được nghiệm thu xuất xưởng. Nhà thầu đã lắp đặt 312 tấn đường ống áp lực cùng các chi tiết đặt sẵn tại cửa nhận nước và khu vực hạ lưu nhà máy.

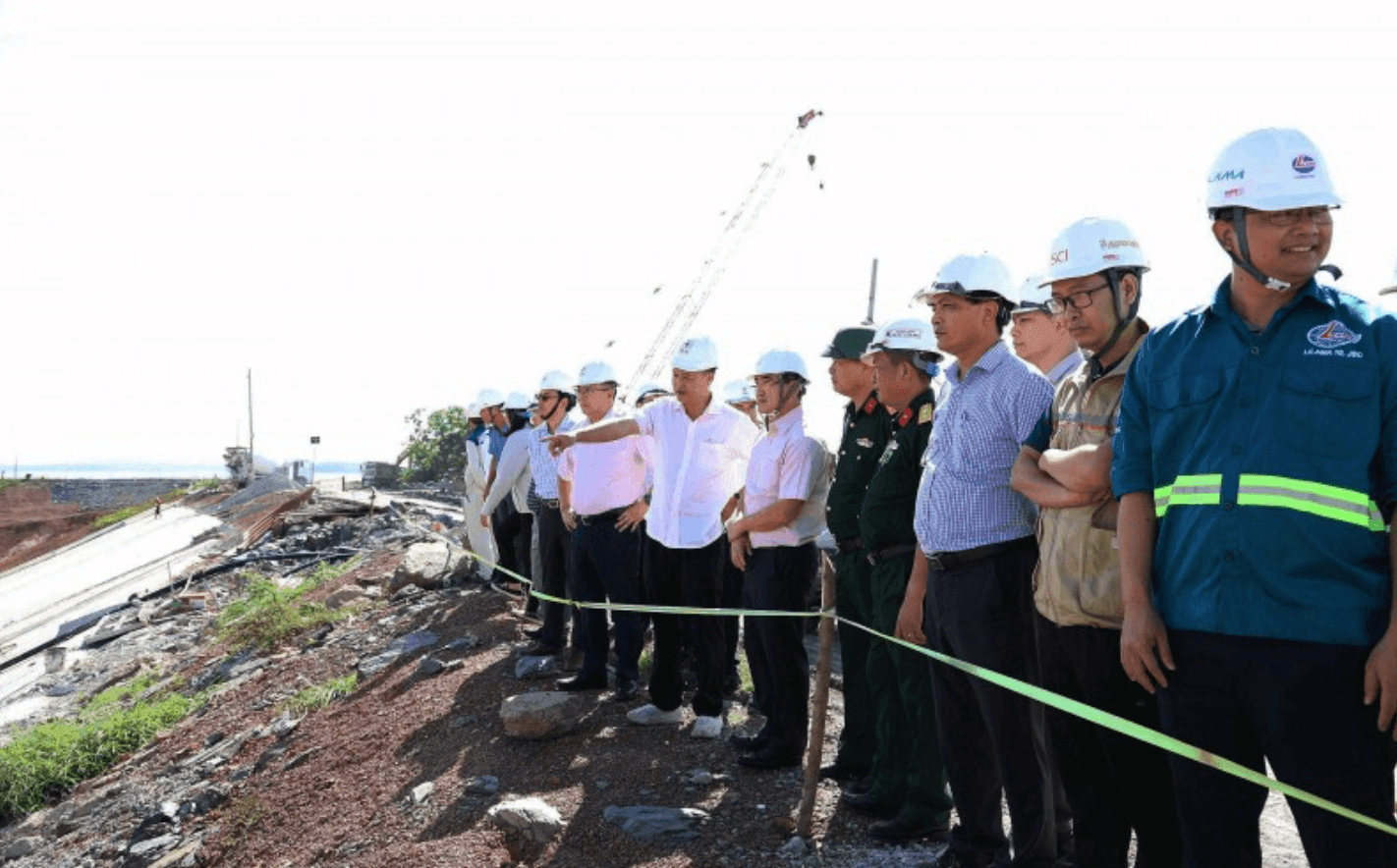

Tại buổi làm việc ngày 13/10/2026, đại diện EVN cùng các nhà thầu và đơn vị tư vấn đã rà soát tiến độ, nhận diện những vướng mắc cần tháo gỡ. Ban Quản lý dự án Điện 3 (EVNPMB3) cho biết đang tập trung xử lý khó khăn về nguồn cung cát, đá, đồng thời tăng cường nhân lực quản lý, điều hành tại công trường.
Ông Đặng Huy Cường, Thành viên Hội đồng thành viên EVN, nhấn mạnh áp lực tiến độ rất lớn khi dự án chỉ còn hơn một năm để đạt mục tiêu phát điện và hoàn thành công trình. EVN yêu cầu các đơn vị tăng cường phối hợp, bổ sung nhân lực, thiết bị, tổ chức tăng ca tại các hạng mục trọng điểm và bảo đảm sự đồng bộ giữa thi công xây dựng với lắp đặt thiết bị.
Bên cạnh đó, EVNPMB3 cần phối hợp với Công ty Thủy điện Trị An hoàn thiện phương án hạ mực nước hồ, bảo đảm kế hoạch tháo dỡ đê quây vào tháng 4/2027, đồng thời đáp ứng yêu cầu cấp nước, đẩy mặn ở hạ lưu sông Đồng Nai và TP.HCM trong mùa khô năm 2027. Công tác nghiệm thu, thanh toán và giải ngân cũng được yêu cầu đẩy nhanh nhằm bảo đảm nguồn lực cho thi công.

Dự án Nhà máy Thủy điện Trị An mở rộng được EVN khởi công ngày 19/8/2025, gồm hai tổ máy với tổng công suất 200 MW, đấu nối vào trạm phân phối 220 kV của nhà máy hiện hữu. Theo kế hoạch, cầu Hiếu Liêm hoàn thành trong quý III/2026; tổ máy số 1 phát điện trong quý III/2027, tổ máy số 2 vận hành trong quý IV/2027 và toàn bộ dự án hoàn thành vào cuối năm 2027.
Khi đi vào hoạt động, nhà máy dự kiến bổ sung khoảng 113 triệu kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần nâng cao độ tin cậy cung cấp điện và hiệu quả vận hành hồ chứa.
Nhà máy Thủy điện Trị An hiện hữu có bốn tổ máy, tổng công suất 400 MW, sản lượng điện trung bình khoảng 1,76 tỷ kWh mỗi năm, là nhà máy thủy điện lớn nhất khu vực phía Nam. Sau hơn 35 năm vận hành, công trình tiếp tục giữ vai trò quan trọng trong cung cấp điện cho khu vực phía Nam, điều tiết lũ và cấp nước phục vụ sinh hoạt, sản xuất ở hạ lưu sông Đồng Nai.
