Nhà máy điện 1,5 tỷ USD xây 16 năm chưa xong của Việt Nam đón lô thiết bị nặng gần 290 tấn từ Mỹ
Lô thiết bị đầu tiên của hệ thống turbine - máy phát vừa cập cảng, đưa dự án Nhiệt điện Long Phú 1 tiến thêm một bước trong kế hoạch vận hành trở lại vào năm 2027.

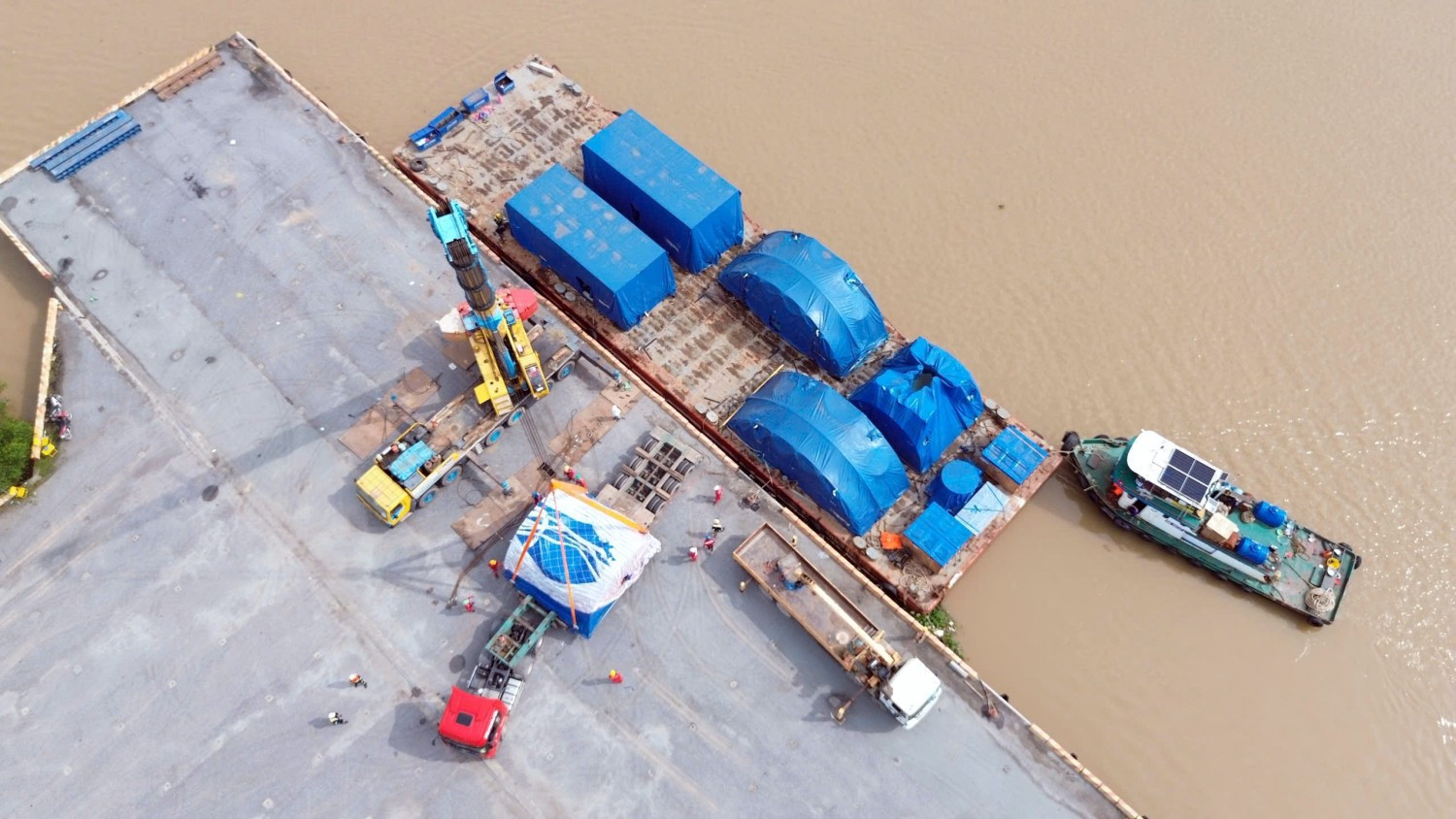

Ngày 1/10, lô thiết bị đầu tiên thuộc hệ thống turbine - máy phát (STG) của Dự án Nhà máy Nhiệt điện Long Phú 1 đã về đến cảng nhập thiết bị, đánh dấu bước tiến mới trong quá trình tái triển khai dự án.

Lô hàng được vận chuyển từ kho GE Vernova (GEV) tại Hàng Châu, Trung Quốc, gồm vỏ turbine hạ áp (LP Casing) và cánh tĩnh hạ áp số 0 (L-0 Diaphragm). Tổng khối lượng đạt gần 290 tấn, với thể tích 1.124,83m3. Trong đó, kiện hàng nặng nhất là vỏ ngoài phía dưới turbine hạ áp, có khối lượng 44,5 tấn. Công tác bốc dỡ dự kiến hoàn tất trong ngày 2/10.
Đây là chuyến hàng đầu tiên trong kế hoạch vận chuyển thiết bị STG từ Trung Quốc về công trường Long Phú 1, do Công ty TNHH MTV Nam Đạt thực hiện.
Các thiết bị trên thuộc Gói thầu T07.1 - mua sắm thiết bị STG, được triển khai theo hợp đồng giữa Ban Quản lý dự án Điện lực Dầu khí Long Phú 1 và GE Vernova (Mỹ). Theo thông tin đấu thầu, gói thầu này cung cấp thiết bị turbine - máy phát thuộc hệ thống STG, với thời gian thực hiện hợp đồng 8 tháng.
Để vận chuyển thiết bị từ nhà sản xuất về công trường, Ban Quản lý dự án Điện lực Dầu khí Long Phú 1 đã ký hợp đồng Gói thầu T07.6 - vận chuyển và bảo hiểm vận chuyển quốc tế, trong nước, thông quan thiết bị hệ thống STG với Công ty TNHH MTV Nam Đạt vào ngày 20/7/2026.
STG là hệ thống công nghệ quan trọng của nhà máy nhiệt điện. Trong đó, turbine chuyển đổi năng lượng từ hơi nước thành cơ năng để truyền động cho máy phát điện. Vì vậy, việc hoàn thành mua sắm và đưa thiết bị STG về công trường có ý nghĩa quan trọng đối với các công đoạn lắp đặt, căn chỉnh và hoàn thiện hệ thống turbine - máy phát.
Đáng chú ý, LP Casing là cấu kiện có kích thước lớn, giữ vai trò quan trọng trong cụm turbine hạ áp. Việc đưa thiết bị này về sớm tạo điều kiện để các đơn vị triển khai công tác lắp đặt, căn chỉnh theo kế hoạch, đồng thời chuẩn bị tiếp nhận những thiết bị tiếp theo của hệ thống STG.
Trước đó, Ban Quản lý dự án Điện lực Dầu khí Long Phú 1 xác định các hợp đồng liên quan đến hệ thống turbine - máy phát ký với GE Vernova là những hợp đồng quan trọng, góp phần tháo gỡ nút thắt kỹ thuật của dự án.
Việc lô thiết bị STG đầu tiên về đến cảng cho thấy chuỗi công việc từ mua sắm, vận chuyển đến tiếp nhận thiết bị đang được triển khai. Đây là cơ sở để Ban Quản lý dự án và các nhà thầu tiếp tục tổ chức lắp đặt, căn chỉnh hệ thống, hướng tới mục tiêu đưa tổ máy vào vận hành thương mại trong năm 2027.
Nhà máy Nhiệt điện Long Phú 1 tọa lạc tại tỉnh Sóc Trăng, được Chính phủ giao cho Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) làm chủ đầu tư từ năm 2010. Dự án gồm 2 tổ máy, tổng công suất 1.200 MW, với tổng mức đầu tư 1,5 tỷ USD.
Năm 2014, Petrovietnam ký hợp đồng EPC với liên danh Power Machines (Nga) và Tổng công ty CP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC, HoSE: PVS). Theo kế hoạch ban đầu, tổ máy số 1 dự kiến vận hành thương mại từ năm 2018.
Tuy nhiên, dự án gặp khó khăn lớn khi Power Machines bị Mỹ áp đặt lệnh trừng phạt vào tháng 1/2018. Đến đầu năm 2019, nhà thầu này chính thức rút khỏi dự án với lý do bất khả kháng, khiến công trình phải dừng thi công khi mới hoàn thành khoảng 78% khối lượng.
Sau thời gian dài đình trệ, năm 2025, Petrovietnam tái triển khai dự án theo hướng chia tách các phần việc còn lại thành nhiều gói thầu để tổ chức lựa chọn nhà thầu. Mục tiêu được đặt ra là đưa Nhà máy Nhiệt điện Long Phú 1 vào vận hành trong năm 2027.
Khi đi vào hoạt động, nhà máy dự kiến cung cấp khoảng 7 tỷ kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần bảo đảm an ninh năng lượng và thúc đẩy phát triển kinh tế - xã hội khu vực Đồng bằng sông Cửu Long.
