PV Power (POW) thành lập doanh nghiệp chuyên trách, sẵn sàng triển khai nhà máy điện trị giá 2,2 tỷ USD

Minh Phong 19/09/2026 - 11:37

Nhà máy có công suất 1.500MW, gồm 2 tổ máy 750MW, qua đó bổ sung nguồn điện cho miền Bắc, Bắc Trung Bộ và mở rộng danh mục điện khí của PV Power (POW).

Ngày 18/9, CTCP Điện LNG Quỳnh Lập tổ chức Đại hội đồng cổ đông lần thứ nhất, hoàn thiện bộ máy quản trị và điều hành để triển khai các công việc tiếp theo của dự án Nhà máy Nhiệt điện LNG Quỳnh Lập.

Các cổ đông của doanh nghiệp gồm Tổng công ty Điện lực Dầu khí Việt Nam - CTCP (PV Power, HoSE: POW), SK Innovation của Hàn Quốc và Công ty TNHH Mía đường Nghệ An (NASU). Trong đó, PV Power là đơn vị đứng đầu liên danh nhà đầu tư dự án.

Đại hội đã bầu Hội đồng quản trị gồm 6 thành viên. Ông Nguyễn Duy Giang, Phó Tổng Giám đốc PV Power, được bầu giữ chức Chủ tịch HĐQT với 100% số phiếu. Ông Lê Hải Long được bổ nhiệm làm Giám đốc Công ty.

Bên cạnh đó, ông Lim Kyung Hoon và ông Trần Xuân Sơn đảm nhiệm vị trí Phó Giám đốc, trong khi ông Vũ Thanh Ngà được bổ nhiệm làm Kế toán trưởng.

HĐQT Công ty Cổ phần Điện LNG Quỳnh Lập ra mắt Đại hội
HĐQT CTCP Điện LNG Quỳnh Lập ra mắt Đại hội

Theo lãnh đạo CTCP Điện LNG Quỳnh Lập, việc hoàn thiện pháp nhân và bộ máy điều hành tạo cơ sở để các cổ đông chuyển sang giai đoạn tiếp theo của dự án.

Trong thời gian tới, doanh nghiệp dự kiến tập trung hoàn thiện các thủ tục liên quan, lựa chọn nhà thầu, thu xếp nguồn vốn và chuẩn bị các điều kiện cho quá trình đàm phán, ký kết hợp đồng mua bán điện (PPA). Đại hội cũng thông qua kế hoạch kinh doanh, kế hoạch gọi vốn, ngân sách và cơ cấu tổ chức năm 2026.

Trước đó, ngày 12/2/2026, UBND tỉnh Nghệ An đã chấp thuận chủ trương đầu tư đồng thời chấp thuận liên danh gồm PV Power, NASU và SK Innovation thực hiện dự án Nhà máy Nhiệt điện LNG Quỳnh Lập.

Ngày 24/4/2026, Giấy chứng nhận đăng ký đầu tư dự án được trao cho liên danh PV Power - NASU - SK Innovation tại Diễn đàn Kinh tế Việt Nam - Hàn Quốc.

Gần một tháng sau, ngày 18/5/2026, UBND tỉnh Nghệ An cùng liên danh nhà đầu tư tổ chức lễ công bố và khởi công hạ tầng kỹ thuật dự án. Nhà đầu tư đặt mục tiêu đưa nhà máy vào vận hành và phát điện trong năm 2030.

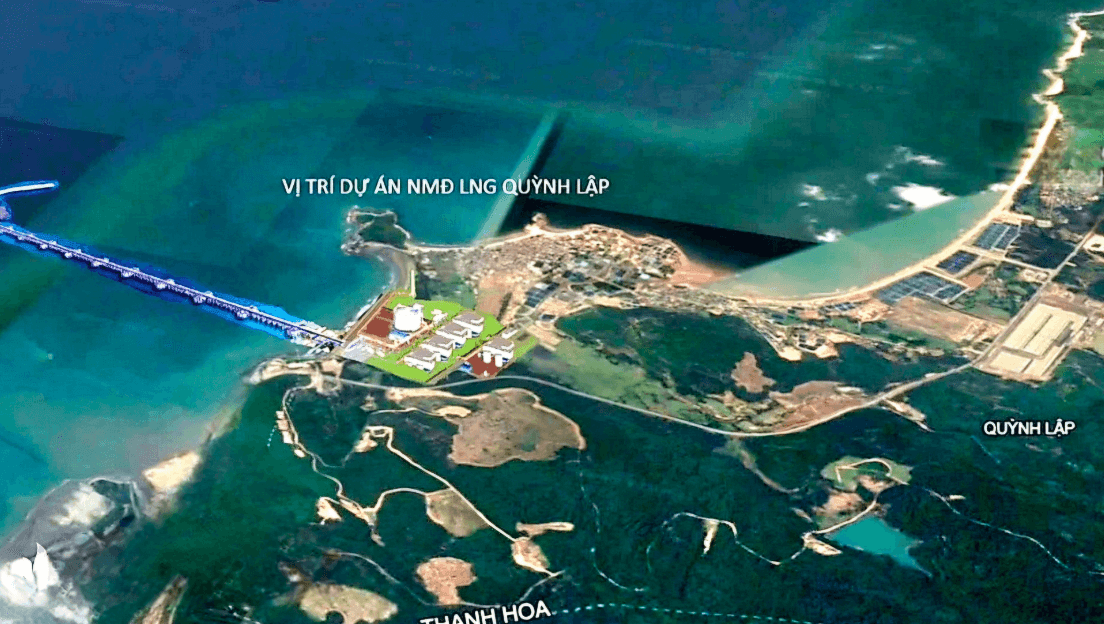

Phối cảnh dự án Nhiệt điện khí LNG Quỳnh Lập
Phối cảnh dự án Nhiệt điện khí LNG Quỳnh Lập

Dự án được xây dựng tại phường Tân Mai, tỉnh Nghệ An với tổng mức đầu tư hơn 59.372 tỷ đồng, tương đương gần 2,2 tỷ USD. Nhà máy có công suất thiết kế 1.500 MW, gồm 2 tổ máy công suất 750 MW.

Dự án được kỳ vọng bổ sung nguồn điện cho khu vực miền Bắc và Bắc Trung Bộ, đồng thời mở rộng danh mục điện khí LNG của PV Power sau Nhơn Trạch 3 và Nhơn Trạch 4.

Ngoài nhà máy điện, dự án còn bao gồm kho chứa LNG với bồn chứa khoảng 250.000m3, hệ thống tái hóa khí, bến cảng chuyên dùng phục vụ nhà máy cùng hệ thống hạ tầng kỹ thuật đồng bộ. Bến cảng nằm trong Khu bến Đông Hồi thuộc Cảng biển Nghệ An.

Theo Kiến thức Đầu tư | 2026-09-19 09:41
https://dautu.kinhtechungkhoan.vn/pv-power-pow-thanh-lap-doanh-nghiep-chuyen-trach-san-sang-trien-khai-nha-may-dien-tri-gia-2-2-ty-usd-1467119.html
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc tiếp
    PV Power (POW) thành lập doanh nghiệp chuyên trách, sẵn sàng triển khai nhà máy điện trị giá 2,2 tỷ USD
    POWERED BY ONECMS & INTECH
