Petrovietnam quyết liệt triển khai siêu nhà máy nhiệt điện 30.000 tỷ đồng
Các đơn vị thi công đang gấp rút triển khai từng hạng mục tại công trường, thể hiện quyết tâm đưa dự án về đích.
Ngày 2/10, tại buổi làm việc với Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 (Ban QLDA Long Phú 1), Chủ tịch Hội đồng Thành viên Petrovietnam Lê Mạnh Hùng nhấn mạnh việc phải đưa Nhà máy Nhiệt điện (NMNĐ) Long Phú 1 vào vận hành trong năm 2027.
Theo báo cáo của Ban QLDA Long Phú 1, đến nay Ban đã phát hành hồ sơ mời thầu và tiến hành đàm phán trực tiếp cho 27 trong tổng số 36 gói thầu. Nhiều gói thầu cơ bản đã hoàn tất quá trình lựa chọn nhà thầu, trong đó gói mua sắm STG – được xem là đường găng của dự án – đang được tập trung triển khai.
Hiện dự án có 7 gói thầu đã ký kết, bao gồm 1 gói tư vấn và 6 gói thi công hoặc hỗn hợp, với khoảng 500 lao động trực tiếp làm việc.
Các nhà thầu đang bám sát tiến độ hợp đồng; Ban QLDA duy trì họp định kỳ hằng tuần, hằng tháng để theo dõi, đôn đốc và tháo gỡ kịp thời các khó khăn phát sinh.

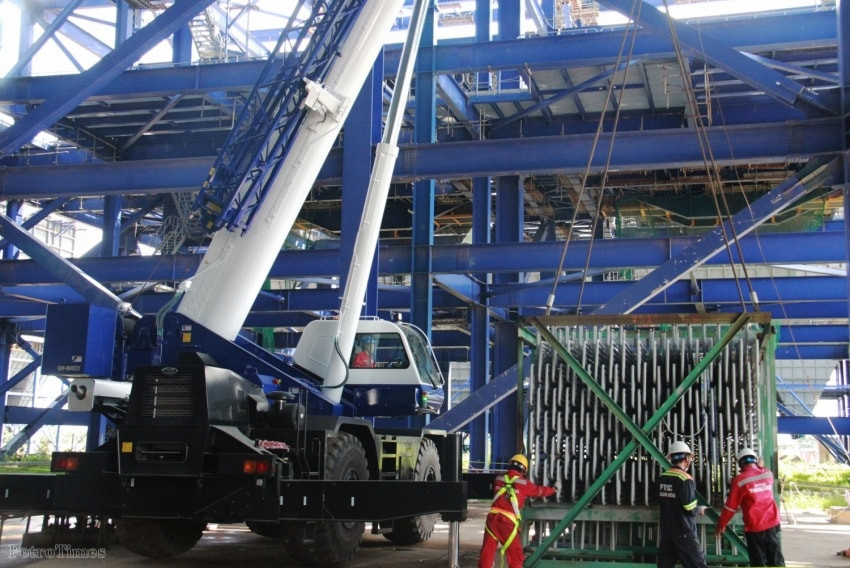

Tại công trường, tiến độ lắp đặt lò hơi đạt 20,7%, vượt 3,4% so với kế hoạch đề ra. Hiện các đơn vị đang tập trung lắp đặt giàn ống Economizer cho cả hai lò hơi và hoàn thiện sàn thao tác của lò số 2.
Ban QLDA cũng phối hợp chặt chẽ với Tổng công ty CP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) nhằm xử lý nhanh các vấn đề liên quan đến thiết kế và vật tư, đảm bảo tiến độ không bị gián đoạn.
Ông Hà Đình Niên – Trưởng Ban QLDA Long Phú 1 – cho biết, nếu không phát sinh biến động lớn về giá trị các gói thầu, dự án sẽ hoàn thành đúng tiến độ. Ban QLDA kiến nghị Petrovietnam tiếp tục hỗ trợ, nhằm bảo đảm tiến độ cung cấp vật tư và thiết bị từ đầu năm 2026.
Tại buổi làm việc, lãnh đạo PTSC và Tổng công ty Xây lắp Dầu khí Việt Nam (PETROCONs) đã báo cáo tình hình triển khai các gói thầu và đề xuất giải pháp đẩy nhanh tiến độ. Các nhà thầu đều thể hiện quyết tâm cao, phấn đấu hoàn thành dự án đúng kế hoạch.
Chủ tịch HĐTV Petrovietnam Lê Mạnh Hùng ghi nhận nỗ lực của Ban QLDA trong công tác ký kết và triển khai các gói thầu, tạo nền tảng thúc đẩy tiến độ chung của dự án. Ông đồng thời yêu cầu các đơn vị liên quan cần đổi mới tư duy quản lý, hành động quyết liệt hơn, hướng tới mục tiêu hoàn thành dự án theo đúng lộ trình.
Theo kế hoạch, Tổ máy số 1 dự kiến vận hành vào quý II/2027 và Tổ máy số 2 vào quý III/2027, đánh dấu bước tiến quan trọng trong chiến lược phát triển bền vững của ngành năng lượng.
Dự án Nhà máy Nhiệt điện Long Phú 1 có vốn đầu tư gần 30.000 tỷ đồng, được khởi công xây dựng từ tháng 9/2015. Tổng thầu thực hiện dự án là liên danh giữa Power Machines (PM, Nga) và Tổng CTCP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC).
Theo nội dung hợp đồng EPC, dự án dự kiến hoàn thành và đưa vào vận hành trong năm 2019. Tuy nhiên vào năm 2018, nhà thầu chính Power Machines đã vướng lệnh cấm vận và sau đó đã đơn phương tuyên bố dừng thực hiện hợp đồng.
