Chính thức khởi công nhà máy điện khí LNG hơn 40.000 tỷ tại tỉnh hẹp nhất cả nước do EVN đầu tư

Hải Đăng • 20/10/2026 - 15:06

EVN đặt mục tiêu đưa nhà máy điện khí này vào vận hành từ năm 2030, góp phần bổ sung nguồn điện quy mô lớn và tăng cường an ninh năng lượng quốc gia.

Sáng 20/10, Tập đoàn Điện lực Việt Nam (EVN) đã phối hợp với UBND tỉnh Quảng Trị khởi công Dự án Nhà máy Nhiệt điện LNG Quảng Trạch II, đồng thời công bố phát điện lên lưới quốc gia đối với Nhà máy Nhiệt điện Quảng Trạch I. Hai dự án có tổng công suất 3.015,8 MW, tổng vốn đầu tư hơn 82.145 tỷ đồng, được kỳ vọng bổ sung trên 17,2 tỷ kWh điện mỗi năm khi hoàn thành.

Lễ khởi công diễn ra tại Trung tâm Điện lực Quảng Trạch, thuộc Khu kinh tế Hòn La, xã Phú Trạch, tỉnh Quảng Trị, với sự tham dự của lãnh đạo tỉnh, đại diện các bộ, ngành, EVN, nhà thầu và đối tác.

LNG Quảng Trạch II bước vào giai đoạn triển khai

Dự án Nhà máy Nhiệt điện LNG Quảng Trạch II do EVN làm chủ đầu tư, giao Ban Quản lý dự án Điện 2 quản lý. Liên danh PowerChina - Tổng công ty Lắp máy Việt Nam (LILAMA) đảm nhận tổng thầu EPC.

Các đại biểu thực hiện nghi thức triển khai thi công dự án Nhà máy Nhiệt điện Quảng Trạch II. Nguồn ảnh: EVN

Theo EVN, công tác chuẩn bị dự án, thu xếp vốn và giải phóng mặt bằng toàn bộ dự án đã hoàn thành. Thiết kế hạng mục xây dựng được phê duyệt để triển khai thi công; khảo sát địa chất toàn nhà máy cũng đã hoàn tất, hồ sơ thiết kế kỹ thuật giai đoạn 1 được bàn giao.

Theo tiến độ hợp đồng EPC, tổ máy số 1 dự kiến phát điện thương mại ngày 28/2/2030, tổ máy số 2 vào ngày 30/4/2030.

Lãnh đạo tỉnh Quảng Trị, lãnh đạo Tổng Liên đoàn lao động Việt Nam, EVN và Công đoàn Điện lực Việt Nam tặng quà người lao động tham gia quản lý, thi công xây dựng Nhà máy Nhiệt điện LNG Quảng Trạch II. Nguồn ảnh: EVN

Đại diện liên danh tổng thầu, ông Zhou Jia Yi, Tổng giám đốc khu vực châu Á - Thái Bình Dương của PowerChina, cho biết các bên đã phối hợp triển khai công tác chuẩn bị từ cuộc họp khởi động dự án tháng 4/2026. Liên danh cam kết kiểm soát chất lượng, tiến độ, an toàn lao động và môi trường, hướng tới xây dựng công trình chất lượng cao, thân thiện với môi trường.

Tại buổi lễ, EVN yêu cầu các nhà thầu chủ động nguồn nhân lực, thiết bị và tài chính, kiểm soát chặt chẽ tiến độ từ khâu thiết kế đến thi công, lắp đặt, đồng thời bảo đảm an toàn và chất lượng công trình.

Quảng Trạch I đã phát lên lưới 620 triệu kWh

Cùng với việc khởi công dự án LNG Quảng Trạch II, EVN công bố phát điện lên lưới điện quốc gia đối với Nhà máy Nhiệt điện Quảng Trạch I. Đây là dự án có tiến độ tổng thể đạt 99,62%; trong đó, công tác thiết kế đạt 99,94%, mua sắm thiết bị đạt 99,99%, thi công, lắp đặt đạt 99,74% và thí nghiệm, hiệu chỉnh đạt 85,04%.

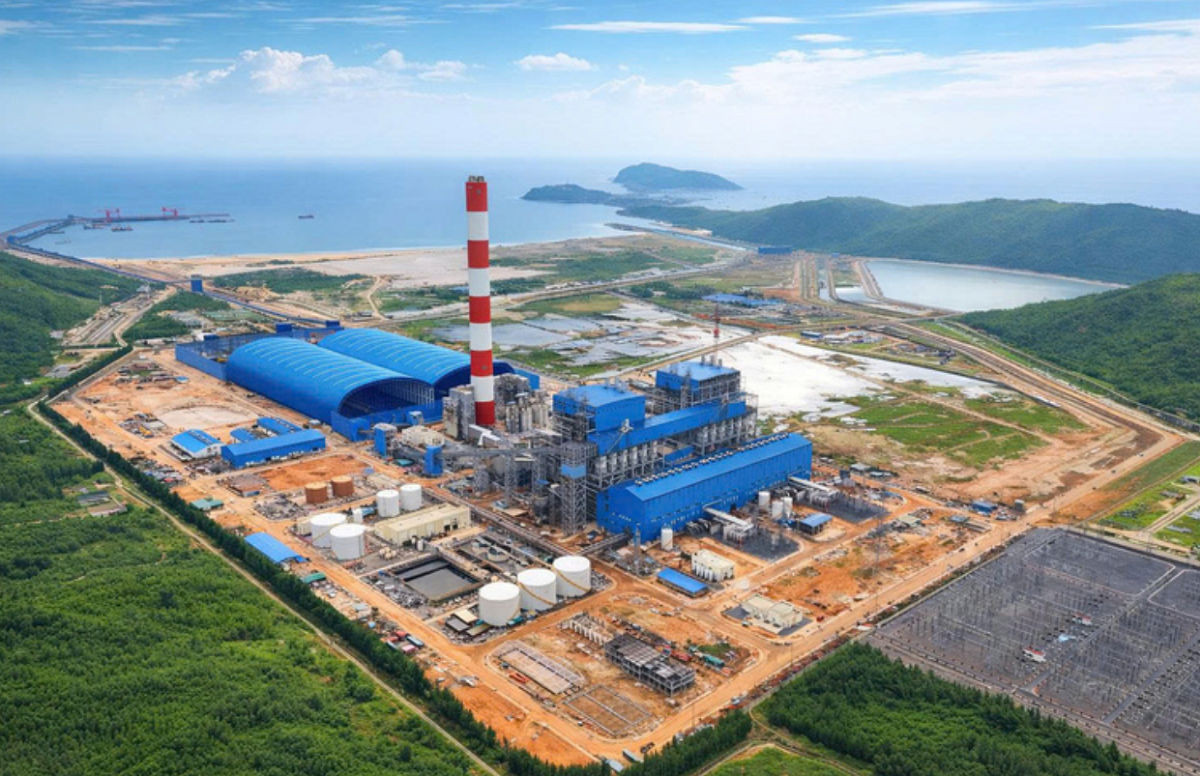

Nhà máy Nhiệt điện Quảng Trạch I đã phát điện lên lưới điện quốc gia. Nguồn ảnh: Tạp chí VnEconmy

Tổ máy số 1 hoàn thành hòa lưới đồng bộ ngày 12/4/2026, đốt than lần đầu ngày 6/5/2026. Tổ máy số 2 hòa lưới đồng bộ ngày 28/9/2026, đốt than lần đầu ngày 5/10/2026. Đến thời điểm diễn ra buổi lễ, hai tổ máy đang trong giai đoạn chạy thử, tổng sản lượng điện phát lên lưới đạt 620 triệu kWh.

Phó Tổng giám đốc EVN Nguyễn Tài Anh cho biết tập đoàn sẽ tập trung chỉ đạo công tác chạy thử, chạy tin cậy, hoàn thành các điều kiện kỹ thuật để đưa Quảng Trạch I vào vận hành thương mại theo tiến độ yêu cầu. Các nhà thầu được yêu cầu tổ chức chạy thử liên tục 24/7, bố trí chuyên gia giàu kinh nghiệm và vật tư dự phòng nhằm kịp thời xử lý những vấn đề phát sinh.

Quảng Trị kỳ vọng trở thành trung tâm năng lượng lớn

Phát biểu tại buổi lễ, ông Vũ Hồng Phương, Cục trưởng Cục Phát triển doanh nghiệp nhà nước, đại diện lãnh đạo Bộ Tài chính, đề nghị EVN bảo đảm hiệu quả sử dụng vốn, kiểm soát chi phí và tổng mức đầu tư, đồng thời phòng ngừa tiêu cực, tham nhũng, lãng phí trong quá trình triển khai các dự án.

Dự án góp phần đưa tỉnh Quảng Trị trở thành trung tâm năng lượng lớn. Ảnh minh họa

Đối với Quảng Trạch I, trọng tâm là hoàn thành chạy thử, nghiệm thu và sớm đưa toàn bộ nhà máy vào vận hành thương mại ổn định. Với LNG Quảng Trạch II, EVN cần kiểm soát chặt tiến độ, chất lượng, rủi ro và hiệu quả đầu tư, tăng cường ứng dụng công nghệ tiên tiến, nâng cao hiệu suất sử dụng nhiên liệu và thúc đẩy sự tham gia của doanh nghiệp trong nước vào chuỗi cung ứng, chế tạo, xây lắp và dịch vụ.

Bộ Tài chính cũng đề nghị EVN khẩn trương hoàn thành công tác chuẩn bị đầu tư, phương án tài chính và thu xếp vốn cho dự án LNG Quảng Trạch III. Bộ sẽ phối hợp với các cơ quan liên quan để tháo gỡ khó khăn về cơ chế tài chính và quản lý vốn nhà nước, tạo điều kiện cho tập đoàn huy động nguồn lực triển khai các dự án.

Về phía địa phương, Chủ tịch UBND tỉnh Quảng Trị Bùi Hoàng Phương đánh giá Trung tâm Điện lực Quảng Trạch là công trình động lực, có ý nghĩa chiến lược đối với định hướng phát triển công nghiệp và năng lượng của tỉnh. Khi được đầu tư, vận hành đồng bộ, trung tâm sẽ bổ sung nguồn điện công suất lớn, tăng độ tin cậy của hệ thống điện và tạo động lực cho tăng trưởng kinh tế địa phương.

Thời gian qua, tỉnh đã phối hợp với EVN tháo gỡ vướng mắc về bồi thường, giải phóng mặt bằng, tái định cư và các thủ tục liên quan đến đất đai, đầu tư, xây dựng, môi trường. Quảng Trị cam kết tiếp tục đồng hành, xử lý kịp thời các khó khăn thuộc thẩm quyền để bảo đảm tiến độ triển khai dự án.

Để khai thác hiệu quả hạ tầng nguồn điện, tỉnh cũng kiến nghị xem xét bổ sung các công trình truyền tải trong giai đoạn 2026-2030, phục vụ đấu nối và giải tỏa công suất các nguồn điện trong khu vực. Trong khuôn khổ chương trình, Chủ tịch Công đoàn Điện lực Việt Nam Đỗ Đức Hùng phát động phong trào thi đua xây dựng công trình Nhà máy Nhiệt điện LNG Quảng Trạch II.

Quảng Trị hiện là tỉnh hẹp nhất Việt Nam với bề ngang trung bình khoảng 63,9km. Chiều ngang lớn nhất đạt 75,4km, hẹp nhất là 52,5km. Tỉnh cũng có đường bờ biển dài đến 191km, có tiềm năng lớn trong phát triển du lịch biển.

Theo Kiến thức Đầu tư
https://dautu.kinhtechungkhoan.vn/chinh-thuc-khoi-cong-nha-may-dien-khi-lng-hon-40-000-ty-tai-tinh-hep-nhat-ca-nuoc-do-evn-dau-tu-1471369.html
