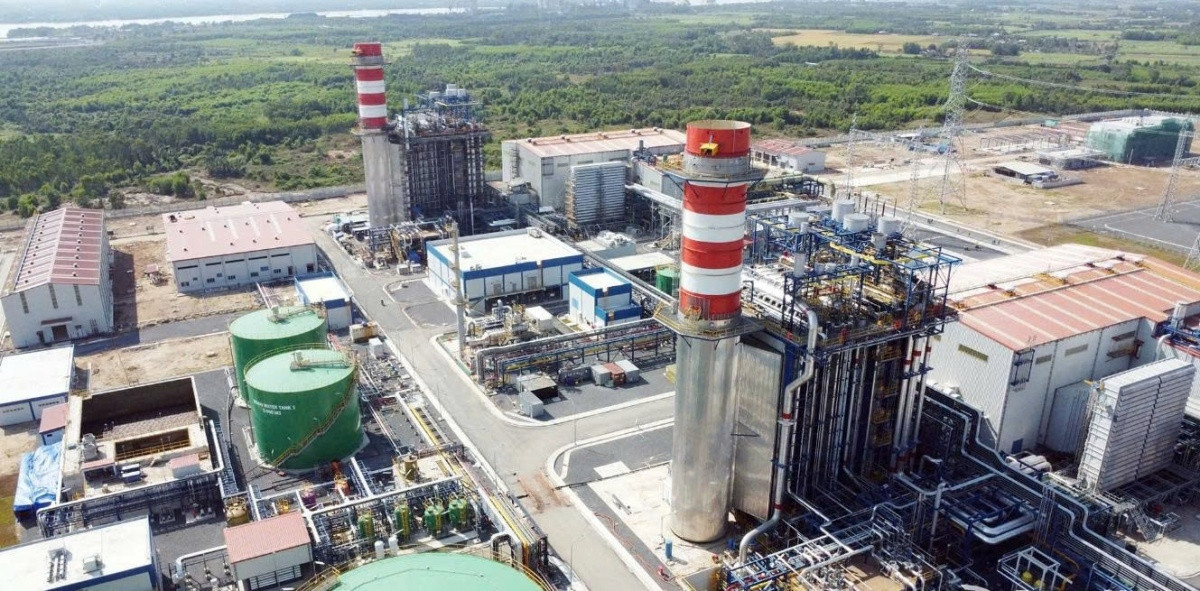

Nhà máy điện 1,4 tỷ USD sẽ vận hành trong 2 - 3 tháng nữa

Hải Băng 23/08/2025 - 00:34

Chiều 22/8, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long dẫn đầu đoàn công tác kiểm tra tiến độ dự án Nhà máy điện Nhơn Trạch 3 và 4 tại Đồng Nai. Đây là dự án điện khí LNG đầu tiên của Việt Nam, có ý nghĩa quan trọng với an ninh năng lượng quốc gia.

Chiều 22/8, đoàn công tác do Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long dẫn đầu đã đến kiểm tra dự án Nhà máy điện Nhơn Trạch 3 và 4 tại xã Đại Phước, tỉnh Đồng Nai. Đây là một trong những dự án năng lượng trọng điểm quốc gia.

Nhà máy điện 1,4 tỷ USD sẽ vận hành trong 2 - 3 tháng nữa

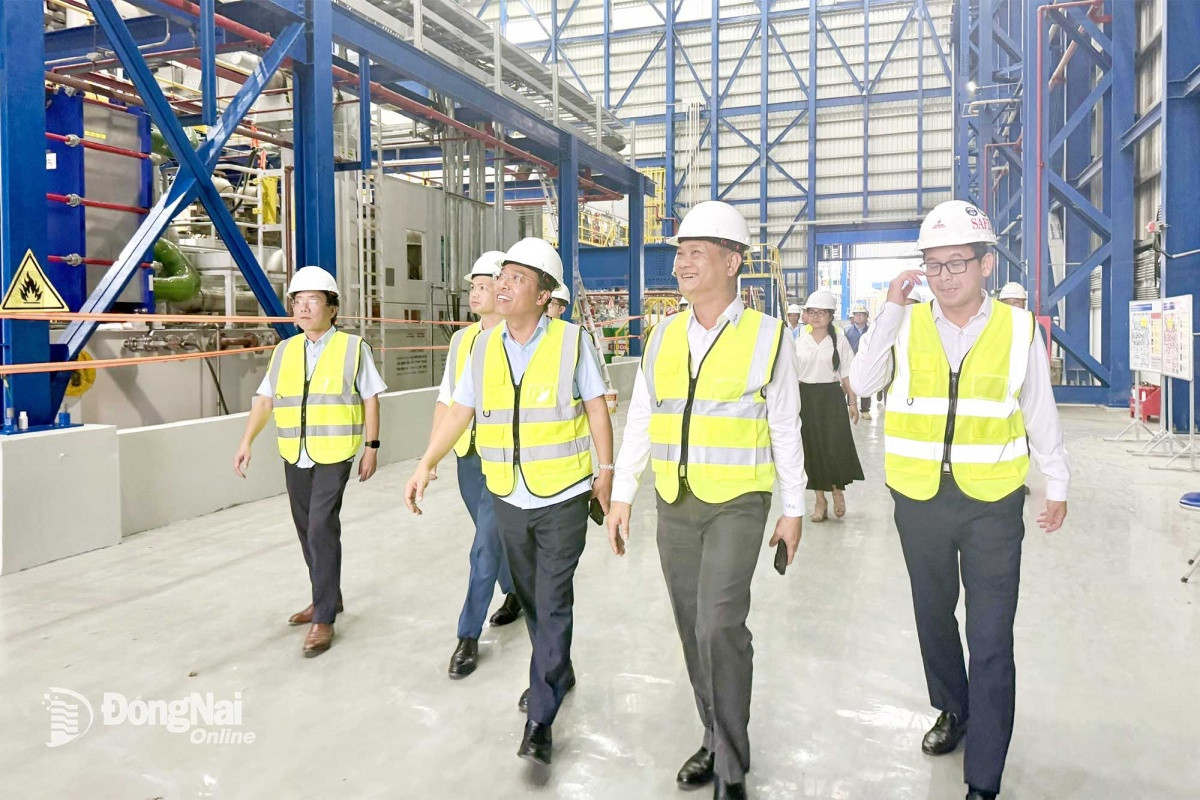

Đoàn công tác Bộ Công Thương kiểm tra dự án Nhà máy điện Nhơn Trạch 3 và 4 (Ảnh: Báo Đồng Nai)

Theo báo cáo của Tổng Công ty Điện lực Dầu khí Việt Nam - CTCP (PV Power - HoSE: POW) - chủ đầu tư, dự án có công suất hơn 1.600 MW, tổng vốn đầu tư trên 1,4 tỷ USD. Được phê duyệt chủ trương từ năm 2019 và khởi công xây dựng từ năm 2022, đến hết tháng 7/2025, tiến độ tổng thể đạt hơn 98%. Các hạng mục thiết kế chi tiết hoàn thành 99%; chế tạo, lắp đặt thiết bị gần như hoàn tất; thi công xây lắp đạt 99,9% và chạy thử nghiệm khoảng 76%.

Ngày 18/8, Nhà máy Nhơn Trạch 3 đã phát điện lên lưới, sản lượng khoảng 195 triệu kWh và dự kiến phát điện thương mại cuối tháng 10/2025. Nhà máy Nhơn Trạch 4 sẽ phát điện thương mại đầu tháng 12/2025. Về hạ tầng đấu nối, đường dây 500kV đã nhận điện từ cuối năm 2024; các tuyến 220kV dự kiến hoàn thành từ quý IV/2025 - I/2026.

Tuy vậy, dự án còn vướng mắc về sản lượng điện phát hàng năm (Qc) trong hợp đồng mua bán điện, gây khó khăn cho việc thống nhất khối lượng khí LNG tiêu thụ. Ngoài ra, các tuyến đường dây giải tỏa công suất chưa hoàn tất, nên tạm thời phải đấu nối qua hệ thống của Nhơn Trạch 1 và 2. PV Power kiến nghị Bộ Công Thương hỗ trợ thủ tục cấp phép hoạt động điện lực, đàm phán Qc với EVN và đẩy nhanh tiến độ các tuyến đường dây để bảo đảm phát huy hiệu quả dự án.

Nhà máy điện 1,4 tỷ USD sẽ vận hành trong 2 - 3 tháng nữa
Dự án đã hoàn thành 98% khối lượng

Thứ trưởng Nguyễn Hoàng Long nhấn mạnh, Nhơn Trạch 3 và 4 là các nhà máy điện khí LNG đầu tiên tại Việt Nam, đánh dấu bước chuyển quan trọng trong tiến trình chuyển dịch năng lượng từ than sang nhiên liệu sạch hơn. Lãnh đạo Bộ Công Thương đề nghị tỉnh Đồng Nai khẩn trương tháo gỡ vướng mắc về mặt bằng, EVN sớm triển khai các dự án giải tỏa công suất, trong khi PV Power cần bảo đảm tiến độ phát điện thương mại theo kế hoạch.

Theo Kiến thức Đầu tư
https://dautu.kinhtechungkhoan.vn/nha-may-dien-14-ty-usd-se-van-hanh-trong-2-3-thang-nua-300372.html
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc tiếp
    Nhà máy điện 1,4 tỷ USD sẽ vận hành trong 2 - 3 tháng nữa
    POWERED BY ONECMS & INTECH
