Nhà máy thủy điện tích năng đầu tiên tại Việt Nam của EVN: Đẩy nhanh tiến độ thi công, dự kiến hoàn thành sau 5 năm nữa

Quang Anh 04/10/2025 22:00

Nhà máy thủy điện này có tổng vốn đầu tư trên 21.000 tỷ đồng, là một trong những trọng điểm năm 2025 của EVN.

Tháng 2/2025, Tập đoàn Điện lực Việt Nam (EVN) khởi công Nhà máy thủy điện tích năng Bác Ái tại Khánh Hòa. Công trình có tổng mức đầu tư trên 21.000 tỷ đồng, quy mô 1.200MW với 4 tổ máy công suất 300MW/tổ, sử dụng nguồn nước hồ Sông Cái (dung tích 220 triệu m3) để bơm lên hồ chứa trên cao phát điện. Theo tiến độ kế hoạch sẽ phát điện tổ máy số 01 vào tháng 12/2029, tổ máy số 02 vào tháng 04/2030, tổ máy số 03 vào tháng 08/2030, tổ máy số 04 vào tháng 12/2030

Đây là dự án thủy điện tích năng đầu tiên tại Việt Nam, được EVN coi là một trong những trọng điểm năm 2025, góp phần bảo đảm an ninh năng lượng quốc gia và thúc đẩy chuyển đổi sang nền kinh tế xanh.

Nhà máy thủy điện tích năng đầu tiên tại Việt Nam của EVN: Đẩy nhanh tiến độ thi công, dự kiến hoàn thành sau 5 năm nữa- Ảnh 1.
Nhà máy thủy điện tích năng Bác Ái là dự án thủy điện tích năng đầu tiên tại Việt Nam. Ảnh minh họa

Ngày 1/10, Phó Tổng Giám đốc EVN Phạm Hồng Phương cùng đoàn công tác kiểm tra tiến độ và họp giao ban quý III/2025 tại công trường. Theo báo cáo của Ban QLDA Điện 3 (EVNPMB3), đến cuối tháng 9 nhiều hạng mục quan trọng đã hoàn thành như: thông tuyến toàn bộ các đường thi công vận hành, đào hố móng hở, triển khai hầm cáp điện và thoát gió vượt kế hoạch. Công tác bồi thường, giải phóng mặt bằng cơ bản hoàn tất, tạo điều kiện cho nhà thầu thi công từ cuối tháng 8.

Tuy vậy, một số hạng mục vẫn chậm, điển hình là hầm thi công (22% kế hoạch) và hầm vận hành VH3A (4%). Nguyên nhân chủ yếu do mưa nhiều, địa chất phức tạp, tuyến VH3A chưa đủ điều kiện vận chuyển máy khoan và đổ thải. EVNPMB3 đã yêu cầu nhà thầu tăng ca, bổ sung nhân lực, thiết bị để bù tiến độ.

Trong quản lý, EVNPMB3 ứng dụng phần mềm giám sát tiến độ, lắp đặt hệ thống camera nhận diện để kiểm soát nhân lực. Công tác chất lượng, an toàn lao động và bảo vệ môi trường (ESHS) đều được đảm bảo, thường xuyên tổ chức tập huấn, diễn tập PCCC và phòng chống thiên tai.

Nhà máy thủy điện tích năng đầu tiên tại Việt Nam của EVN: Đẩy nhanh tiến độ thi công, dự kiến hoàn thành sau 5 năm nữa- Ảnh 2.

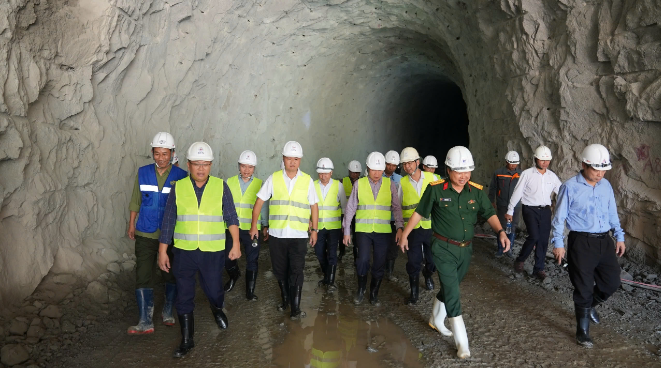

Phó Tổng Giám đốc Phạm Hồng Phương (bìa trái, hàng đầu) kiểm tra hạng mục thi công các hầm của dự án. Ảnh: EVN

Bước sang quý IV/2025, EVN đặt mục tiêu đẩy nhanh thi công các tuyến VH1, VH2, VH3A với các hạng mục như đào đắp đất đá, lắp đặt cống thoát nước, gia cố hầm. Riêng tháp van hạ lưu phấn đấu hoàn thành đào hở và phun bê tông gia cố 2.186m2, còn trạm phân phối 500kV sẽ đạt khối lượng đắp nền gần 77.600m3.

Phát biểu tại buổi làm việc, ông Phạm Hồng Phương biểu dương nỗ lực của các đơn vị, đồng thời yêu cầu EVNPMB3 và nhà thầu phối hợp đồng bộ, quyết liệt điều hành tiến độ. Ông nhấn mạnh việc hoàn thành cấp phối nền đường trước 31/12 và khẩn trương triển khai các hạng mục thiết yếu như hệ thống cấp điện, cấp nước, trạm nghiền, trạm trộn, cũng như thí nghiệm đắp đất đá phục vụ thẩm định thiết kế giai đoạn 2.

EVN kỳ vọng dự án thủy điện tích năng Bác Ái không chỉ bổ sung nguồn năng lượng quan trọng, mà còn tạo hiệu ứng lan tỏa về kinh tế, xã hội và môi trường cho khu vực miền Trung - Tây Nguyên.

Theo reatimes.vn
https://reatimes.vn/nha-may-thuy-dien-tich-nang-dau-tien-tai-viet-nam-cua-evn-day-nhanh-tien-do-thi-cong-du-kien-hoan-thanh-sau-5-nam-nua-202251003124123921.htm
