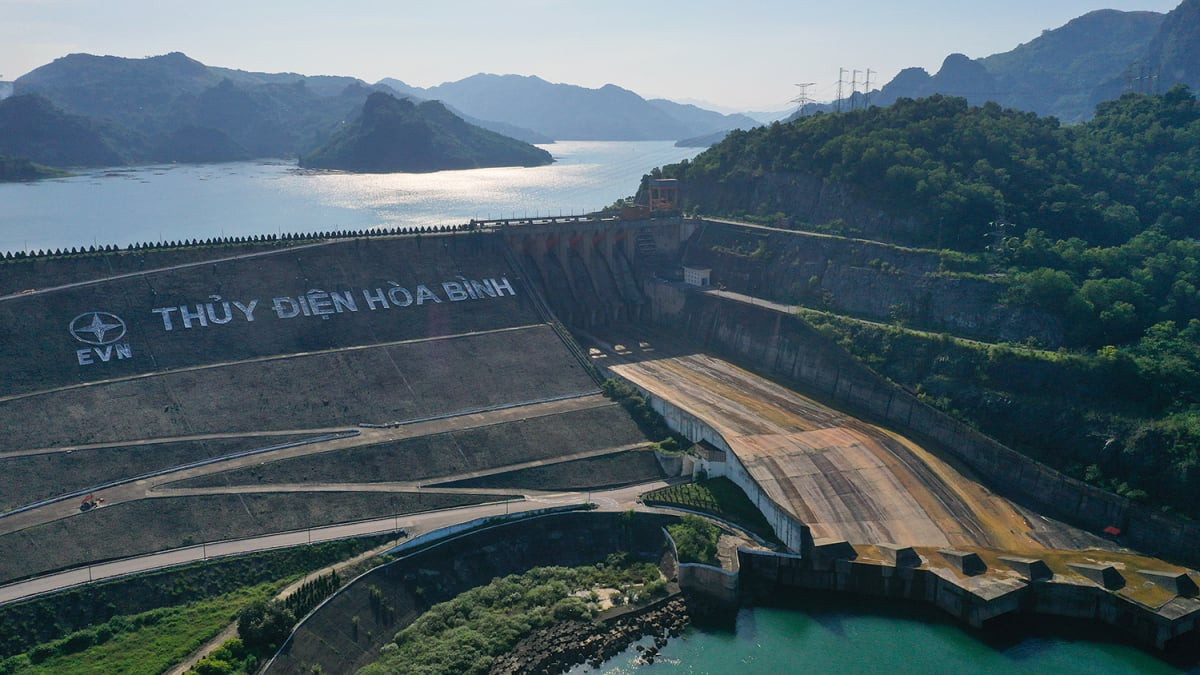

Thần tốc thi công, dự án mở rộng nhà máy thủy điện lớn nhất Đông Nam Á trong thế kỷ XX của Việt Nam đạt cột mốc quan trọng
Đây là công trình xây dựng cấp đặc biệt với tổng mức đầu tư hơn 9.220 tỷ đồng, thuộc nhóm dự án nguồn điện quan trọng trong Quy hoạch phát triển điện lực quốc gia giai đoạn 2021-2030, tầm nhìn đến năm 2050.
Theo thông tin từ Tập đoàn Điện lực Việt Nam (EVN), ngày 5/5, đoàn công tác của tập đoàn đã kiểm tra tiến độ thi công tại công trường Nhà máy Thủy điện Hòa Bình mở rộng.
Tại buổi làm việc, ông Đặng Hoàng An - Chủ tịch Hội đồng thành viên EVN ghi nhận và đánh giá cao nỗ lực của các đơn vị thi công khi đang bám sát tiến độ, quyết tâm đưa các tổ máy vào vận hành trong năm 2025.
Ông Bùi Phương Nam - Giám đốc Ban Quản lý Dự án Điện 1 cho biết, các hạng mục chính của dự án hiện đều đảm bảo mục tiêu tiến độ.
Cụ thể, công tác thi công bê tông tại cửa lấy nước đã đạt 88%, hầm dẫn nước số 1 đạt 88,32% và hầm dẫn nước số 2 đạt 97,6%. Ở phần lắp đặt thiết bị, các cửa van hạ lưu số 1 và số 2 đã hoàn thành thử khô; hai cửa còn lại dự kiến hoàn thiện vào ngày 10/5.
> > Từ bây giờ, cố tình xây nhà trên đất nông nghiệp sẽ bị phạt rất nặng

Tại gian máy, tổ máy số 1 đã được lắp đặt vành đáy và đang trong giai đoạn tổ hợp rotor, căn chỉnh thang mang cá để chuẩn bị xếp tôn rotor.
Hai cầu trục chính cũng đã hoàn tất kiểm định vào ngày 20/4, sẵn sàng bàn giao cho nhà thầu Lilama 10. Đồng thời, các hạng mục thiết bị phụ cũng đang được triển khai đồng bộ.
Ngoài ra, công trường đang tổ chức thi công tháo dỡ đê quây thượng lưu và đào hố móng giai đoạn 3 theo đúng phương án điều tiết hạ mực nước hồ chứa. Việc huy động phương tiện, máy móc được thực hiện đúng kế hoạch và đáp ứng yêu cầu khối lượng công việc đề ra.
Tại cuộc họp, Phó Tổng Giám đốc EVN Phạm Hồng Phương biểu dương liên danh các nhà thầu đã vượt tiến độ một tháng ở hạng mục hai hầm dẫn nước.
Ông cũng đánh giá cao sự chủ động của Lilama 10 trong tổ chức thi công, đồng thời linh hoạt kết hợp thi công phần stato và rotor, cùng các hạng mục như mái che, đường ray và thiết bị phụ trợ.

Kết luận buổi làm việc, Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An nhấn mạnh, dự án Nhà máy Thủy điện Hòa Bình mở rộng đang dần hình thành rõ nét.
Ông đề nghị Ban Quản lý Dự án Điện 1 tiếp tục siết chặt công tác điều hành, yêu cầu các đơn vị tư vấn và nhà thầu phối hợp hiệu quả, đồng thời thúc đẩy giải ngân, thanh quyết toán kịp thời để tạo thuận lợi cho thi công và khơi dậy khí thế thi đua trên toàn công trường.
Được biết, Nhà máy Thủy điện Hòa Bình từng là công trình thủy điện lớn nhất Việt Nam và Đông Nam Á từ năm 1994 đến khi bị vượt qua bởi Nhà máy Thủy điện Sơn La vào năm 2012.
Dự án mở rộng Nhà máy Thủy điện Hòa Bình được khởi công từ tháng 1/2021, sau hơn 10 năm nghiên cứu.
Đây là công trình xây dựng cấp đặc biệt với tổng mức đầu tư hơn 9.220 tỷ đồng, thuộc nhóm dự án nguồn điện quan trọng trong Quy hoạch phát triển điện lực quốc gia giai đoạn 2021-2030, tầm nhìn đến năm 2050.
Công trình được xây dựng tại bờ phải tuyến đập hiện hữu, do EVN làm chủ đầu tư và Ban Quản lý Dự án Điện 1 trực tiếp điều hành. Dự án gồm 2 tổ máy với tổng công suất thiết kế 480MW.
Khi hoàn thành, công suất của toàn cụm Nhà máy Thủy điện Hòa Bình sẽ đạt 2.400MW, ngang với quy mô của Thủy điện Sơn La - hiện là nhà máy lớn nhất khu vực Đông Nam Á. Dự kiến, tổ máy số 1 sẽ phát điện vào quý III và tổ máy số 2 vào quý IV năm 2025.
