Chính thức hạ đặt thành công cỗ máy nặng 585 tấn tại ‘công trình thế kỷ’ của Việt Nam
Dự án năng lượng này đang tiến gần hơn đến giai đoạn hoàn thiện, hứa hẹn đóng góp lớn cho hệ thống điện quốc gia.

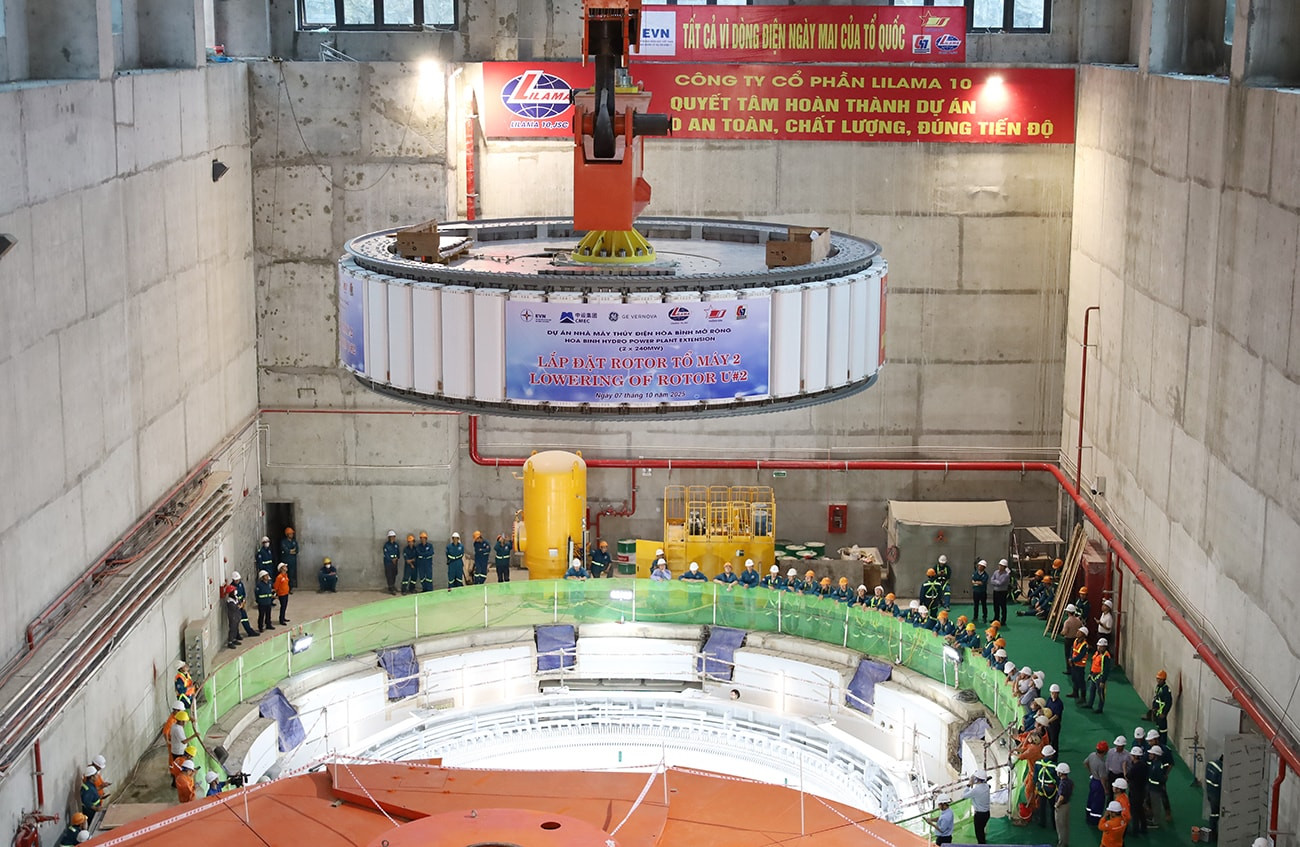

Lúc 10h18 sáng ngày 7/10, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) phối hợp cùng Ban Quản lý dự án Điện 1 và các nhà thầu đã hạ đặt thành công rotor tổ máy số 2 của dự án.
Đây được xem là cột mốc quan trọng, đánh dấu bước tiến then chốt hướng tới mục tiêu phát điện tổ máy số 2 trong tháng 11/2025.

Theo Ban Quản lý dự án Điện 1, rotor của tổ máy số 2 có trọng lượng khoảng 585 tấn, đường kính 11,24m, chiều cao 2,50m – thuộc nhóm thiết bị siêu trường, siêu trọng, đòi hỏi quy trình lắp đặt đặc biệt.
Toàn bộ quá trình tổ hợp, căn chỉnh và hạ đặt được triển khai dưới sự giám sát kỹ thuật nghiêm ngặt, sử dụng hệ thống trục nâng công suất 900 tấn, thiết bị cân bằng đối trọng… Công tác thi công yêu cầu sự phối hợp chặt chẽ, nhịp nhàng giữa các lực lượng tham gia dự án.
Trước đó, rotor tổ máy số 1 đã được hạ đặt thành công ngày 6/7/2025 và phát điện hòa lưới vào ngày 19/8/2025. Ông Bùi Bình Nhưỡng, Chỉ huy trưởng công trình của nhà thầu Lilama10, cho biết trong giai đoạn cao điểm, Lilama10 đã huy động tới 600 lao động làm việc trên công trường, vừa hoàn thiện lắp đặt tổ máy số 1, vừa thi công rotor tổ máy số 2.
Ông Bùi Phương Nam, Giám đốc EVNPMB1, thông tin rằng việc hạ đặt thành công rotor tổ máy số 2 giúp dự án hoàn thành khoảng 90% khối lượng công việc. Trong thời gian tới, các đơn vị sẽ tập trung căn chỉnh tổ máy, tiến hành thí nghiệm nhằm bảo đảm phát điện tổ máy số 2 trong tháng 11.
Dự án Nhà máy Thủy điện Hòa Bình mở rộng do EVN làm chủ đầu tư, Ban Quản lý dự án Điện 1 được giao làm đại diện chủ đầu tư. Tổng mức đầu tư của công trình khoảng 9.220 tỷ đồng.
Dự án có tổng công suất thiết kế 480MW, gồm 2 tổ máy, với sản lượng điện trung bình hằng năm khoảng 488,3 triệu kWh. Công trình được khởi công vào tháng 1/2021 và dự kiến hoàn thành vào cuối năm 2025.
Nhà máy Thủy điện Hòa Bình bắt đầu xây dựng vào năm 1979 và hoàn thành vào năm 1994. Đây từng là công trình thủy điện lớn nhất Việt Nam, được xem là “công trình thế kỷ” của đất nước, với quy mô cơ sở vật chất hàng đầu Việt Nam trong thế kỷ XX.
