Công trình thủy điện mở rộng có quy mô lớn nhất Việt Nam vừa cán mốc tiến độ then chốt
Dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình) đã hoàn thành công tác tháo dỡ đê quây – một trong những hạng mục quan trọng của dự án.

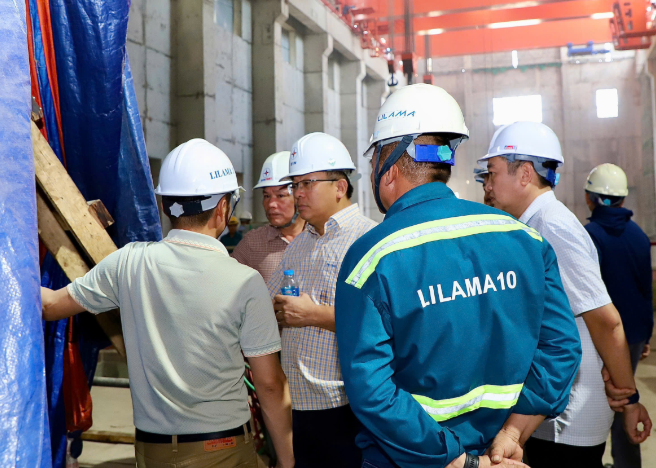

Theo Tập đoàn Điện lực Việt Nam (EVN), ngày 15/6/2025, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình) – công trình thủy điện mở rộng lớn nhất Việt Nam hiện nay – Ban Quản lý Dự án Điện 1 (EVNPMB1) phối hợp cùng các nhà thầu đã hoàn thành hạng mục tháo dỡ đê quây, đánh dấu cột mốc quan trọng trong tiến độ dự án. Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam Phạm Hồng Phương trực tiếp đến kiểm tra hiện trường và chỉ đạo công tác thi công.

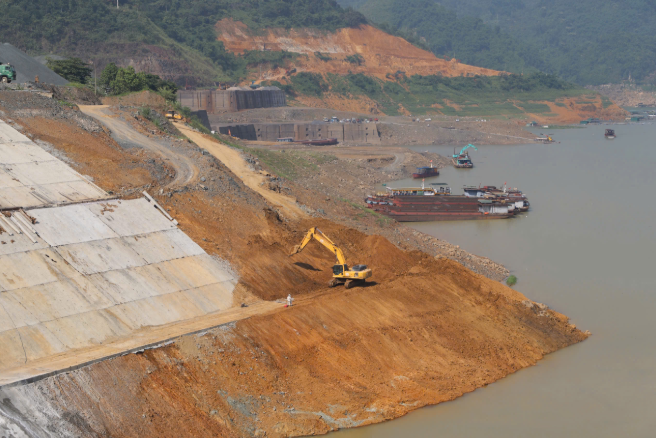

Đê quây – được xây dựng từ giai đoạn đầu dự án – có nhiệm vụ ngăn dòng chảy từ hồ chứa hiện hữu để tạo điều kiện thi công hố móng trong môi trường khô. Sau khi được tháo dỡ, dòng nước từ hồ Thủy điện Hòa Bình chính thức lưu thông đến khu vực cửa lấy nước và kênh dẫn của phần mở rộng.
Theo Ban Quản lý Dự án Điện 1, công tác tháo dỡ đê quây và thi công kênh dẫn giai đoạn 3 được triển khai từ ngày 15/2/2025. Mực nước hồ Hòa Bình đã được điều tiết linh hoạt từ đầu tháng 3 đến nay để phục vụ thi công. Trong quá trình này, hơn 407.000m3 đất đá đã được đào đắp, các lớp lưới tiếp địa đáy kênh được lắp đặt, mái kênh được gia cố bằng bê tông và phun vảy, đảm bảo an toàn và chất lượng kỹ thuật.
> > Dự án 4.000 tỷ ‘lên đời’ nhà máy thủy điện hơn 30 năm tuổi của Việt Nam có bước tiến mới

Để bảo đảm an toàn tuyệt đối trong thi công, EVN đã phối hợp chặt chẽ với các cơ quan chức năng, Công ty Vận hành Hệ thống điện và Thị trường điện Quốc gia (NSMO) điều chỉnh mực nước hồ theo đúng quy trình vận hành liên hồ chứa trên lưu vực sông Hồng. Việc điều tiết được thực hiện nghiêm ngặt theo chỉ đạo từ Chính phủ và Bộ Công Thương, vừa đảm bảo an toàn công trình hiện hữu, vừa duy trì ổn định nguồn cung điện cho mùa khô 2025.
Cùng với đó, EVN khuyến cáo người dân sinh sống tại vùng lòng hồ và vùng phụ cận cần chú ý theo dõi các thông báo từ Ban Chỉ huy Phòng chống thiên tai tỉnh Hòa Bình và Công ty Thủy điện Hòa Bình nhằm đảm bảo an toàn giao thông thủy, hạn chế ảnh hưởng đến hoạt động nuôi trồng thủy sản.
Nhà máy Thủy điện Hòa Bình – biểu tượng của ngành năng lượng Việt Nam – được khởi công năm 1979 và khánh thành năm 1994. Với 8 tổ máy có tổng công suất 1.920MW, công trình này từng là nhà máy thủy điện lớn nhất Đông Nam Á thế kỷ XX. Không chỉ cung cấp điện chủ lực cho hệ thống quốc gia, nhà máy còn đảm nhiệm nhiệm vụ phòng chống lũ cho hạ du sông Hồng, điều tiết nước phục vụ sản xuất và sinh hoạt cho Đồng bằng Bắc Bộ.

Dự án mở rộng Nhà máy Thủy điện Hòa Bình được EVN khởi công từ tháng 1/2021, với tổng mức đầu tư hơn 9.220 tỷ đồng, thuộc Quy hoạch phát triển điện lực quốc gia giai đoạn 2021–2030, tầm nhìn đến 2050. Dự án bao gồm 2 tổ máy với tổng công suất 480MW, dự kiến bổ sung khoảng 500 triệu kWh điện mỗi năm cho hệ thống.
Không chỉ gia tăng công suất phát điện, dự án còn đóng vai trò quan trọng trong việc ổn định tần số, điều tiết điện áp và tăng tính linh hoạt vận hành hệ thống điện miền Bắc. Khi đi vào hoạt động, công trình sẽ góp phần đảm bảo an ninh năng lượng quốc gia, đồng thời hỗ trợ tăng trưởng kinh tế trong giai đoạn 2026–2030, với mục tiêu tăng trưởng GDP đạt hai con số.
Đặc biệt, Thủy điện Hòa Bình mở rộng còn là một phần trong chiến lược thực hiện cam kết phát thải ròng bằng 0 vào năm 2050 mà Việt Nam đã đưa ra tại Hội nghị COP26 – khẳng định quyết tâm phát triển năng lượng bền vững và thân thiện với môi trường.
