Trạm biến áp 220kV Yên Dũng do EVNNPT được yêu cầu hoàn thành và đóng điện vào tháng sau

Hoàng Đan • 23/10/2026 10:33

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An yêu cầu các đơn vị tập trung nhân lực, thiết bị, đẩy nhanh tiến độ Trạm biến áp 220kV Yên Dũng, phấn đấu hoàn thành và đóng điện trong tháng 11/2026.

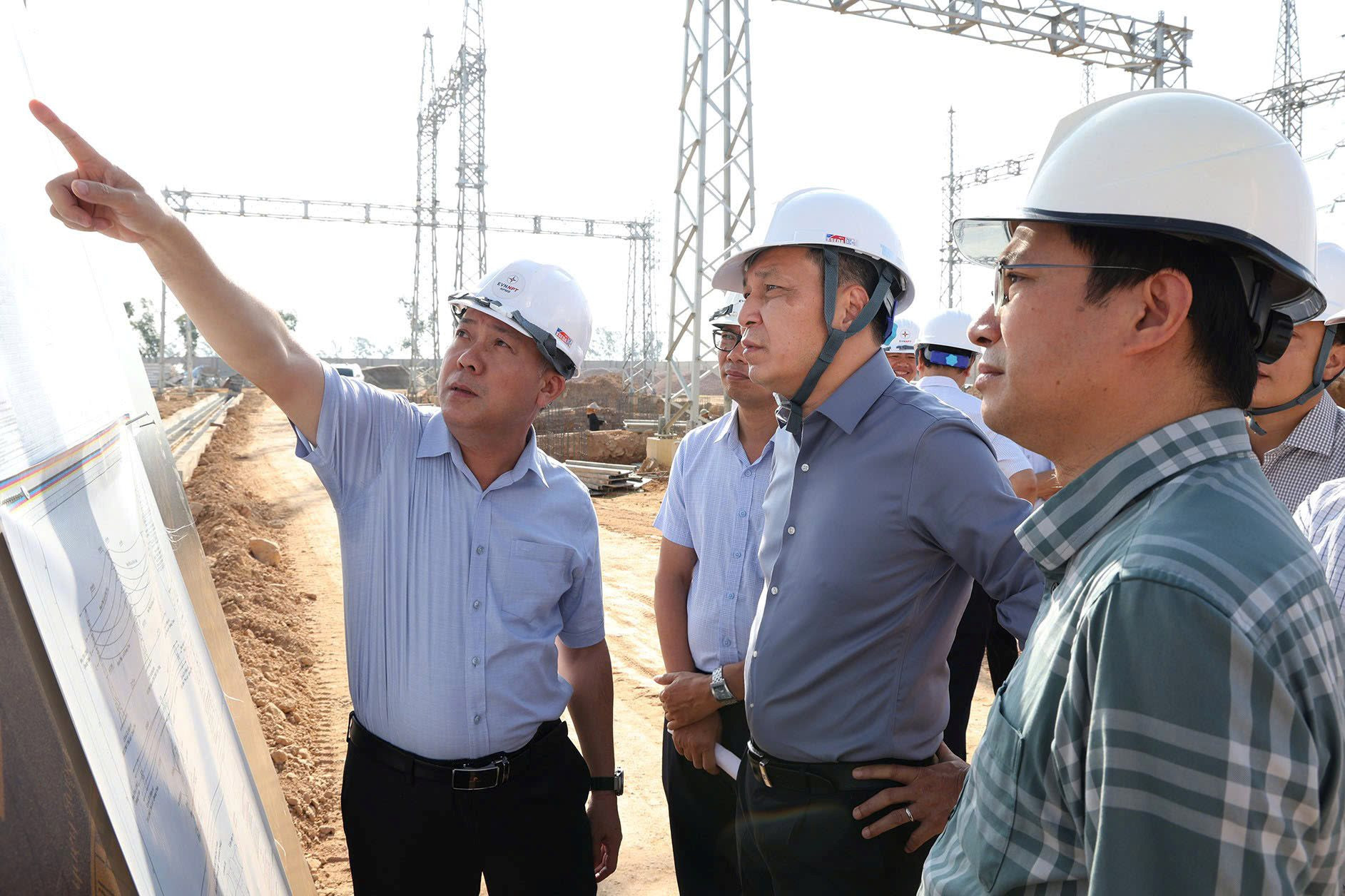

Ngày 21/10, ông Đặng Hoàng An, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN), đã kiểm tra tình hình triển khai Dự án Trạm biến áp 220kV Yên Dũng và đường dây đấu nối tại phường Cảnh Thụy, thành phố Bắc Ninh.

Dự án do Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, có vai trò bổ sung năng lực cung cấp điện cho khu vực Bắc Ninh - địa bàn tập trung nhiều khu công nghiệp, có nhu cầu điện phục vụ sản xuất và phát triển kinh tế ngày càng tăng.

Ảnh minh họa

Tại buổi kiểm tra, ông Đặng Hoàng An yêu cầu EVNNPT, Ban quản lý dự án các công trình điện miền Bắc (NPMB) và các nhà thầu tập trung cao độ cho công tác thi công, rà soát tiến độ từng hạng mục, bố trí hợp lý nhân lực, máy móc và vật tư. Các đơn vị cần tăng ca, tăng kíp tại những hạng mục đường găng, không để công việc tồn đọng ảnh hưởng đến kế hoạch lắp đặt, thí nghiệm, nghiệm thu và đóng điện.

Lãnh đạo EVN cũng lưu ý các đơn vị phải khẩn trương tháo gỡ khó khăn về nhân lực, nâng cao hiệu quả phối hợp giữa các lực lượng trên công trường, đồng thời kiểm soát chặt chẽ chất lượng công trình và tuân thủ các quy định về an toàn lao động. Mục tiêu đặt ra là hoàn thành và đóng điện dự án trong tháng 11/2026.

Dự án Trạm biến áp 220kV Yên Dũng được xây dựng với quy mô lắp đặt 2 máy biến áp 220kV, công suất mỗi máy 250MVA, nâng tổng công suất của trạm lên 500MVA.

Phần đường dây đấu nối gồm đường dây 220kV hai mạch, dài khoảng 0,11km, đấu nối vào đường dây Phả Lại - Quang Châu hiện hữu; cùng đường dây 35kV dài khoảng 1km phục vụ cấp điện tự dùng cho trạm.

Khi đi vào vận hành, công trình sẽ bổ sung năng lực biến áp 220/110kV, tăng khả năng cung cấp điện, đáp ứng nhu cầu phụ tải đang phát triển tại Bắc Ninh, đặc biệt là khu vực có hoạt động sản xuất công nghiệp tập trung.

Theo cập nhật tại thời điểm kiểm tra, mặt bằng trạm biến áp và đường dây đấu nối 220kV đã được bàn giao. Các hạng mục san nền, nhà điều khiển, nhà trạm bơm, móng trụ, kết cấu thép xà, cột và tường rào cơ bản hoàn thành. Hệ thống mương cáp chính ngoài trời đạt khoảng 80%, các mương cáp nhánh đang được tập trung thi công.

Đối với phần móng thiết bị, phía 220kV đã hoàn thành 99/183 móng, trong khi phía 110kV đã hoàn thành đổ đế 89/105 móng. Đây là những hạng mục cần tiếp tục được đẩy nhanh để đáp ứng kế hoạch lắp đặt thiết bị.

Theo kế hoạch, thiết bị nhất thứ phía 220kV, 110kV và các máy biến áp 220kV công suất 250 MVA sẽ được đưa đến công trường từ cuối tháng 10 để triển khai lắp đặt, thí nghiệm và hiệu chỉnh.

Bắc Ninh đang bước vào giai đoạn phát triển mới sau khi chính thức trở thành thành phố trực thuộc Trung ương từ ngày 20/9. Trước đó, ngày 24/8, Quốc hội đã thông qua Nghị quyết thành lập thành phố Bắc Ninh trên cơ sở toàn bộ diện tích tự nhiên và quy mô dân số của tỉnh Bắc Ninh.

Bắc Ninh hiện là một trong những trung tâm sản xuất công nghiệp quan trọng của miền Bắc, đặc biệt trong các lĩnh vực điện tử, linh kiện và công nghiệp công nghệ cao. Quá trình mở rộng sản xuất, thu hút đầu tư và phát triển đô thị đặt ra yêu cầu ngày càng lớn đối với hệ thống hạ tầng kỹ thuật, trong đó có hạ tầng năng lượng.

Theo Kiến thức đầu tư | 2026-10-21 16:23
https://dautu.kinhtechungkhoan.vn/vinfast-sap-co-them-nguon-thu-tu-du-an-925-000-ty-dong-ho-tro-hoa-von-mang-xe-dien-1471562.html
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc tiếp
    Trạm biến áp 220kV Yên Dũng do EVNNPT được yêu cầu hoàn thành và đóng điện vào tháng sau
    POWERED BY ONECMS & INTECH
