Diễn biến mới nhất tại siêu dự án điện LNG 57.000 tỷ đồng của Trung Nam Group
Nhà máy Nhiệt điện LNG Cà Ná dự kiến khởi công các hạng mục chính vào quý IV/2026, hướng tới đưa vào vận hành thương mại từ quý I/2030.
CTCP Đầu tư Xây dựng Trung Nam (Trungnam Group) đang lấy ý kiến đánh giá tác động môi trường (ĐTM) đối với dự án Nhà máy Nhiệt điện LNG Cà Ná tại xã Cà Ná, tỉnh Khánh Hòa.
Chủ đầu tư dự án là Liên danh Trung Nam - Sideros River, được UBND tỉnh Khánh Hòa chấp thuận theo Quyết định số 339/QĐ-UBND ngày 28/1/2026.

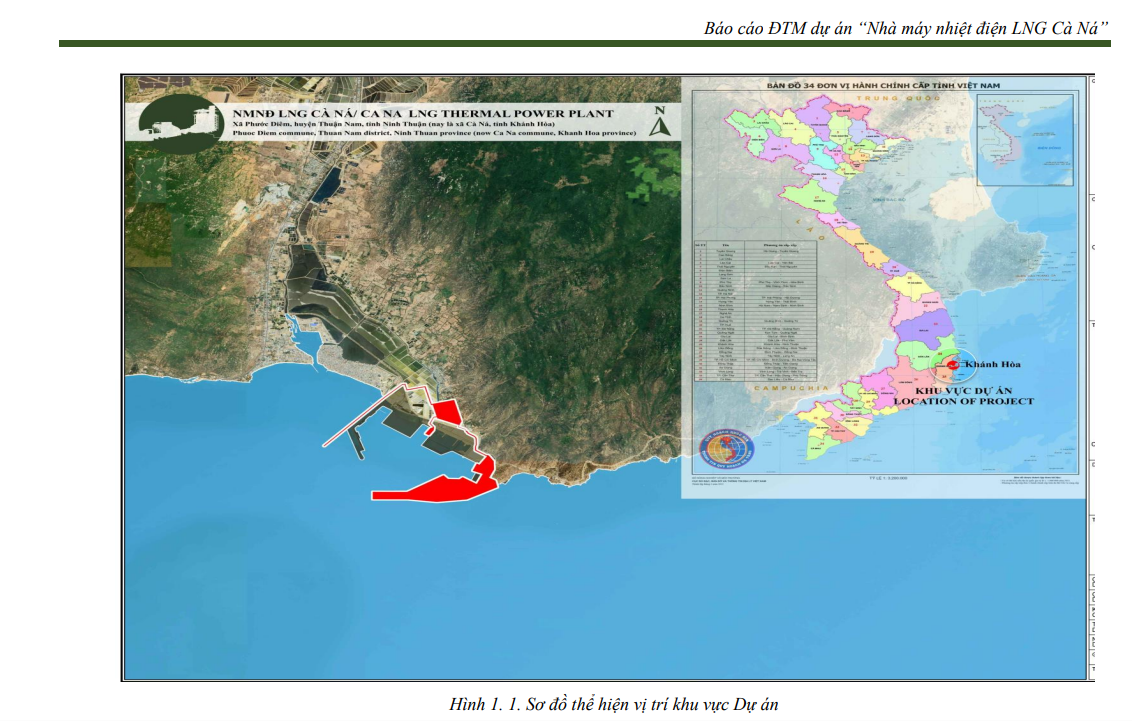

Dự án có tổng diện tích sử dụng khoảng 180ha, trong đó diện tích chiếm dụng vĩnh viễn là 144,96ha, gồm 31,16ha đất liền và 113,8ha mặt biển. Ngoài ra, dự án còn sử dụng tạm thời khoảng 35,05ha để phục vụ quá trình thi công. Tổng vốn đầu tư dự kiến lên tới 57.384 tỷ đồng.

Nhà máy được thiết kế với công suất 1.500MW, gồm hai tổ máy có công suất bằng nhau. Đây là một trong những dự án điện khí LNG quy mô lớn tại khu vực Nam Trung Bộ, được kỳ vọng góp phần bổ sung nguồn điện cho hệ thống điện quốc gia trong giai đoạn tới.
Các hạng mục chính của dự án bao gồm nhà máy nhiệt điện LNG với hệ thống tua-bin khí, lò thu hồi nhiệt, tua-bin hơi, máy phát điện, máy biến áp chính và các thiết bị phụ trợ. Bên cạnh đó, dự án còn xây dựng tuyến đường ống dẫn khí về nhà máy, hệ thống kho chứa và tái hóa khí LNG dung tích 200.000 m3, cùng bến cảng nhập LNG và tuyến đê chắn sóng phía Đông dài khoảng 2,4km.
Về tiến độ, theo Quyết định chấp thuận chủ trương đầu tư số 215/QĐ-UBND ngày 14/4/2025, giai đoạn chuẩn bị đầu tư từ quý I đến quý IV/2026; khởi công các hạng mục chính vào quý IV/2026; triển khai xây dựng từ quý IV/2026 đến quý I/2030 và đưa nhà máy vào vận hành thương mại từ quý I/2030.
Trong giai đoạn cao điểm thi công, dự án dự kiến huy động tối đa khoảng 2.000 nhân sự làm việc trên công trường, bao gồm lực lượng thi công san lấp mặt bằng, xây dựng hạ tầng, lắp đặt thiết bị, vận hành thử nghiệm, cùng đội ngũ kỹ sư, chuyên gia kỹ thuật, tư vấn giám sát và cán bộ quản lý của chủ đầu tư, tổng thầu và các nhà thầu phụ.
Liên quan đến dự án này, chiều 10/4/2026, UBND tỉnh Khánh Hòa và Liên danh Trung Nam - Sideros River đã tổ chức lễ ký kết Hợp đồng đầu tư kinh doanh Dự án Nhà máy Nhiệt điện LNG Cà Ná, đồng thời ký kết hợp đồng tín dụng cho Dự án Khu bến cảng Cà Ná giai đoạn 1 - Cảng biển tổng hợp Cà Ná.
Việc ký kết các thỏa thuận quan trọng này đã chính thức xác lập quyền và nghĩa vụ giữa cơ quan quản lý nhà nước với liên danh nhà đầu tư, tạo cơ sở pháp lý để triển khai một trong những dự án năng lượng trọng điểm có quy mô hàng chục nghìn tỷ đồng tại khu vực Nam Trung Bộ.
