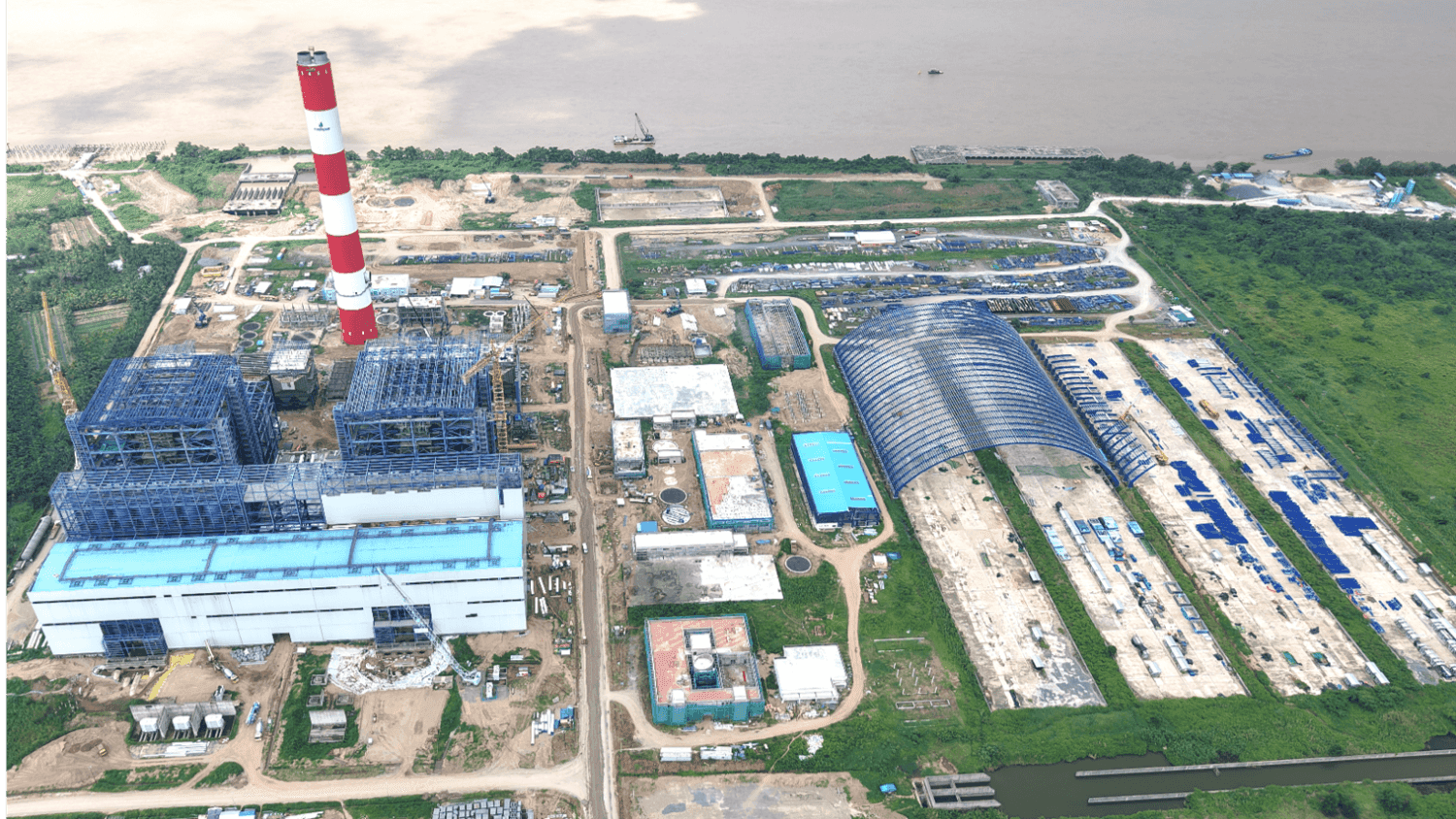

Nhà máy điện 1,5 tỷ USD xây 16 năm chưa xong tại Việt Nam ký gói thầu then chốt, sắp triển khai chạy thử
Nhà máy Nhiệt điện Long Phú 1 vừaký gói thầu T24 với liên danh 3 doanh nghiệp, mở ra bước triển khai mới đối với nhóm hạng mục có ảnh hưởng trực tiếp đến tiến độ chạy thử và vận hành dự án.
Trưởng Ban QLDA Điện lực Dầu khí Long Phú 1 vừa ký Quyết định số 515/QĐ-LP phê duyệt kết quả lựa chọn nhà thầu gói T24. Liên danh gồm Công ty TNHH MTV Trí Nhân, Công ty TNHH Swater Kankyo và Công ty TNHH Trục vớt Song Thương được lựa chọn thực hiện gói thầu.

Trên cơ sở kết quả lựa chọn nhà thầu được phê duyệt, Ban QLDA Điện lực Dầu khí Long Phú 1 và liên danh nhà thầu đã tổ chức ký kết hợp đồng, chính thức chuyển sang giai đoạn triển khai gói thầu tại dự án.
Theo phạm vi hợp đồng, nhà thầu đảm nhận việc cung cấp thiết bị, thi công xây dựng, lắp đặt, giám sát và phối hợp trong quá trình chạy thử hệ thống nước làm mát. Các hạng mục chính gồm cửa nhận nước và trạm bơm, nhà điện trạm bơm, kênh xả và cửa xả.
Đây là nhóm hạng mục phục vụ trực tiếp cho hệ thống nước làm mát của Nhà máy Nhiệt điện (NMNĐ) Long Phú 1. Do nằm trên đường găng, tiến độ triển khai gói thầu T24 có ảnh hưởng trực tiếp đến tiến độ tổng thể của dự án. Nhà thầu cam kết phấn đấu hoàn thành công việc, đáp ứng tiến độ chạy thử nhà máy.
Để triển khai gói thầu, nhà thầu sẽ phải huy động nguồn lực thực hiện đồng thời nhiều phần việc, từ cung cấp thiết bị, thi công, lắp đặt đến giám sát và phối hợp chạy thử. Quá trình này đòi hỏi sự phối hợp chặt chẽ giữa Ban QLDA, liên danh nhà thầu và các đơn vị liên quan nhằm kiểm soát tiến độ, chất lượng, an toàn và tính đồng bộ của các hạng mục.
Nhà máy Nhiệt điện Long Phú 1, tọa lạc tại tỉnh Sóc Trăng, được Chính phủ giao cho Petrovietnam làm chủ đầu tư từ năm 2010. Dự án gồm 2 tổ máy, tổng công suất 1.200 MW và tổng mức đầu tư 1,5 tỷ USD.

Năm 2014, Petrovietnam ký hợp đồng EPC với liên danh Power Machines (Nga) và Tổng CTCP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC, HoSE: PVS). Theo kế hoạch ban đầu, tổ máy số 1 dự kiến vận hành thương mại từ năm 2018.
Tuy nhiên, dự án gặp biến cố lớn khi Power Machines bị Hoa Kỳ áp đặt lệnh trừng phạt vào tháng 1/2018. Đến đầu năm 2019, nhà thầu này chính thức rút khỏi dự án với lý do bất khả kháng, khiến công trình phải dừng thi công khi mới hoàn thành khoảng 78% khối lượng.
Việc đình trệ kéo dài không chỉ làm chậm tiến độ dự án mà còn ảnh hưởng đến chất lượng vật tư, thiết bị tại công trường, làm gia tăng nguy cơ xuống cấp, phát sinh chi phí thay thế và tiềm ẩn rủi ro thất thoát tài sản.
Thời gian gần đây, dưới sự chỉ đạo của các cơ quan quản lý cùng nỗ lực của chủ đầu tư, nhiều vướng mắc về pháp lý và hợp đồng đã từng bước được tháo gỡ. Các nội dung quan trọng liên quan đến cơ chế xử lý dự án cũng đã được cấp có thẩm quyền xem xét, thông qua, tạo cơ sở để tái khởi động công trình.
Với quyết tâm đưa dự án về đích, Petrovietnam đang đẩy nhanh quá trình triển khai trở lại, hướng tới mục tiêu đưa NMNĐ Long Phú 1 vào vận hành trong năm 2027. Sau khi hoàn thành, nhà máy dự kiến cung cấp khoảng 7 tỷ kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần bảo đảm an ninh năng lượng và thúc đẩy phát triển kinh tế – xã hội khu vực Đồng bằng sông Cửu Long.
