Phó Thủ tướng kiểm tra loạt dự án điện hàng tỷ USD: Long Phú 1, Sông Hậu 2 và các nhà máy thuộc chuỗi Lô B - Ô Môn được điểm danh

Hồ Nga 13/09/2026 - 18:22

Tại buổi làm việc, chủ đầu tư các dự án nhà máy nhiệt điện hàng tỷ USD nêu loạt vướng mắc cần giải quyết.

Chiều 12/9, Phó Thủ tướng Thường trực Phạm Gia Túc trực tiếp kiểm tra công trường và làm việc về tình hình triển khai các dự án Nhà máy Nhiệt điện Long Phú 1, Sông Hậu 2, Ô Môn 3 và Ô Môn 4 trên địa bàn TP. Cần Thơ.

Cùng với Ô Môn 1 và Ô Môn 2, đây là nhóm dự án nguồn điện quy mô lớn đang được triển khai tại khu vực Đồng bằng sông Cửu Long.

Trong đó, các nhà máy Ô Môn 1-4 có liên quan trực tiếp đến Chuỗi khí - điện Lô B - Ô Môn, sử dụng nguồn khí khai thác từ Lô B ngoài khơi Tây Nam.

Phó Thủ tướng Thường trực Phạm Gia Túc tại buổi làm việc.
Ảnh: chinhphu.vn/Phương Nguyên

Dự án nhiệt điện Long Phú 1 quy mô 30.000 tỷ 'đắp chiếu' 6 năm có bước tiến mới

Đối với dự án Nhà máy Nhiệt điện Long Phú 1 có công suất 1.200MW, Petrovietnam đã tái triển khai theo hướng phân tách các phần việc còn lại thành các gói thầu để tổ chức lựa chọn nhà thầu.

Nhà máy Nhiệt điện Long Phú 1 gồm 2 tổ máy, mỗi tổ 600MW, do Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) làm chủ đầu tư. Dự án có tổng mức đầu tư khoảng 29.580 tỷ đồng, tương đương gần 1,6 tỷ USD. Theo thiết kế, khi vận hành, Long Phú 1 có khả năng cung cấp khoảng 7 tỷ kWh điện mỗi năm cho hệ thống điện quốc gia.

Trước đó, dự án gặp nhiều vướng mắc sau khi tổng thầu EPC OJSC Power Machines (Nga) chấm dứt hợp đồng do tác động của các lệnh cấm vận. Theo thông tin được công bố từ năm 2019, việc Power Machines bị đưa vào danh sách cấm vận khiến hoạt động mua sắm tuabin và nhiều thiết bị quan trọng cho dự án không thể tiếp tục triển khai, kéo Long Phú 1 vào tình trạng đình trệ kéo dài.

Sau nhiều năm gián đoạn, Petrovietnam quyết định tái khởi động Long Phú 1, đặt mục tiêu đưa nhà máy vào vận hành trong năm 2027.

Tại cuộc kiểm tra ngày 12/9, Petrovietnam cho biết nhiều gói thầu đang được triển khai, song tiến độ tổng thể vẫn chịu áp lực do các vấn đề về thiết bị, hợp đồng và pháp lý với tổng thầu cũ.

Mục tiêu hiện nay là đưa tổ máy số 1 vào vận hành trong năm 2027. Petrovietnam đánh giá đây là mục tiêu "rất thách thức".

Nhà máy Nhiệt điện Long Phú 1

Nhà máy Nhiệt điện Sông Hậu 2 quy mô 72.000 tỷ: Khẩn trương hoàn thành thủ tục, mục tiêu phát điện năm 2030

Nhà máy Nhiệt điện Sông Hậu 2 có quy mô công suất 2.120MW. Theo phương án trước đây, dự án có tổng vốn đăng ký khoảng 72.000 tỷ đồng và được triển khai theo hình thức BOT.

Dự án từng do Toyo Ink Group của Malaysia phát triển, song sau nhiều năm không thể khởi công, tháng 7/2024, Bộ Công Thương đã chấm dứt hợp đồng BOT do dự án chậm tiến độ nghiêm trọng, không triển khai được theo cam kết và nhà đầu tư chưa hoàn thành nghĩa vụ tài chính với Nhà nước.

Thông tin tại cuộc làm việc ngày 12/9 cho thấy các thủ tục và vướng mắc của dự án hiện vẫn đang tiếp tục được xử lý.

Phó Thủ tướng yêu cầu Bộ Công Thương, nhà đầu tư và các cơ quan liên quan phối hợp giải quyết dứt điểm các vấn đề còn tồn tại trong tháng 9, khẩn trương hoàn tất thủ tục để sớm triển khai dự án.

Mốc được Chính phủ đặt ra hiện nay là đưa Nhà máy Nhiệt điện Sông Hậu 2 vào phát điện năm 2030.

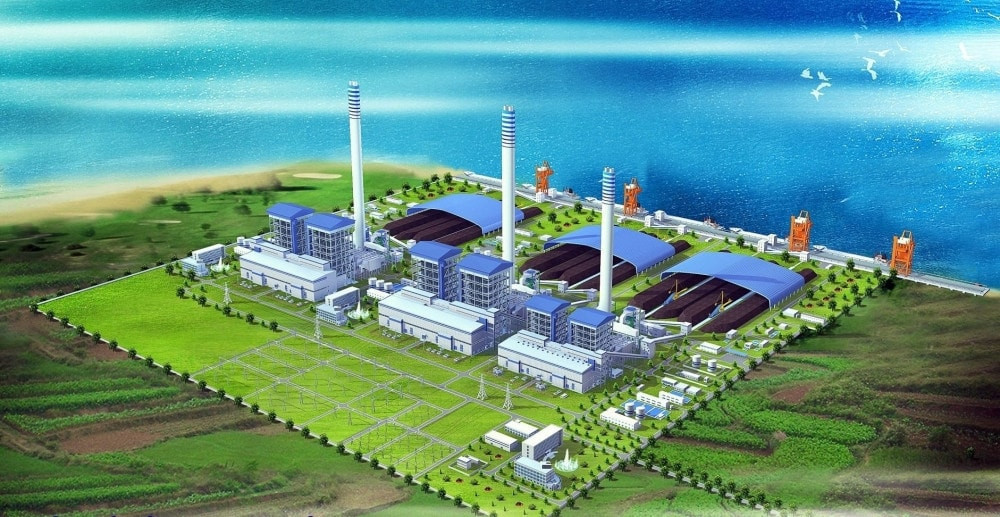

Phối cảnh dự án Nhà máy Nhiệt điện Sông Hậu 2

Dự án Nhiệt điện Ô Môn 4 quy mô 29.900 tỷ đồng còn một số vướng mắc

Nhà máy Nhiệt điện Ô Môn 4 có công suất 1.155MW, là một trong các nhà máy điện sử dụng nguồn khí từ Lô B, tổng mức đầu tư 29.900 tỷ đồng. Dự án do Petrovietnam làm chủ đầu tư.

Nhà máy sử dụng công nghệ turbine khí chu trình hỗn hợp. Theo kế hoạch hiện tại, dự án hướng tới vận hành thương mại vào cuối năm 2028.

Ô Môn 4 đã chính thức khởi công vào ngày 19/8/2025 và hiện bước vào giai đoạn triển khai các công việc thiết kế, mua sắm thiết bị và xây lắp.

Gói thầu EPC của dự án được trao cho liên danh Doosan Enerbility - CTCP Tư vấn Xây dựng Điện 2 (PECC2). Theo các thông tin công bố trước đó, giá trị hợp đồng gồm khoảng 560 triệu USD và 7.661 tỷ đồng.

Tại cuộc làm việc ngày 12/9, Petrovietnam báo cáo một số vướng mắc liên quan Ô Môn 4 vẫn cần tiếp tục xử lý, gồm các thỏa thuận về giá điện, chi phí cố định và cam kết bao tiêu.

Ngoài ra, công tác giải phóng mặt bằng phục vụ tuyến đường ống vẫn còn một số trường hợp cần tiếp tục xử lý.

Lễ khởi công Nhà máy Nhiệt điện Ô Môn 4

Nhà máy Nhiệt điện Ô Môn 3 quy mô 1,2 tỷ USD đang đánh giá gói thầu EPC

Nhà máy Nhiệt điện Ô Môn 3 có công suất 1.050MW, do Petrovietnam làm chủ đầu tư với tổng mức đầu tư khoảng 1,2 tỷ USD. Đây cũng là một trong những nhà máy thuộc Chuỗi khí - điện Lô B - Ô Môn.

Theo báo cáo mới nhất, Ô Môn 3 đã hoàn tất các thủ tục chuẩn bị đầu tư. Gói thầu EPC đang được đánh giá để lựa chọn nhà thầu và triển khai các bước tiếp theo.

Theo kế hoạch đã được công bố trước đó, dự án dự kiến nhận khí Lô B từ cuối năm 2029 và hướng tới vận hành thương mại trong năm 2030.

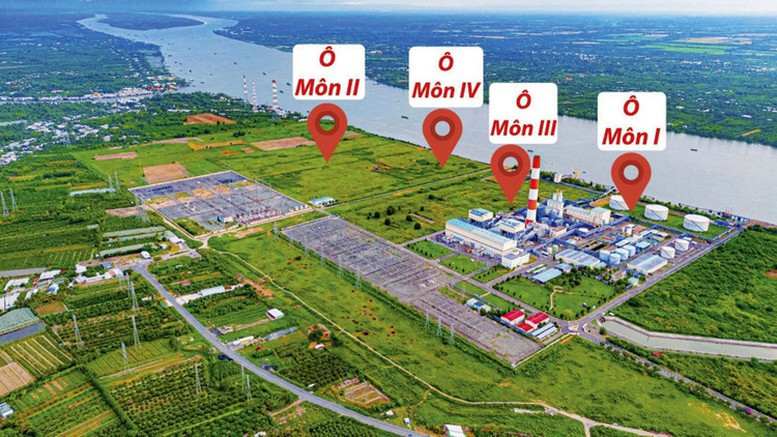

Phối cảnh 4 dự án thành phần chuỗi điện khí Lô B - Ô Môn

Dự án Ô Môn 2 quy mô 1,3 tỷ USD còn một số vướng mắc

Bên cạnh Ô Môn 3 và Ô Môn 4, Nhà máy Nhiệt điện Ô Môn 2 có công suất 1.050MW. Dự án được phát triển bởi liên danh Tổng công ty CP Thương mại Xây dựng (Vietracimex) và Marubeni Corporation của Nhật Bản.

Theo phương án được công bố trước đây, tổng vốn đầu tư của Ô Môn 2 khoảng 1,3 tỷ USD. Nhà máy sử dụng turbine khí chu trình hỗn hợp và dự kiến tiêu thụ khoảng 1,35 tỷ m3 khí/năm.

Tại thời điểm tháng 9/2026, dự án vẫn còn một số vướng mắc liên quan tới các thỏa thuận về giá điện, chi phí cố định và cam kết bao tiêu.

Phó Thủ tướng yêu cầu các cơ quan liên quan và nhà đầu tư phối hợp giải quyết dứt điểm các vướng mắc trong tháng 9 để thúc đẩy triển khai dự án.

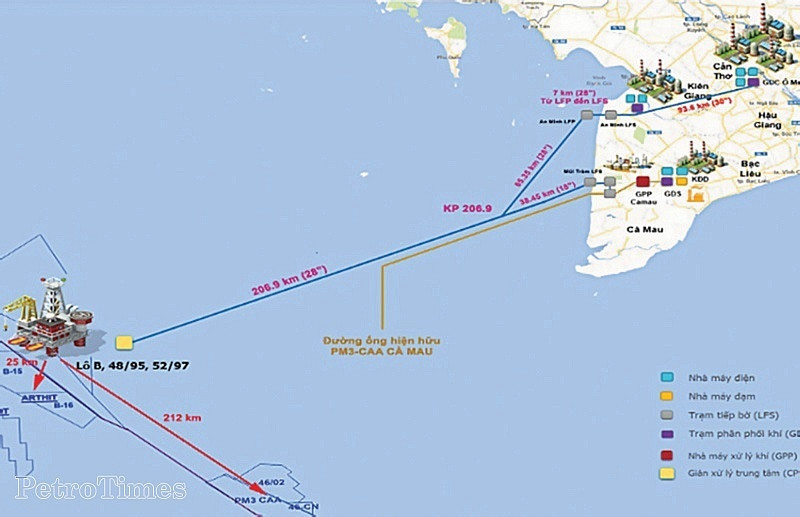

Chuỗi dự án khí điện Lô B - Ô Môn. Ảnh PetroTimes

Chuỗi khí - điện Lô B - Ô Môn có tổng mức đầu tư 12 tỷ USD

Chuỗi dự án khí - điện Lô B - Ô Môn là một trong những dự án năng lượng trọng điểm quốc gia và có quy mô lớn nhất Việt Nam hiện nay, với tổng mức đầu tư ước tính hơn 12 tỷ USD.

Dự án được kỳ vọng khai thác khoảng 5,06 tỷ m3 khí tự nhiên mỗi năm, cung cấp nhiên liệu cho cụm nhà máy điện Ô Môn với tổng công suất khoảng 3.800MW, góp phần bổ sung khoảng 22 tỷ kWh điện/năm cho hệ thống điện quốc gia.

Hiện nay, cùng với các nhà máy điện, phần thượng nguồn và trung nguồn của chuỗi khí - điện Lô B - Ô Môn cũng đang được triển khai.

Ở hạ nguồn, Ô Môn 1 có công suất 660MW đã hoạt động và đang được chuẩn bị chuyển đổi sang sử dụng khí Lô B. Ô Môn 2 và Ô Môn 3 cùng có công suất 1.050MW, trong khi Ô Môn 4 có công suất 1.155MW.

Như vậy, tổng công suất của 4 nhà máy vào khoảng 3.915MW.

Phó Thủ tướng Thường trực Phạm Gia Túc trao đổi với lãnh đạo Petrovietnam tại công trường nhà máy nhiệt điện Long Phú 1. Ảnh: chinhphu.vn/Phương Nguyên

Theo báo cáo tại cuộc làm việc, tiến độ khai thác khí Lô B đang có tín hiệu tích cực, trong khi tuyến đường ống dẫn khí cũng được đẩy nhanh. Tuy nhiên, tiến độ toàn chuỗi còn phụ thuộc vào việc hoàn tất các hợp đồng mua bán khí, mua bán điện và giải phóng mặt bằng.

Petrovietnam được yêu cầu đẩy nhanh các công việc tại mỏ khí Lô B; TP. Cần Thơ và tỉnh An Giang khẩn trương hoàn thành giải phóng mặt bằng tuyến đường ống để bảo đảm đưa khí về các nhà máy theo kế hoạch.

Chủ tịch UBND TP. Cần Thơ Trương Cảnh Tuyên cho biết công tác giải phóng mặt bằng phục vụ chuỗi dự án cơ bản được bảo đảm và thành phố sẽ xử lý dứt điểm các trường hợp còn lại. Cần Thơ đồng thời đề xuất nghiên cứu phát triển Trung tâm Công nghiệp năng lượng và bổ sung các dự án điện khí phù hợp với nguồn khí và hạ tầng hiện có.

Theo Kiến thức Đầu tư
https://dautu.kinhtechungkhoan.vn/pho-thu-tuong-kiem-tra-loat-du-an-dien-hang-ty-usd-long-phu-1-song-hau-2-va-cac-nha-may-thuoc-chuoi-lo-b-o-mon-duoc-diem-danh-1466178.html
