Nhà máy điện 1,5 tỷ USD xây 16 năm chưa xong tại Việt Nam đạt cột mốc mới

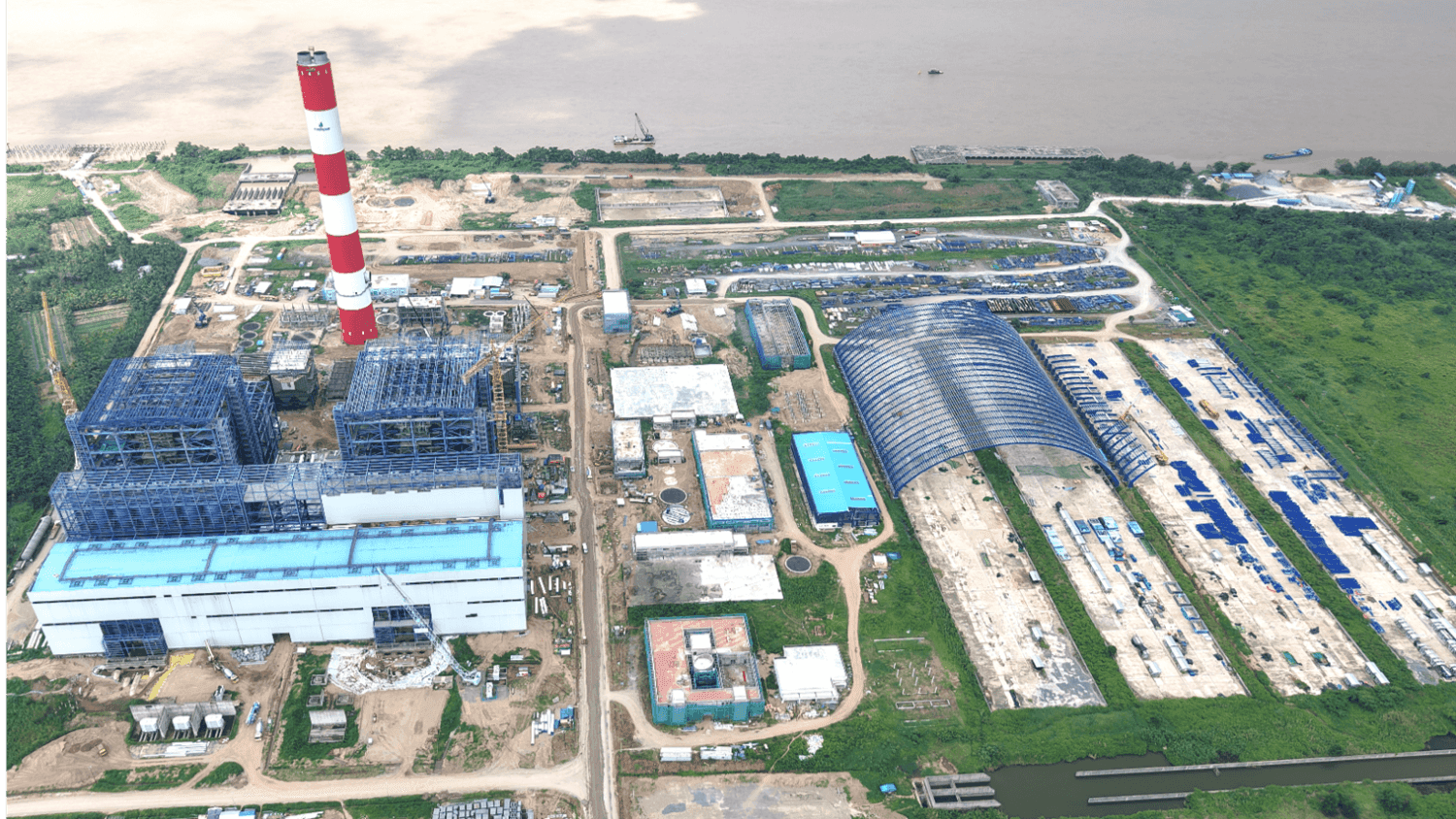

Sau 460 ngày làm việc liên tục kể từ khi tái khởi động, Ban Quản lý Dự án PTSC tại Nhà máy Nhiệt điện Long Phú 1 vừa chạm một cột mốc mới trong quá trình triển khai dự án.
Ban Quản lý Dự án PTSC tại Dự án Nhà máy Nhiệt điện Long Phú 1 vừa đạt cột mốc 2 triệu giờ làm việc an toàn, không có tai nạn mất thời gian lao động (No LTI), sau 460 ngày làm việc liên tục kể từ khi dự án tái khởi động.

Tổng CTCP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) đang đảm nhận hai phạm vi công việc lớn tại dự án. Tại gói thầu T05, PTSC là nhà thầu chính thi công lắp đặt lò hơi cho cả hai tổ máy, với các phần việc trọng tâm gồm kết cấu thép và hệ thống áp lực. Đồng thời, PTSC là thành viên liên danh nhà thầu thực hiện gói thầu T08 thuộc khu vực nhà máy chính, với phạm vi gồm cung cấp thiết bị, xây dựng, lắp đặt, giám sát và phối hợp trong quá trình chạy thử, nghiệm thu.
Ông Nguyễn Chí Linh, Giám đốc Dự án của PTSC, cho biết để đạt được 2 triệu giờ làm việc an toàn, PTSC đã triển khai đồng bộ nhiều hoạt động đào tạo, tuyên truyền, kiểm tra và kiểm soát rủi ro an toàn trong suốt quá trình thi công. Tính đến cột mốc 2 triệu giờ, hơn 3.000 lượt đào tạo an toàn, 4.500 lượt kiểm tra hiện trường và 1.700 buổi họp an toàn đầu ca (TBM) đã được thực hiện, góp phần nâng cao nhận thức và khả năng chủ động nhận diện, phòng ngừa nguy cơ của người lao động.
Đại diện chủ đầu tư, ông Hà Đình Niên, Trưởng Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1, gửi lời chúc mừng Ban Quản lý Dự án PTSC tại Long Phú 1 đạt cột mốc 2 triệu giờ làm việc an toàn. Đại diện chủ đầu tư đánh giá cao công tác an toàn, đào tạo và huấn luyện của PTSC trong quá trình triển khai dự án, đồng thời ghi nhận tinh thần trách nhiệm và sự tuân thủ của đội ngũ người lao động, kỳ vọng PTSC tiếp tục phát huy những kết quả đã đạt được, duy trì tốt công tác an toàn và phối hợp chặt chẽ với các bên trong những giai đoạn tiếp theo.
Nhà máy Nhiệt điện Long Phú 1, tọa lạc tại tỉnh Sóc Trăng, được Chính phủ giao cho Petrovietnam làm chủ đầu tư từ năm 2010. Dự án gồm 2 tổ máy với tổng công suất 1.200MW và tổng mức đầu tư 1,5 tỷ USD.
Năm 2014, Petrovietnam ký hợp đồng EPC với liên danh Power Machines (Nga) và Tổng CTCP Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC, HoSE: PVS). Theo kế hoạch ban đầu, tổ máy số 1 dự kiến vận hành thương mại từ năm 2018.
Tuy nhiên, dự án gặp biến cố lớn khi Power Machines bị Hoa Kỳ áp đặt lệnh trừng phạt vào tháng 1/2018. Đến đầu năm 2019, nhà thầu này chính thức rút khỏi dự án với lý do bất khả kháng, khiến công trình phải dừng thi công khi mới hoàn thành khoảng 78% khối lượng.
Việc đình trệ kéo dài không chỉ làm chậm tiến độ dự án mà còn ảnh hưởng đến chất lượng vật tư, thiết bị tại công trường, làm gia tăng nguy cơ xuống cấp, phát sinh chi phí thay thế và tiềm ẩn rủi ro thất thoát tài sản.
Thời gian gần đây, dưới sự chỉ đạo của các cơ quan quản lý cùng nỗ lực của chủ đầu tư, nhiều vướng mắc về pháp lý và hợp đồng đã từng bước được tháo gỡ. Các nội dung quan trọng liên quan đến cơ chế xử lý dự án cũng đã được cấp có thẩm quyền xem xét, thông qua, tạo cơ sở để tái khởi động công trình.

Với quyết tâm đưa dự án về đích, Petrovietnam đang đẩy nhanh quá trình triển khai trở lại, hướng tới mục tiêu đưa Nhà máy Nhiệt điện Long Phú 1 vào vận hành trong năm 2027. Sau khi hoàn thành, nhà máy dự kiến cung cấp khoảng 7 tỷ kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần bảo đảm an ninh năng lượng và thúc đẩy phát triển kinh tế - xã hội khu vực Đồng bằng sông Cửu Long.
