Rà soát các điều kiện nghiệm thu tại dự án mở rộng Nhà máy Thủy điện Hòa Bình
Dự án có tổng mức đầu tư hơn 9.220 tỷ đồng, do EVN làm chủ đầu tư.
Ngày 2/12, Phó Tổng Giám đốc EVN Phạm Hồng Phương đã chủ trì cuộc họp rà soát các điều kiện nghiệm thu, hoàn tất những phần việc cuối cùng để khánh thành Nhà máy Thủy điện Hòa Bình mở rộng.
Dự án Thủy điện Hòa Bình mở rộng có tổng công suất 480MW, do EVN làm chủ đầu tư và Ban Quản lý dự án Điện 1 đảm nhiệm vai trò đại diện chủ đầu tư. Công trình được khởi công vào tháng 12/2020.
Với tổng mức đầu tư hơn 9.220 tỷ đồng, công trình dự kiến bổ sung khoảng 500 triệu kWh điện mỗi năm cho hệ thống điện quốc gia.

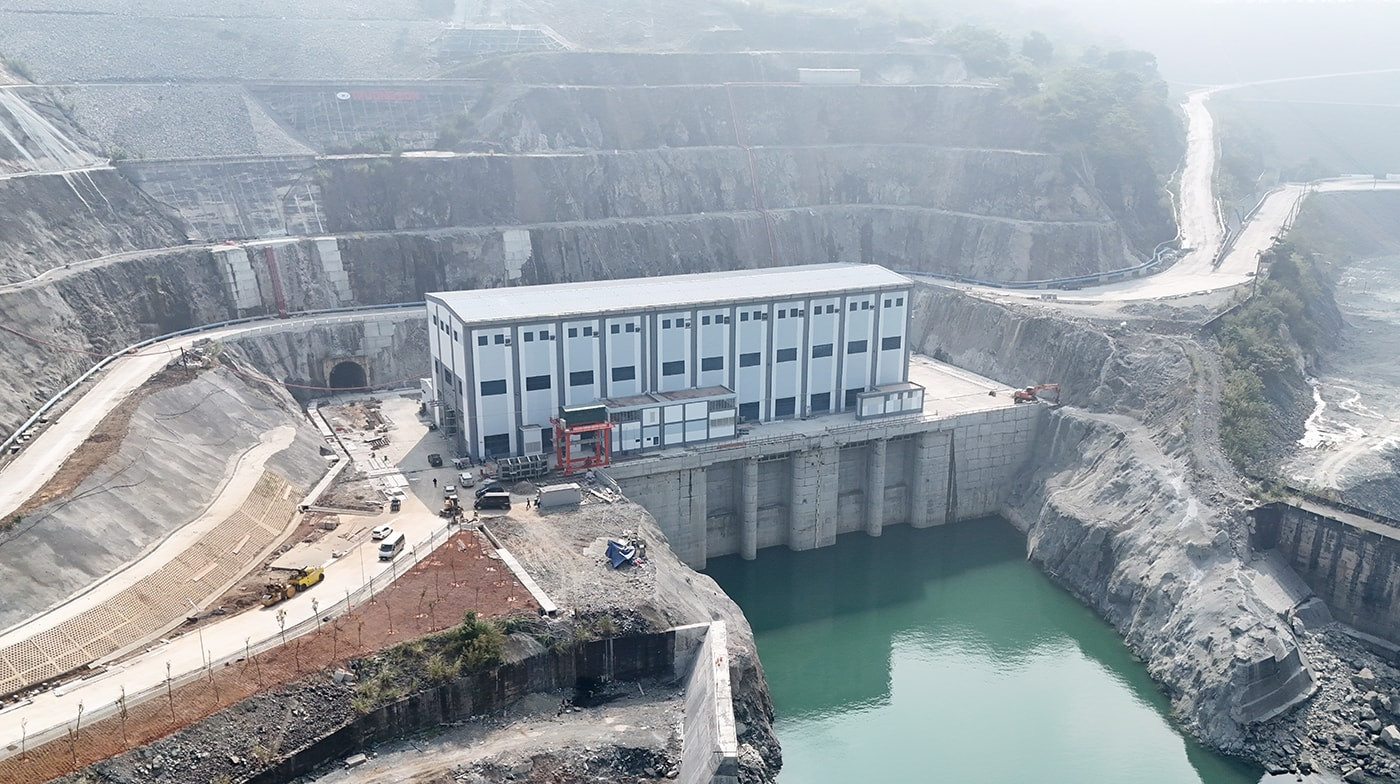

Theo Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1) Bùi Phương Nam, đến thời điểm hiện tại, các hạng mục công trình đã hoàn thành theo thiết kế được duyệt bao gồm: Kênh dẫn - cửa lấy nước; giếng đứng - hầm dẫn nước - hầm tiêu nước; đường ống áp lực; nhà máy - kênh xả.
Trên công trường, các đơn vị thi công đang tập trung hoàn thiện đường vận hành R2 tại khu vực cửa lấy nước, triển khai những hạng mục cuối cùng liên quan đến kiến trúc, cảnh quan.
Về công tác lắp đặt thiết bị, các hạng mục thiết bị cơ khí thủy công đã được hoàn thành. Toàn bộ thiết bị cơ điện đã được lắp đặt, thí nghiệm và hiệu chỉnh theo thiết kế được phê duyệt, bao gồm cả chương trình thí nghiệm khởi động và chạy thử tổng hợp tổ máy.
Cùng với đó, EVNPMB1 và các nhà thầu đã hoàn thiện hệ thống thiết bị quan trắc. Các thiết bị vận hành ổn định, cho kết quả đo tin cậy và đáp ứng yêu cầu đánh giá trạng thái làm việc của công trình.
Sau khi kiểm tra hiện trường sáng 2/12 và nghe báo cáo từ Ban Quản lý dự án Điện 1 cùng các nhà thầu, Phó Tổng Giám đốc EVN Phạm Hồng Phương ghi nhận nỗ lực của toàn bộ lực lượng thi công trong suốt 5 năm triển khai dự án.
Tại cuộc họp, ông yêu cầu Ban Quản lý dự án Điện 1 cùng các đơn vị liên quan bám sát các mốc tiến độ đã đề ra, nhằm hoàn tất nghiệm thu và đưa công trình vào vận hành đúng kế hoạch. Theo đó, nhà máy sẽ khánh thành vào ngày 19/12.
