Dự án hơn 9.000 tỷ mở rộng nhà máy thủy điện từng lớn nhất Đông Nam Á của Việt Nam đạt cột mốc quan trọng
Đây được xem là một trong những cột mốc kỹ thuật quan trọng, đánh dấu bước tiến mới trong quá trình lắp đặt thiết bị của dự án.
Theo Báo Chính phủ, vào lúc 11h30 ngày 23/5/2025, tại công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình), Tập đoàn Điện lực Việt Nam (EVN), Ban Quản lý dự án Điện 1 (EVNPMB1) cùng các đơn vị liên quan đã hạ đặt thành công bánh xe công tác của tổ máy số 1 vào vị trí thi công.
Đây được xem là một trong những cột mốc kỹ thuật quan trọng, đánh dấu bước tiến mới trong quá trình lắp đặt thiết bị của dự án.

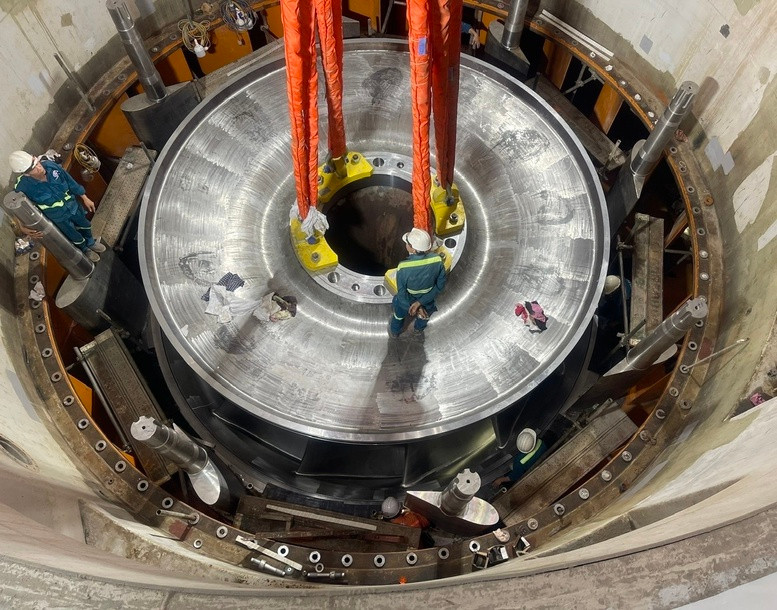

Bánh xe công tác - thiết bị siêu trọng nặng tới 110 tấn, được nhập khẩu từ nước ngoài do nhà thầu Lilama trực tiếp triển khai hạ đặt. Quá trình này đòi hỏi sự phối hợp chặt chẽ và tuyệt đối an toàn giữa các đơn vị liên quan.

Đại diện EVNPMB1 cho biết, việc hạ đặt thành công bánh xe công tác là điều kiện tiên quyết để tiếp tục lắp đặt các hạng mục quan trọng tiếp theo như nắp hầm tuabin, trục tuabin, vành điều khiển, ổ hướng tuabin...
Đây cũng là bước chuẩn bị cần thiết cho công tác tổ hợp rotor tổ máy số 1, dự kiến hoàn thành trong tháng 6/2025.
>> Đô thị đặc biệt của Việt Nam sắp có khu công nghệ cao sinh học gần 200ha
Được biết, Nhà máy Thủy điện Hòa Bình từng là công trình thủy điện lớn nhất Việt Nam và Đông Nam Á từ năm 1994 đến khi bị vượt qua bởi Nhà máy Thủy điện Sơn La vào năm 2012.
Dự án mở rộng Nhà máy Thủy điện Hòa Bình được khởi công từ tháng 1/2021, sau hơn 10 năm nghiên cứu.
Đây là công trình xây dựng cấp đặc biệt với tổng mức đầu tư hơn 9.220 tỷ đồng, thuộc nhóm dự án nguồn điện quan trọng trong Quy hoạch phát triển điện lực quốc gia giai đoạn 2021-2030, tầm nhìn đến năm 2050.
Công trình được xây dựng tại bờ phải tuyến đập hiện hữu, do EVN làm chủ đầu tư và Ban Quản lý Dự án Điện 1 trực tiếp điều hành. Dự án gồm 2 tổ máy với tổng công suất thiết kế 480MW.
Khi hoàn thành, công suất của toàn cụm Nhà máy Thủy điện Hòa Bình sẽ đạt 2.400MW, ngang với quy mô của Thủy điện Sơn La - hiện là nhà máy lớn nhất khu vực Đông Nam Á. Dự kiến, tổ máy số 1 sẽ phát điện vào quý III và tổ máy số 2 vào quý IV năm 2025.
>> Kể từ nay, người dân phải đáp ứng điều kiện này mới được sang tên sổ đỏ
Đối tác của Nike, Adidas, Uniqlo mở nhà máy thứ 3 tại Việt Nam
Không chỉ Tập đoàn Trump, đại gia Mỹ cũng vừa đặt nhà máy 120 triệu USD tại tỉnh này
