EVN đẩy nhanh triển khai tổ hợp nhà máy điện hơn 94.000 tỷ đồng, chốt thời điểm chạy thử
EVN và PV GAS đang đẩy nhanh phối hợp triển khai 2 dự án nhiệt điện hơn 94.000 tỷ đồng tại Quảng Trạch, tập trung đồng bộ tiến độ cấp LNG và đầu tư nhà máy.
Ngày 17/6/2026, Tập đoàn Điện lực Việt Nam (EVN) và Tổng Công ty Khí Việt Nam (PV GAS) tổ chức họp trực tuyến nhằm trao đổi, cập nhật tiến độ triển khai dự án cung cấp khí thiên nhiên hóa lỏng (LNG) cho các Nhà máy Nhiệt điện Quảng Trạch 2 và Quảng Trạch 3, đồng thời rà soát các nội dung phối hợp về kỹ thuật, đầu tư và thương mại để đảm bảo tính đồng bộ giữa các dự án.

Tại buổi làm việc, đại diện PV GAS đã cập nhật chi tiết tình hình triển khai dự án cấp LNG cho hai nhà máy. Theo đó, doanh nghiệp dự kiến hoàn thành thẩm định nội bộ Báo cáo nghiên cứu khả thi (FS) và trình Bộ Công Thương trong tháng 8/2026.
Trước đó, PV GAS đã phối hợp với Ban Quản lý dự án Điện 2 (EVNPMB2) khảo sát thực địa tại Trung tâm Điện lực Quảng Trạch, trao đổi sơ bộ về hướng tuyến đường ống, vị trí trạm tiếp nhận và phân phối khí (LFS, GDS) cũng như điểm giao khí trong khu vực. Các đơn vị liên quan cũng đã làm việc, chia sẻ thông tin phục vụ triển khai dự án cấp LNG cho Quảng Trạch 2 và 3.
Tại cuộc họp, các bên tập trung thảo luận về việc đồng bộ tiến độ giữa dự án cấp khí và tiến độ đầu tư các nhà máy điện. Theo kế hoạch, Nhà máy Nhiệt điện Quảng Trạch 2 dự kiến cần cấp khí phục vụ chạy thử từ tháng 4/2029. EVN đề nghị PV GAS tiếp tục rà soát và nghiên cứu các giải pháp nhằm đảm bảo khả năng cung cấp khí đáp ứng nhu cầu vận hành của nhà máy.
Các nội dung kỹ thuật cũng được hai bên thống nhất, bao gồm các thông số LNG tái hóa như lưu lượng, áp suất và nhiệt độ cấp khí cho Quảng Trạch 2, làm cơ sở hoàn thiện thiết kế và báo cáo nghiên cứu khả thi. EVN giao các đơn vị chuyên môn phối hợp chặt chẽ với PV GAS để sớm hoàn thiện các số liệu kỹ thuật, đảm bảo đáp ứng yêu cầu thiết kế.
Bên cạnh đó, hai bên tiếp tục phối hợp trong việc xác định hướng tuyến đường ống, vị trí và diện tích trạm khí trong khu đất Trung tâm Điện lực Quảng Trạch; đồng thời duy trì cơ chế trao đổi thường xuyên giữa các đầu mối kỹ thuật, đầu tư và thương mại nhằm kịp thời tháo gỡ các vướng mắc phát sinh.
Đối với dự thảo hợp đồng mua bán khí (GSA), EVN và PV GAS sẽ tiếp tục trao đổi, hoàn thiện các nội dung liên quan để sớm thống nhất, phục vụ tiến độ chung của dự án.

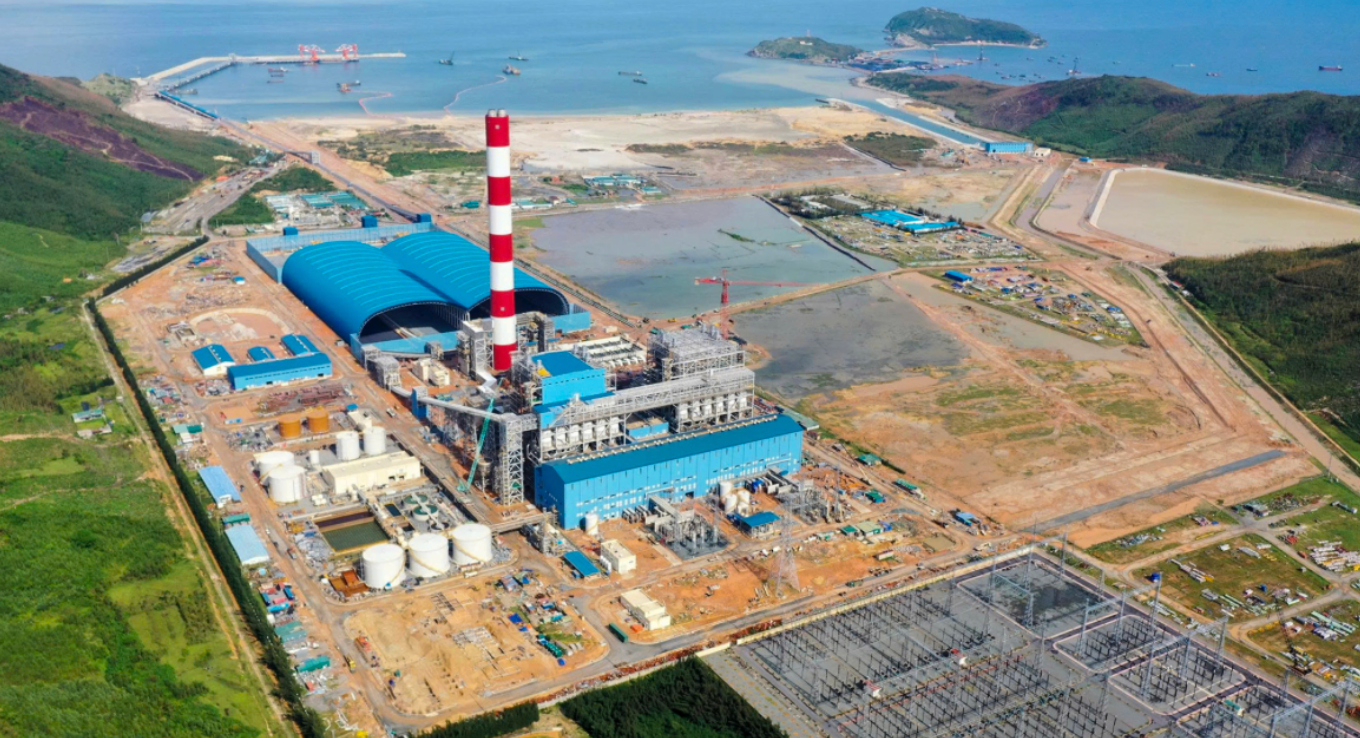

Cụm dự án Nhà máy điện LNG Quảng Trạch 2 và Quảng Trạch 3 có tổng mức đầu tư hơn 94.290 tỷ đồng (Quảng Trạch 2 khoảng 52.490 tỷ đồng, Quảng Trạch 3 khoảng 41.800 tỷ đồng), do EVN làm chủ đầu tư và EVNPMB2 quản lý, điều hành. Dự án được triển khai tại Trung tâm Điện lực Quảng Trạch (xã Phú Trạch, tỉnh Quảng Trị), với tổng công suất khoảng 3.000 MW.
Khi đi vào vận hành, cụm dự án được kỳ vọng sẽ bổ sung nguồn điện quan trọng cho hệ thống, nâng cao tính linh hoạt trong vận hành, hỗ trợ tích hợp năng lượng tái tạo và giảm phát thải môi trường.
Ở diễn biến khác, tổ máy số 2 của dự án Nhà máy Nhiệt điện Quảng Trạch 1 vừa thực hiện công tác đốt lò lần đầu vào ngày 13/6, đánh dấu một cột mốc kỹ thuật quan trọng, tạo nền tảng cho quá trình chạy thử và hướng tới mục tiêu phát điện thương mại trong tháng 10/2026.

Dự án do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, Ban Quản lý dự án Điện 2 (EVNPMB2) trực tiếp quản lý và điều hành. Với tổng mức đầu tư hơn 41.130 tỷ đồng, đây là một trong những công trình nguồn điện trọng điểm quốc gia, có vai trò quan trọng trong việc bảo đảm an ninh năng lượng cho khu vực miền Trung và cả nước.
Nhà máy được xây dựng trên diện tích khoảng 48,6ha, gồm 2 tổ máy nhiệt điện than với tổng công suất 1.403 MW. Công trình được khởi công vào ngày 23/12/2022.
Theo EVNPMB2, đến nay tiến độ tổng thể của dự án đã đạt trên 99%, các hạng mục chính cơ bản hoàn thành. Trên công trường, các nhà thầu và đơn vị thi công đang tập trung cao độ cho công tác chạy thử, hoàn thiện thiết bị và xử lý các tồn tại kỹ thuật nhằm đưa Tổ máy số 1 vào vận hành thương mại theo kế hoạch.
