Việt Nam sắp có thêm một nhà máy thuỷ điện phát điện thương mại lên lưới điện quốc gia
Dự án Thủy điện Nậm Khóa 1-2 được khởi công từ tháng 4/2022 tại xã Nậm Xé, tỉnh Lào Cai, có công suất lắp máy 15 MW với 2 tổ máy, hiện đang thực hiện chạy thử liên tục trong 72 giờ, từ ngày 6 đến 8/8/2026.
Sáng 7/8, Sở Công Thương tỉnh Lào Cai tổ chức kiểm tra thực tế các điều kiện cấp giấy phép hoạt động điện lực đối với Dự án Thủy điện Nậm Khóa 1-2 tại xã Nậm Xé. Đây được xem là bước cuối cùng trước khi nhà máy chính thức phát điện thương mại lên lưới điện quốc gia.
Đoàn kiểm tra do Sở Công Thương chủ trì, với sự tham gia của đại diện UBND xã Nậm Xé và Công ty Cổ phần Thủy điện Nậm Khóa 1-2. Nội dung kiểm tra tập trung đánh giá việc đáp ứng các điều kiện về kỹ thuật, an toàn, môi trường, pháp lý và vận hành theo quy định tại Nghị định số 61/2025/NĐ-CP của Chính phủ về giấy phép hoạt động điện lực.

Theo chủ đầu tư, Dự án Thủy điện Nậm Khóa 1-2 được khởi công từ tháng 4/2022 tại xã Nậm Xé, tỉnh Lào Cai, có công suất lắp máy 15 MW với 2 tổ máy, tổng mức đầu tư hơn 520 tỷ đồng.

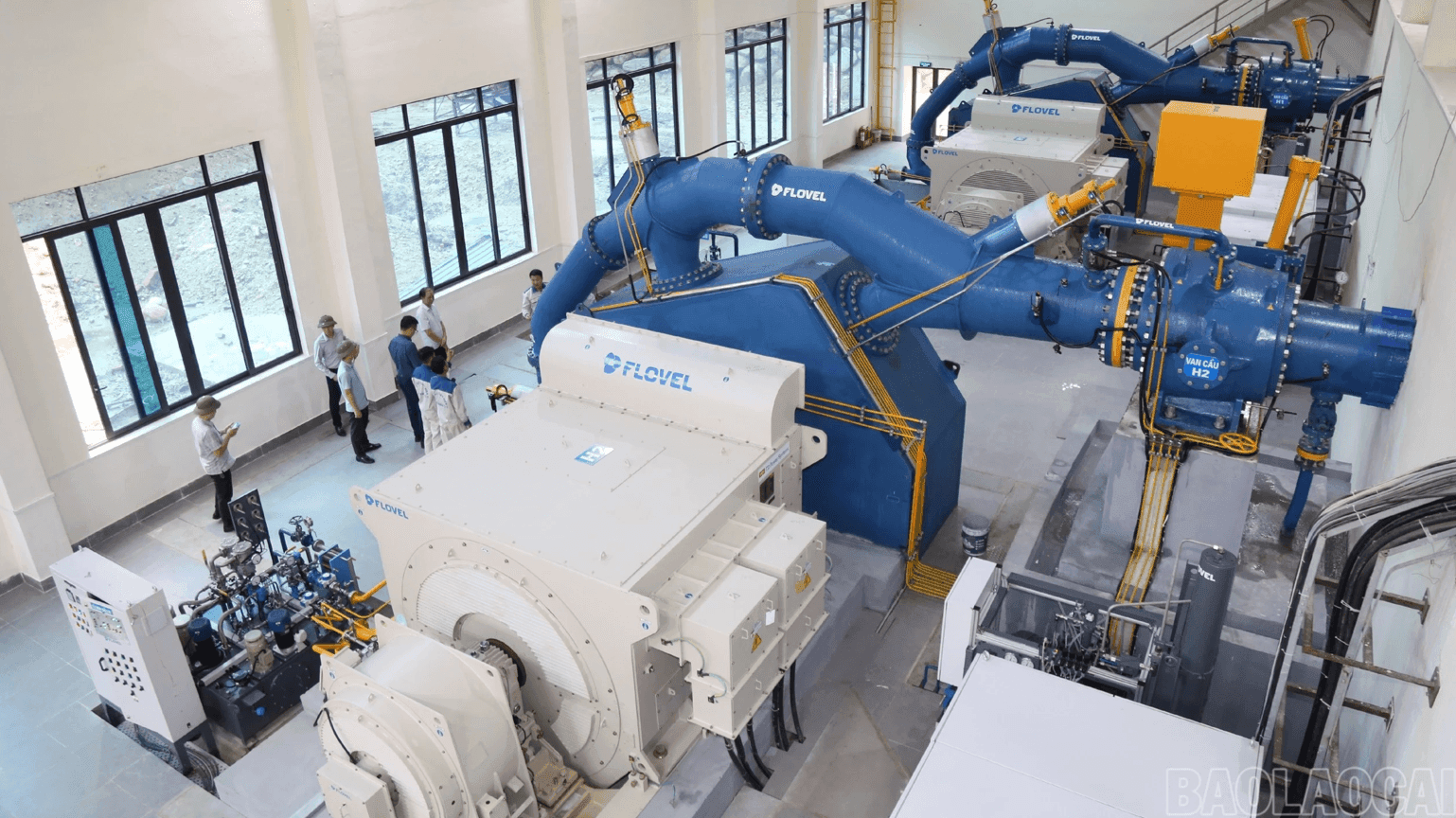

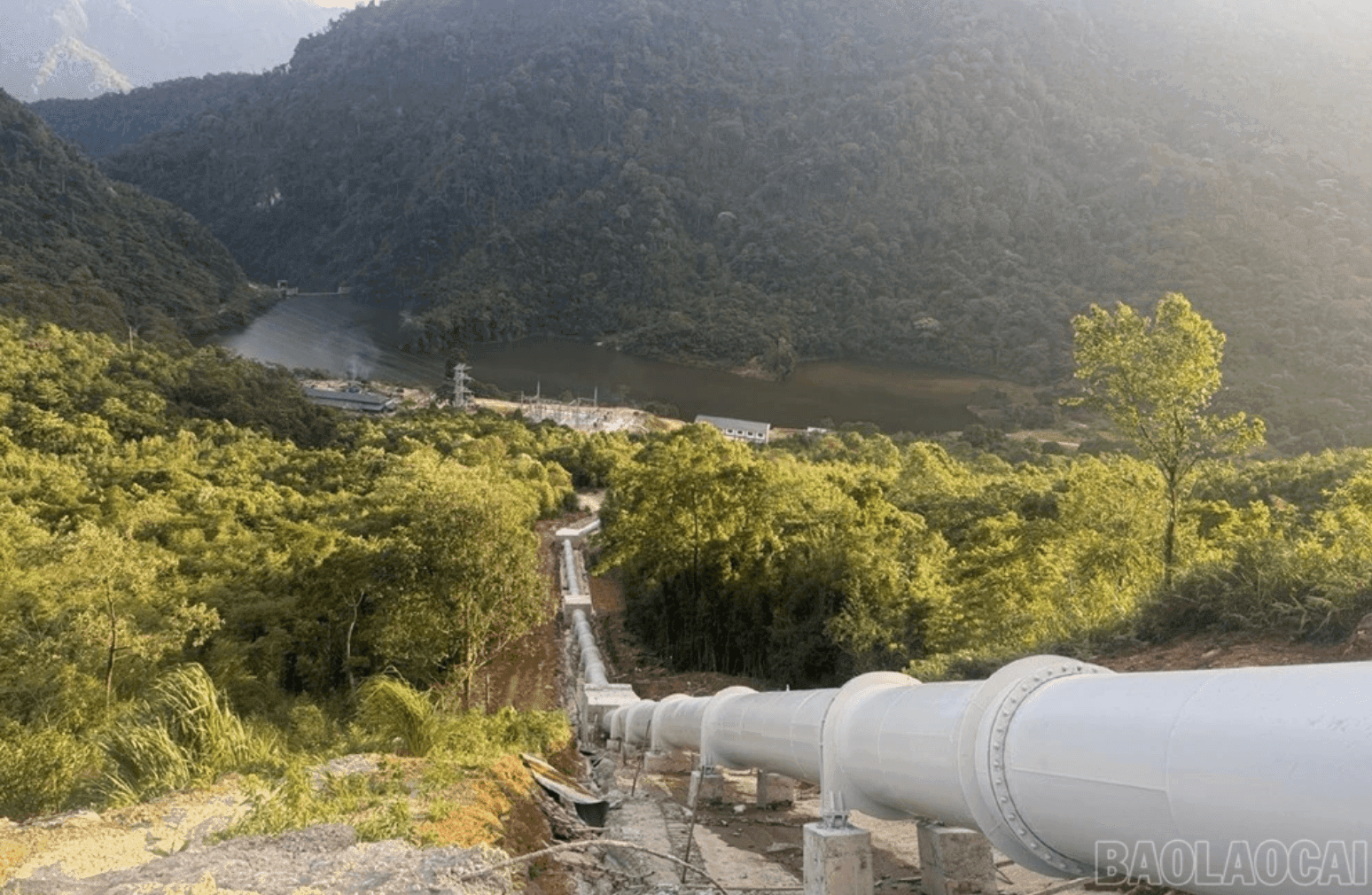

Đến nay, các hạng mục chính của dự án gồm đập chính, hồ chứa nước, tuyến năng lượng, nhà máy, trạm biến áp 110 kV và đường dây đấu nối đã hoàn thành, được nghiệm thu và đáp ứng các điều kiện để đưa vào vận hành. Riêng cụm công trình chuyển nước gồm đập phụ và hầm thông hồ đang tiếp tục được thi công theo tiến độ đã được cấp có thẩm quyền phê duyệt.
Về các thủ tục pháp lý, dự án đã được Sở Công Thương tỉnh Lào Cai thông báo kết quả kiểm tra công tác nghiệm thu hoàn thành các hạng mục chính; Trung tâm Điều độ Hệ thống điện miền Bắc chấp thuận các điều kiện kỹ thuật phục vụ đóng điện và đấu nối phát điện. Đồng thời, Phòng Cảnh sát Phòng cháy, chữa cháy và Cứu nạn, cứu hộ Công an tỉnh Lào Cai đã chấp thuận kết quả nghiệm thu về phòng cháy, chữa cháy.
Bên cạnh đó, UBND tỉnh Lào Cai đã phê duyệt Quy trình vận hành hồ chứa, phương án bảo vệ đập và hồ chứa, phương án ứng phó tình huống khẩn cấp, đồng thời xem xét phương án tích nước của dự án theo đúng quy định.
Theo kế hoạch, nhà máy đã hoàn thành đóng điện xung kích vào ngày 2/8, chạy thử hòa lưới có tải ngày 4/8 và đang thực hiện chạy thử liên tục trong 72 giờ, từ ngày 6 đến 8/8/2026. Sau khi được cấp giấy phép hoạt động điện lực, Nhà máy Thủy điện Nậm Khóa 1-2 sẽ chính thức phát điện thương mại lên lưới điện quốc gia.

Tại buổi kiểm tra, chủ đầu tư cam kết tiếp tục hoàn thành cụm công trình chuyển nước theo đúng tiến độ được phê duyệt, đồng thời bảo đảm công trình vận hành tuyệt đối an toàn, tuân thủ đầy đủ các quy định của pháp luật về điện lực, đầu tư xây dựng, tài nguyên nước và bảo vệ môi trường.
Đại diện Sở Công Thương tỉnh Lào Cai cho biết, việc kiểm tra điều kiện cấp giấy phép hoạt động điện lực nhằm bảo đảm nhà máy đáp ứng đầy đủ các yêu cầu về kỹ thuật, an toàn, môi trường và pháp lý trước khi chính thức đưa vào vận hành.
Khi đi vào hoạt động, Thủy điện Nậm Khóa 1-2 sẽ bổ sung thêm 15 MW nguồn năng lượng tái tạo cho hệ thống điện quốc gia, nâng tổng số dự án thủy điện phát điện thương mại trên địa bàn tỉnh Lào Cai lên 106 dự án. Dự án cũng được kỳ vọng góp phần tăng nguồn thu ngân sách, tạo việc làm cho người lao động và khai thác hiệu quả tiềm năng thủy điện của địa phương.
