Công trình thủy điện mở rộng có quy mô lớn nhất Việt Nam nhận chỉ đạo 'nóng'

Quang Anh 04/07/2025 20:00

Nhiều hạng mục công trình thủy điện mở rộng này đang bám sát và vượt tiến độ, hoàn toàn có thể phát điện tổ máy 1 vào 19/8 tới đây.

Theo Tập đoàn Điện lực Việt Nam (EVN), ngày 3/2, Thành viên Hội đồng Thành viên EVN Đặng Huy Cường và Phó Tổng Giám đốc EVN Phạm Hồng Phương đã chủ trì cuộc họp giao ban quý II về tiến độ thi công Nhà máy Thủy điện Hòa Bình mở rộng – công trình thủy điện mở rộng có quy mô lớn nhất Việt Nam hiện nay.

Công trình thủy điện mở rộng có quy mô lớn nhất Việt Nam nhận chỉ đạo 'nóng'- Ảnh 1.
Thành viên Hội đồng Thành viên EVN Đặng Huy Cường (ngồi bên phải) và Phó Tổng Giám đốc EVN Phạm Hồng Phương (đứng) đồng chủ trì cuộc họp giao ban quý II/2025 tại NMTĐ Hòa Bình mở rộng. Ảnh: EVN

Dự án đang bước vào giai đoạn nước rút với áp lực lớn về tiến độ và khối lượng thi công. Theo ông Bùi Phương Nam – Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1), trong quý II/2025, nhiều hạng mục quan trọng đã đạt và vượt kế hoạch. Cụ thể, bê tông cửa lấy nước đạt 126% kế hoạch quý, bê tông nhà máy đạt 119%, các hạng mục hầm số 1 và 2 lần lượt đạt 121% và 120%. Công tác tháo dỡ đê quây đã hoàn thành trong tháng 6, tạo điều kiện thuận lợi cho các bước tiếp theo.

Đến nay, gói thầu xây lắp chính đã hoàn thành 19/22 mục tiêu đề ra. Tại khu vực cửa lấy nước, các hạng mục như đào hố móng giai đoạn 3, đổ bê tông tường chắn, đắp đất đá hạ lưu, khoan phun chống thấm, lắp đặt cầu trục, thử khô cửa van và lưới chắn, hệ thống quan trắc… đều đã hoàn tất đúng hoặc vượt tiến độ. Bên cạnh đó, công tác đảm bảo an toàn lao động và bảo vệ môi trường được duy trì nghiêm ngặt: kiểm tra định kỳ hệ thống điện, phòng cháy chữa cháy, thi công trên cao, phân loại và xử lý rác thải, phun nước chống bụi và quan trắc môi trường định kỳ.

> > Công trình thủy điện mở rộng có quy mô lớn nhất Việt Nam vượt tiến độ, hứa hẹn phát điện trong 2 tháng tới

Công trình thủy điện mở rộng có quy mô lớn nhất Việt Nam nhận chỉ đạo 'nóng'- Ảnh 2.

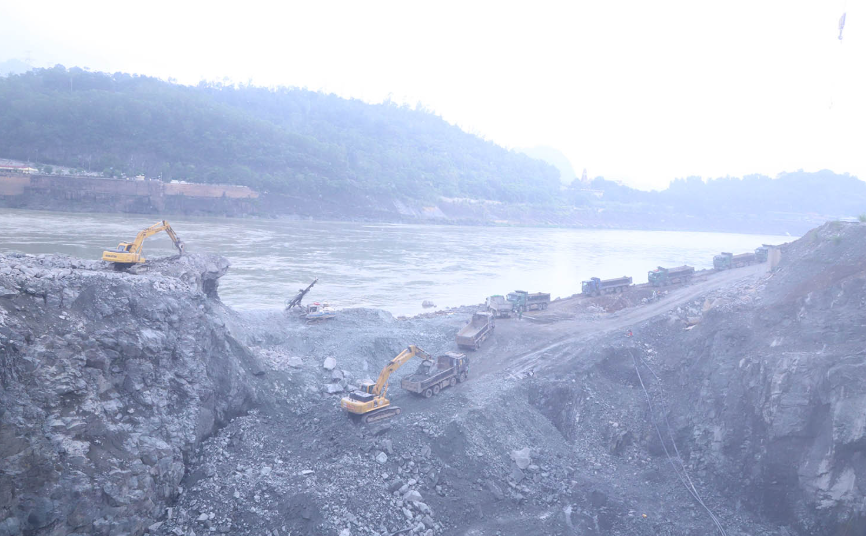

Toàn công trường đang nỗ lực thi công, vượt qua khó khăn về thời tiết. Ảnh: EVN

Tại cuộc họp, ông Đặng Huy Cường nhận định mục tiêu hòa lưới tổ máy số 1 vào ngày 19/8 hoàn toàn khả thi. Ông yêu cầu các đơn vị tập trung tối đa, ưu tiên hoàn thiện các hạng mục phục vụ trực tiếp cho tổ máy số 1 như hồ sơ nghiệm thu, hệ thống thiết bị điều khiển – bảo vệ, công tác vận hành thử, đồng thời đẩy nhanh những hạng mục còn chậm, kể cả các phần việc nhỏ nhưng ảnh hưởng đến tiến độ chung và an toàn.

Phó Tổng Giám đốc EVN Phạm Hồng Phương nhấn mạnh tinh thần “thực hiện tốt và tốt hơn, sớm và sớm hơn”, tuyệt đối không để chậm tiến độ so với mốc 19/8. Ông yêu cầu duy trì giao ban hằng ngày, phân công rõ người, rõ việc và theo dõi tiến độ sát sao từng ngày.

Các nhiệm vụ trọng tâm được ông Phương nêu rõ gồm: hoàn tất thủ tục pháp lý và kỹ thuật phục vụ nghiệm thu, phê duyệt quy trình vận hành hồ chứa, phòng cháy chữa cháy, báo cáo điều chỉnh thiết kế; bám sát các đơn vị liên quan để hoàn thiện phê duyệt đánh số thiết bị, chỉ định roler, cấp phép môi trường, đảm bảo an toàn đập và ứng cứu sự cố.

Đặc biệt, ông yêu cầu liên danh nhà thầu tập trung thi công kênh xả hạ lưu – yếu tố then chốt cho thử nghiệm tổ máy, tăng cường ca kíp, bổ sung thiết bị, khoan nổ theo đợt, tận dụng tối đa thời gian để giảm ảnh hưởng đến các đơn vị khác. Công tác lắp máy và chạy thử cần được hoàn tất đúng tiến độ, đưa vào vận hành hệ thống bơm dầu thủy lực từ ngày 10–15/7 và lắp trạm GIS vào trạm biến áp trước ngày 10/8.

Hiện toàn công trường đang nỗ lực với tinh thần trách nhiệm cao nhất, quyết tâm hòa lưới tổ máy số 1 đúng kế hoạch.

Công trình thủy điện mở rộng có quy mô lớn nhất Việt Nam nhận chỉ đạo 'nóng'- Ảnh 3.

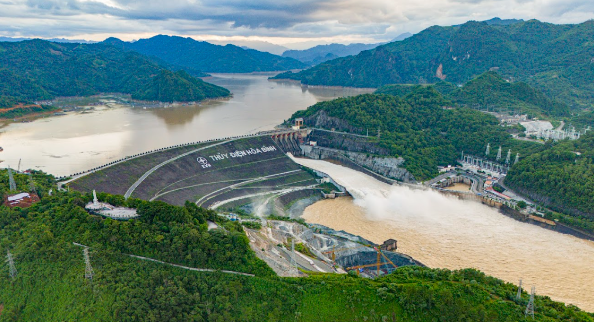

Nhà máy Thủy điện Hòa Bình. Ảnh: Ngọc Đẹp

Nhà máy Thủy điện Hòa Bình – biểu tượng của ngành năng lượng Việt Nam – được khởi công năm 1979 và khánh thành năm 1994 với 8 tổ máy, tổng công suất 1.920 MW, từng là công trình thủy điện lớn nhất Đông Nam Á thế kỷ XX. Ngoài vai trò chủ lực cung cấp điện, nhà máy còn chống lũ cho Hà Nội và hạ lưu sông Hồng, điều tiết nước phục vụ nông nghiệp và sinh hoạt cho đồng bằng Bắc Bộ.

Dự án mở rộng, khởi công từ tháng 1/2021 với tổng vốn hơn 9.220 tỷ đồng, gồm 2 tổ máy công suất 480 MW, dự kiến bổ sung gần 500 triệu kWh/năm, tăng khả năng khai thác công suất phủ đỉnh, hỗ trợ điều tần, nâng cao độ an toàn và hiệu quả vận hành toàn hệ thống. Dự án cũng giúp tận dụng nước xả mùa lũ để phát điện, giảm tải cho tổ máy cũ, kéo dài tuổi thọ thiết bị và tiết kiệm chi phí bảo trì – đóng góp quan trọng vào an ninh năng lượng quốc gia trong giai đoạn tới.

> > Công trình thủy điện mở rộng có quy mô lớn nhất Việt Nam vừa cán mốc tiến độ then chốt

Chỉ 2 tháng nữa, Tập đoàn Điện Lực Việt Nam sẽ ‘lên đời’ nhà máy thủy điện hơn 30 năm tuổi

Dự án 4.000 tỷ ‘lên đời’ nhà máy thủy điện hơn 30 năm tuổi của Việt Nam có bước tiến mới

Theo reatimes.vn
https://reatimes.vn/cong-trinh-thuy-dien-mo-rong-co-quy-mo-lon-nhat-viet-nam-nhan-chi-dao-nong-202250704112857399.htm
Bài liên quan
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc thêm
    Công trình thủy điện mở rộng có quy mô lớn nhất Việt Nam nhận chỉ đạo 'nóng'
    POWERED BY ONECMS & INTECH
