Việt Nam sắp khởi công tổ hợp dự án điện gió hơn 7.000 tỷ, dự kiến vận hành vào năm 2028

Tâm An 01/09/2026 17:00

Việc cùng lúc bổ sung ba dự án điện gió 50MW tiếp tục cho thấy lợi thế của tỉnh này trong lĩnh vực năng lượng tái tạo.

UBND tỉnh Cà Mau vừa chấp thuận chủ trương đầu tư 3 dự án nhà máy điện gió Hòa Bình 2-1, Hòa Bình 3 và Hòa Bình 4 tại xã Vĩnh Hậu, với tổng công suất thiết kế 150MW và tổng vốn đầu tư 7.325 tỷ đồng.

Các dự án dự kiến đồng loạt khởi công trong năm 2027, hoàn thành xây dựng vào cuối năm 2028 và đưa vào vận hành thương mại trong giai đoạn 2028-2029.

Cụ thể, Nhà máy điện gió Hòa Bình 2-1 được UBND tỉnh Cà Mau chấp thuận chủ trương đầu tư tại Quyết định số 3222/QĐ-UBND ngày 26/8/2026. Dự án có công suất thiết kế 50MW, tổng vốn đầu tư 2.400 tỷ đồng, triển khai tại xã Vĩnh Hậu. Theo phương án đầu tư, dự án dự kiến xây dựng 11 turbine, công suất định mức mỗi turbine từ 4,5-5MW.

Ảnh màn hình 2026-09-01 lúc 14.03.17
Ảnh màn hình 2026-09-01 lúc 14.03.17

Ảnh màn hình 2026-09-01 lúc 13.22.56

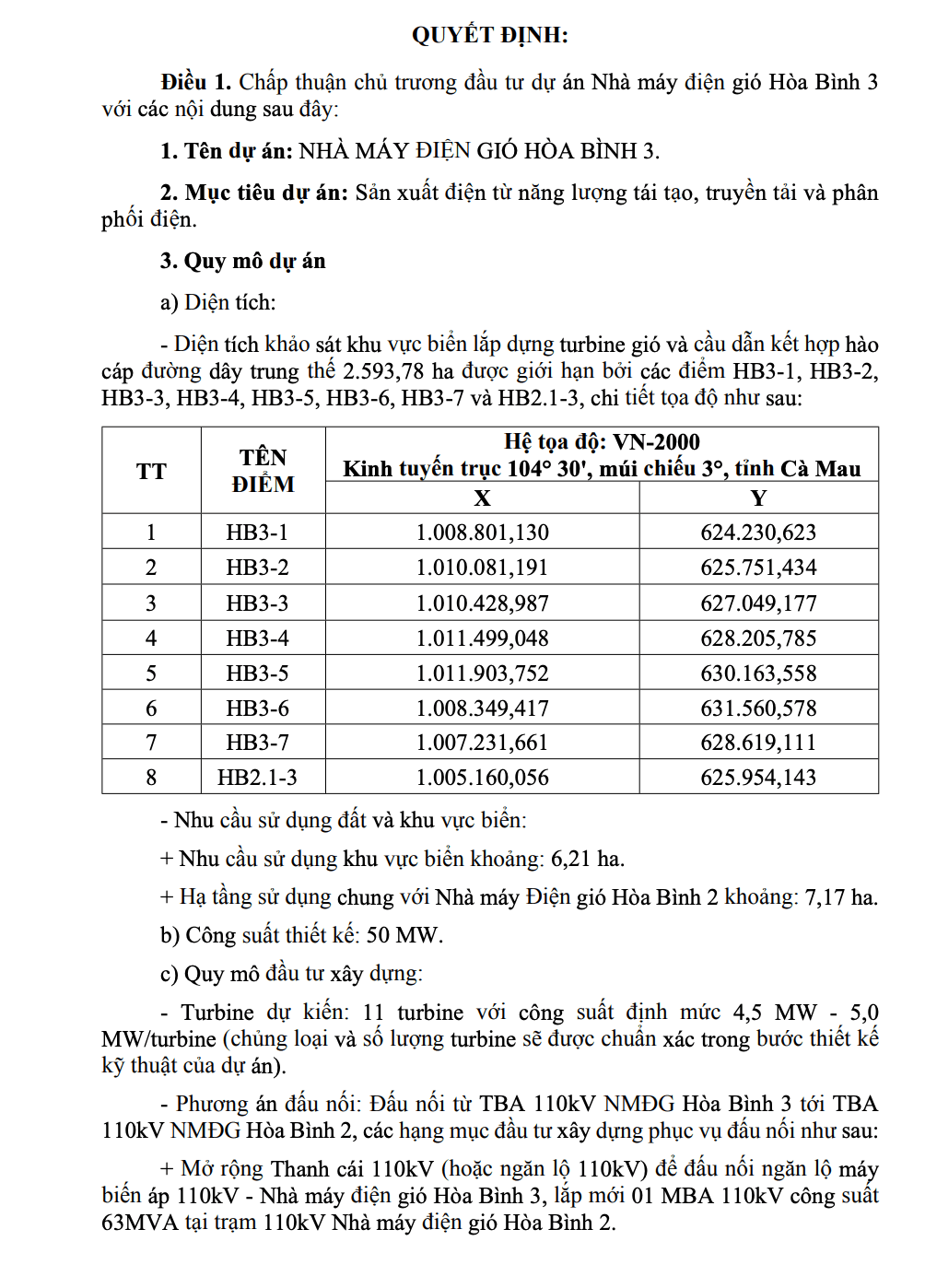

Quyết định phê duyệt đầu tư Dự án Điện gió Hoà Bình 3. Nguồn: UBND tỉnh Cà Mau

Khu vực khảo sát phục vụ lắp dựng turbine gió, cầu dẫn kết hợp hào cáp đường dây trung thế của Hòa Bình 2-1 rộng khoảng 740,86ha. Dự án cũng có nhu cầu sử dụng khu vực biển khoảng 4,95ha và sử dụng chung một phần hạ tầng với Nhà máy điện gió Hòa Bình 2 đang vận hành.

Trong khi đó, Nhà máy điện gió Hòa Bình 3 có cùng công suất thiết kế 50MW, với tổng vốn đầu tư 2.475 tỷ đồng. Dự án được triển khai tại xã Vĩnh Hậu, khu vực ven biển của Cà Mau, với diện tích khảo sát khoảng 2.593,78ha.

Dự án còn lại là Nhà máy điện gió Hòa Bình 4, có công suất 50MW và tổng vốn đầu tư 2.450 tỷ đồng. Khu vực khảo sát của dự án rộng khoảng 1.087,52ha, cũng nằm tại xã Vĩnh Hậu.

Như vậy, ba dự án sẽ hình thành cụm điện gió có tổng vốn 7.325 tỷ đồng, tổng công suất 150MW, tương ứng 33 turbine nếu mỗi dự án đều xây dựng 11 turbine.

Theo các quyết định chấp thuận chủ trương đầu tư, cả ba dự án dự kiến khởi công công trình chính trong quý II-III/2027. Công tác xây dựng, mua sắm và lắp đặt thiết bị dự kiến hoàn thành trong quý IV/2028, sau đó các nhà máy sẽ được hoàn thiện để đưa vào vận hành thương mại trong giai đoạn 2028-2029.

Ba dự án này nằm trong danh mục các dự án điện gió được quy hoạch với công suất 50MW mỗi dự án. Phương án đấu nối của Hòa Bình 2-1 và Hòa Bình 4 được xác định kết nối thông qua các trạm 220kV Hòa Bình hoặc các trạm 110kV của cụm điện gió hiện hữu, tạo cơ sở để đưa nguồn điện mới vào hệ thống.

Cà Mau là tỉnh nằm ở điểm cực Nam của đất nước, có Mũi Cà Mau là điểm mốc quốc gia cuối cùng trên đất liền về phía Nam. Tỉnh có lợi thế lớn về năng lượng sạch khi phần lớn diện tích tiếp giáp biển Đông. Bởi vậy, các dự án điện gió vừa chấp thuận được kỳ vọng bổ sung thêm nguồn điện tái tạo cho hệ thống, đồng thời mở rộng không gian phát triển công nghiệp năng lượng tại khu vực ven biển Cà Mau trong những năm tới.

Theo Kiến thức Đầu tư | 2026-09-01 15:12
https://dautu.kinhtechungkhoan.vn/viet-nam-sap-khoi-cong-to-hop-du-an-dien-gio-hon-7-000-ty-du-kien-van-hanh-vao-nam-2028-1464241.html
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc tiếp
    Việt Nam sắp khởi công tổ hợp dự án điện gió hơn 7.000 tỷ, dự kiến vận hành vào năm 2028
    POWERED BY ONECMS & INTECH
