Việt Nam sắp đưa vào vận hành công trình thủy điện 4.000 tỷ sau chục năm dang dở

Nguyễn Thảo 03/06/2025 00:09

Dự kiến sau khi hoàn thành, dự án sẽ đóng góp gần 357 triệu kWh mỗi năm cho lưới điện quốc gia.

Dự án Nhà máy thủy điện Yên Sơn đang được triển khai tại hai huyện Yên Sơn và Chiêm Hóa, tỉnh Tuyên Quang, với đầu mối công trình đặt tại xã Quý Quân (huyện Yên Sơn). Công trình do Công ty CP Tập đoàn Xây dựng và Du lịch Bình Minh làm chủ đầu tư.

Dự án được UBND tỉnh Tuyên Quang cấp Giấy chứng nhận đầu tư lần đầu vào ngày 25/9/2011 và chính thức khởi công vào cuối tháng 12/2013. Ban đầu, thủy điện Yên Sơn được thiết kế với công suất 70MW, tổng vốn đầu tư 2.600 tỷ đồng, dự kiến cung cấp trung bình 296 triệu kWh mỗi năm cho hệ thống điện quốc gia.

Tuy nhiên, theo báo Lao Động, đến đầu năm 2024, dự án đã được điều chỉnh nâng tổng mức đầu tư lên 3.918 tỷ đồng, công suất tăng lên 90MW với ba tổ máy. Dự kiến toàn bộ công trình sẽ hoàn thành và đưa vào vận hành trong năm 2025.

Ghi nhận của PV báo Lao Động tại công trường đầu tháng 6/2025, nhiều hạng mục quan trọng như khoang tràn, đập dâng vai phải, cửa xả và khu vực lắp đặt tổ máy đã thành hình và đang được đẩy nhanh tiến độ. Theo báo cáo từ chủ đầu tư, các hạng mục bê tông khoang tràn và đập dâng dự kiến hoàn tất trong tháng 7, để kịp lắp đặt cửa van và thử nghiệm vận hành vào tháng 10/2025.

> > Dự án hơn 9.000 tỷ mở rộng nhà máy thủy điện từng lớn nhất Đông Nam Á của Việt Nam đạt cột mốc quan trọng

Việt Nam sắp đưa vào vận hành công trình thủy điện 4.000 tỷ sau chục năm dang dở- Ảnh 1.

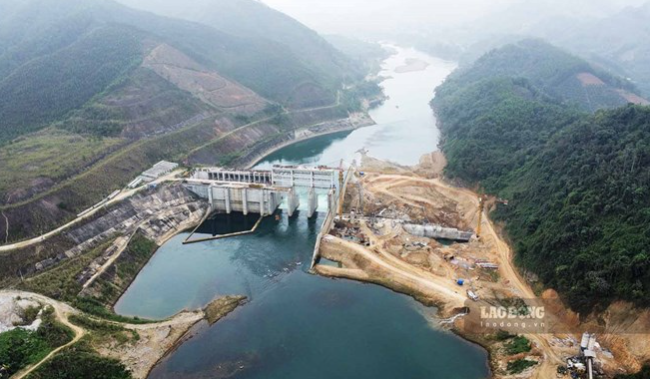

Dự án Thủy điện Yên Sơn dự kiến vận hành phát điện thương mại vào cuối năm 2025. Ảnh: Báo Lao Động

Công trình đã cơ bản hoàn thiện phần nhà máy, kênh xả. Các hạng mục phụ trợ như đường dây 220kV, trạm phân phối và hệ thống điều khiển trung tâm cũng đang được thi công tăng tốc để kịp nghiệm thu, thử tải trong tháng 11/2025.

Khi đi vào hoạt động, Nhà máy thủy điện Yên Sơn không chỉ đóng góp hàng chục tỷ đồng mỗi năm vào ngân sách địa phương mà còn tạo thêm nhiều việc làm, thúc đẩy phát triển các mô hình kinh tế như nuôi cá lồng, du lịch sinh thái và du lịch cộng đồng.

Theo chủ đầu tư, toàn bộ tiến độ xây dựng đang được kiểm soát sát sao để đảm bảo lắp đặt hoàn chỉnh ba tổ máy và phát điện thương mại đúng kế hoạch vào cuối năm 2025.

Thủy điện Yên Sơn sẽ trở thành nhà máy thủy điện lớn thứ hai tại Tuyên Quang, chỉ sau Thủy điện Tuyên Quang (342MW), đồng thời là bậc thang cuối cùng trong hệ thống thủy điện trên sông Gâm đã được Bộ Công Thương phê duyệt. Khi hoàn thành, dự án dự kiến đóng góp gần 357 triệu kWh mỗi năm cho lưới điện quốc gia, góp phần tăng cường an ninh năng lượng cho khu vực miền Bắc.

> > Tập đoàn Điện lực Việt Nam chi gần 4.000 tỷ ‘lên đời’ nhà máy thủy điện hơn 30 năm tuổi

Thần tốc thi công, dự án mở rộng nhà máy thủy điện lớn nhất Đông Nam Á trong thế kỷ XX của Việt Nam đạt cột mốc quan trọng

Tỉnh đặt nhà máy thủy điện từng lớn nhất Đông Nam Á kêu gọi đầu tư khu đô thị sinh thái gần 3.000 tỷ

Theo reatimes.vn
https://reatimes.vn/viet-nam-sap-dua-vao-van-hanh-cong-trinh-thuy-dien-4000-ty-sau-chuc-nam-dang-do-202250602225622438.htm
Bài liên quan
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc thêm
    Việt Nam sắp đưa vào vận hành công trình thủy điện 4.000 tỷ sau chục năm dang dở
    POWERED BY ONECMS & INTECH
