Đặc khu này sẽ chính thức hòa lưới điện quốc gia vào dịp Quốc khánh 2/9 tới đây.

Đặc khu Côn Đảo sắp bước sang trang mới khi chính thức hòa vào lưới điện quốc gia vào dịp Quốc khánh 2/9 tới đây.

Theo báo Đầu tư, chỉ còn 1 ngày nữa, những dòng điện từ lưới điện quốc gia sẽ vượt hơn 100km qua biển, cập bờ Côn Đảo, mang theo niềm hy vọng về sự phát triển mạnh mẽ cũng như bền vững của hòn đảo giàu tiềm năng du lịch, lịch sử và sinh thái này.

Một trong những thách thức lớn nhất của dự án mang điện đến Côn Đảo là vấn đề thời tiết và việc vận chuyển vật tư thiết bị ra đảo.

Ngày mai, đặc khu lớn thứ 4 Việt Nam chính thức đón tin vui lớn- Ảnh 1.

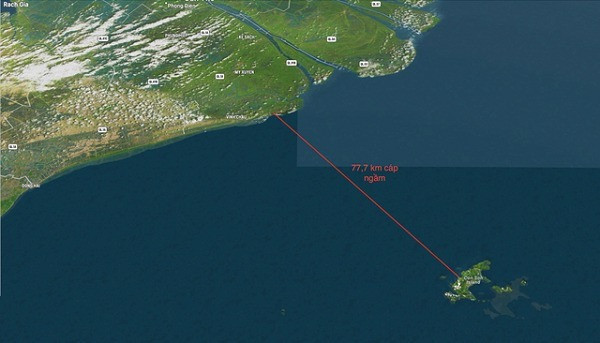

Dự án đưa điện lưới quốc gia ra Côn Đảo có 77km cáp ngầm 110kV xuyên biển, đây cũng là cáp dài nhất ở khu vực Đông Nam Á hiện nay. Ảnh: Báo Đầu Tư

Thời gian thi công bắt đầu từ tháng 12/2024, trùng với giai đoạn mùa gió chướng ở Côn Đảo khiến sóng biển to, các phương tiện ra Côn Đảo cũng bị hạn chế do biển động mạnh.

Trước tình trạng này, nhà thầu đã quyết định tăng ca, kéo dài thời gian làm việc đến 22h hàng ngày, bổ sung thêm nguồn nhân lực so với kế hoạch ban đầu.

Việc cấp điện lưới quốc gia cho đặc khu Côn Đảo không chỉ mang ý nghĩa kỹ thuật khi Việt Nam hoàn thành một trong những tuyến cáp ngầm biển dài nhất cả nước mà còn mang tính chiến lược về an ninh, năng lượng, kinh tế và xã hội.

Tạp chí Petro Times cho biết, sau nhiều năm phụ thuộc vào nguồn điện diesel với nhiều hạn chế và tốn kém, sau khi hòa vào điện lưới quốc gia, Côn Đảo đã có đủ điều kiện để phát triển hạ tầng du lịch - dịch vụ nhằm thu hút đầu tư cũng như nâng cao đời sống của cư dân, giảm gánh nặng bù lỗ cho Tập đoàn Điện lực Việt Nam (EVN).

Chỉ riêng trong năm 2023, EVN đã phải bù 210 tỷ đồng do chi phí phát điện diesel cao.

Ngày mai, đặc khu lớn thứ 4 Việt Nam chính thức đón tin vui lớn- Ảnh 2.
Một góc đặc khu Côn Đảo. Ảnh: Internet

Theo tìm hiểu, Dự án cấp điện từ lưới điện quốc gia cho đặc khu Côn Đảo có tổng mức đầu tư 4.923 tỷ đồng, trong đó hơn 2.500 tỷ đồng từ ngân sách Trung ương, còn lại là vốn tự có của EVN. Dự án này do Ban Quản lý Dự án Điện 3 (EVNPMB3) đại diện chủ đầu tư.

Dự án gồm mở rộng một ngăn lộ 110kV tại Trạm 220kV Vĩnh Châu, kéo 77,7 km cáp ngầm biển, gần 18km đường dây trên không từ đất liền ra điểm chuyển tiếp, thêm 8,5km cáp ngầm trên đảo, và đặc biệt là xây dựng mới Trạm biến áp 110kV GIS Côn Đảo quy mô 2x63MVA.

Sự kiện hòa lưới điện quốc gia nhân dịp Quốc khánh 2/9 tới đây đối với người dân Côn Đảo được xem là sự kiện lịch sử, mở ra trang mới cho nơi từng bị xem là "địa ngục trần gian". Sự vươn mình mạnh mẽ của Côn Đảo khiến không ít người kỳ vọng nơi đây sẽ trở thành điểm đến năng động, hiện đại, xứng tầm với đặc khu lớn thứ 4 của Việt Nam.

Từ ngày 1/7/2025, TP. HCM, tỉnh Bình Dương và tỉnh Bà Rịa - Vũng Tàu được sáp nhập, hợp nhất dưới tên gọi mới là TP. HCM.

Sau sáp nhập, TP. HCM mới có diện tích tự nhiên hơn 6.772km2, dân số trên 14 triệu người, gồm 168 đơn vị hành chính cấp xã, trong đó có 113 phường, 54 xã và một đặc khu kinh tế - đặc khu Côn Đảo (trước đây là huyện Côn Đảo thuộc tỉnh Bà Rịa - Vũng Tàu).

Theo chia sẻ trên báo Dân trí của ông Phan Trọng Hiền - Chủ tịch UBND đặc khu Côn Đảo, địa phương hiện có diện tích tự nhiên là 75,79km2 với quy mô dân số hơn 6.500 người. Hiện, Côn Đảo đang là đặc khu lớn thứ 4 trong số các đặc khu hành chính - kinh tế tại Việt Nam, sau Phú Quốc, Vân Đồn và Cát Hải.

Theo reatimes.vn
https://reatimes.vn/ngay-mai-dac-khu-lon-thu-4-viet-nam-chinh-thuc-don-tin-vui-lon-202250831115853111.htm
Đừng bỏ lỡ
    Đặc sắc
    Nổi bật Người quan sát
    Đọc tiếp
    Ngày mai, đặc khu lớn thứ 4 Việt Nam chính thức đón tin vui lớn
    POWERED BY ONECMS & INTECH
